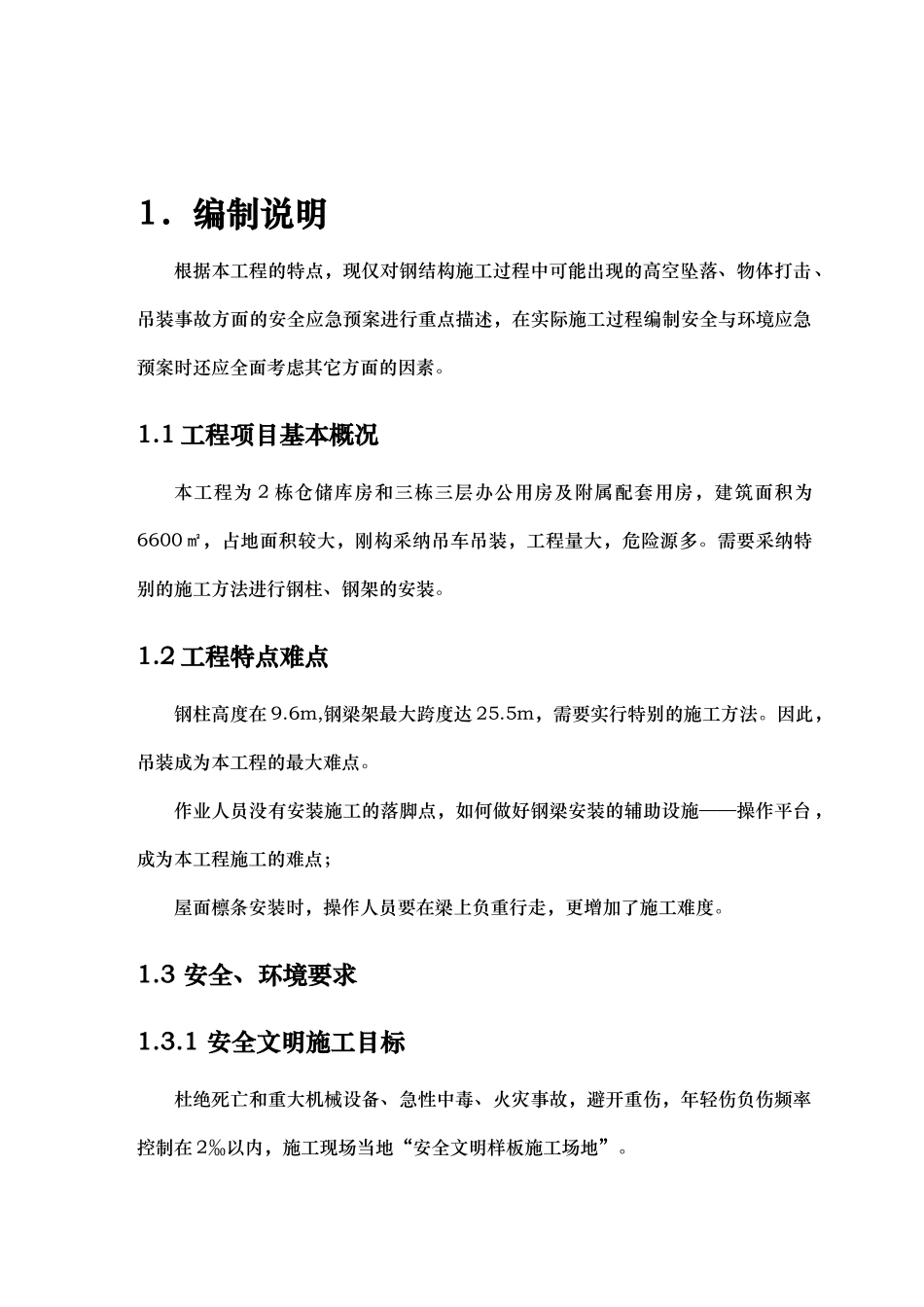

1.编制说明 根据本工程的特点,现仅对钢结构施工过程中可能出现的高空坠落、物体打击、吊装事故方面的安全应急预案进行重点描述,在实际施工过程编制安全与环境应急预案时还应全面考虑其它方面的因素
1 工程项目基本概况本工程为 2 栋仓储库房和三栋三层办公用房及附属配套用房,建筑面积为6600㎡,占地面积较大,刚构采纳吊车吊装,工程量大,危险源多
需要采纳特别的施工方法进行钢柱、钢架的安装
2 工程特点难点钢柱高度在 9
6m,钢梁架最大跨度达 25
5m,需要实行特别的施工方法
因此,吊装成为本工程的最大难点
作业人员没有安装施工的落脚点,如何做好钢梁安装的辅助设施——操作平台,成为本工程施工的难点;屋面檩条安装时,操作人员要在梁上负重行走,更增加了施工难度

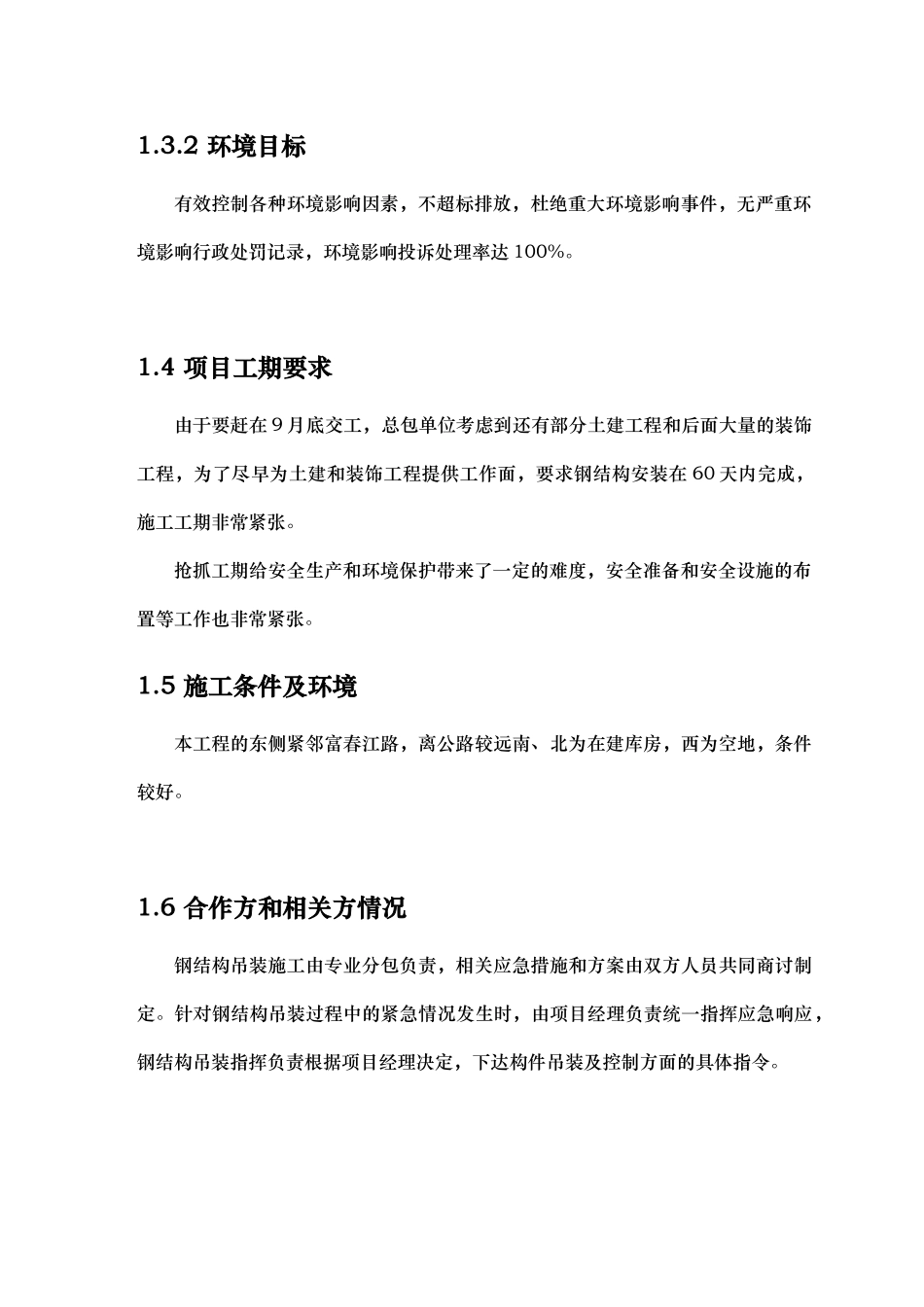

3 安全、环境要求1
1 安全文明施工目标杜绝死亡和重大机械设备、急性中毒、火灾事故,避开重伤,年轻伤负伤频率控制在 2‰以内,施工现场当地“安全文明样板施工场地”
2 环境目标有效控制各种环境影响因素,不超标排放,杜绝重大环境影响事件,无严重环境影响行政处罚记录,环境影响投诉处理率达 100%
4 项目工期要求由于要赶在 9 月底交工,总包单位考虑到还有部分土建工程和后面大量的装饰工程,为了尽早为土建和装饰工程提供工作面,要求钢结构安装在 60 天内完成,施工工期非常紧张
抢抓工期给安全生产和环境保护带来了一定的难度,安全准备和安全设施的布置等工作也非常紧张
5 施工条件及环境本工程的东侧紧邻富春江路,离公路较远南、北为在建库房,西为空地,条件较好
6 合作方和相关方情况钢结构吊装施工由专业分包负责,相关应急措施和方案由双方人员共同商讨制定
针对钢结构吊装过程中的紧急情况发生时,由项目经理负责统一指挥应急响应,钢结构吊装指挥负责根据项目经理决定,下达构件吊装及控制方面的具体指令
