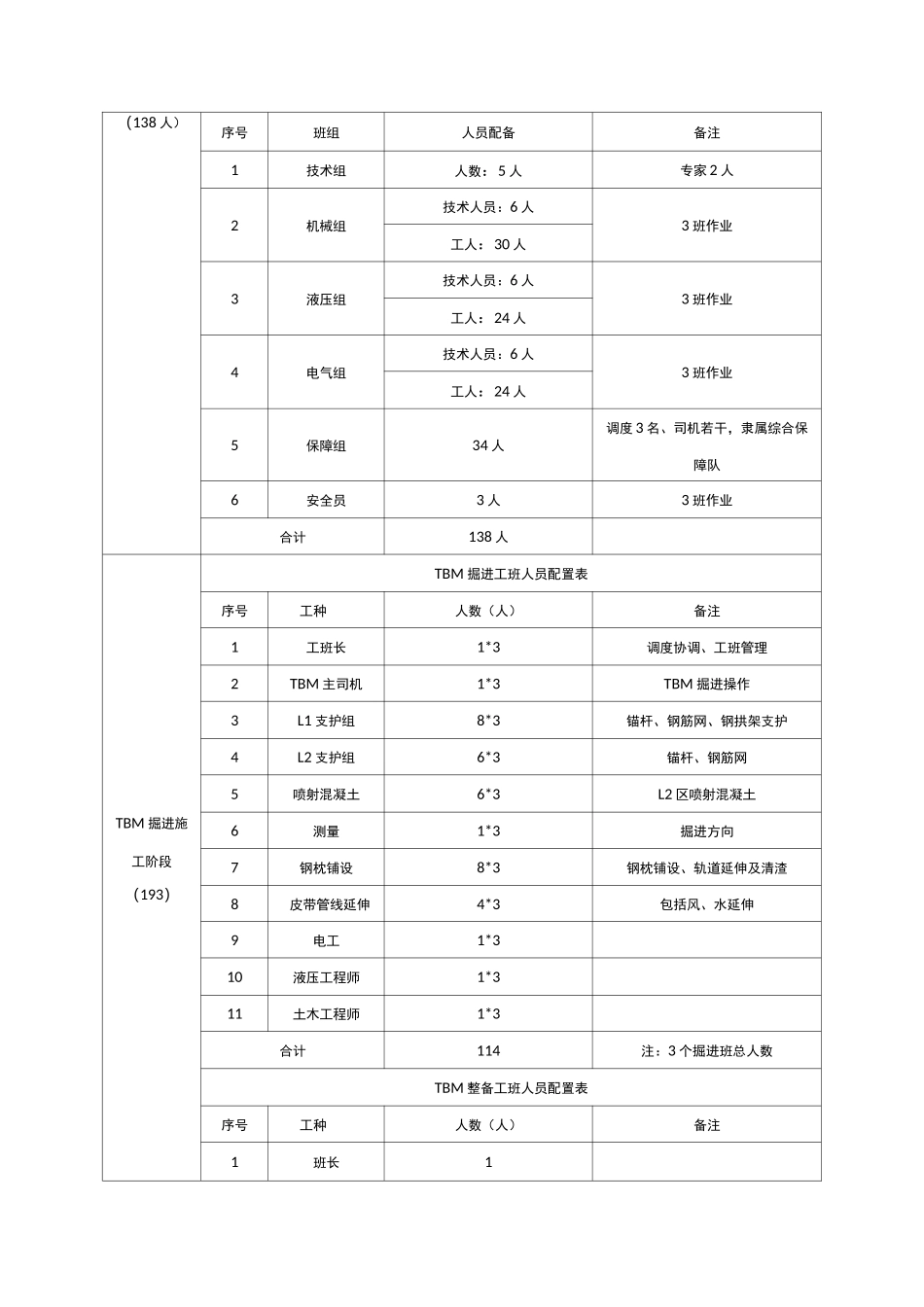

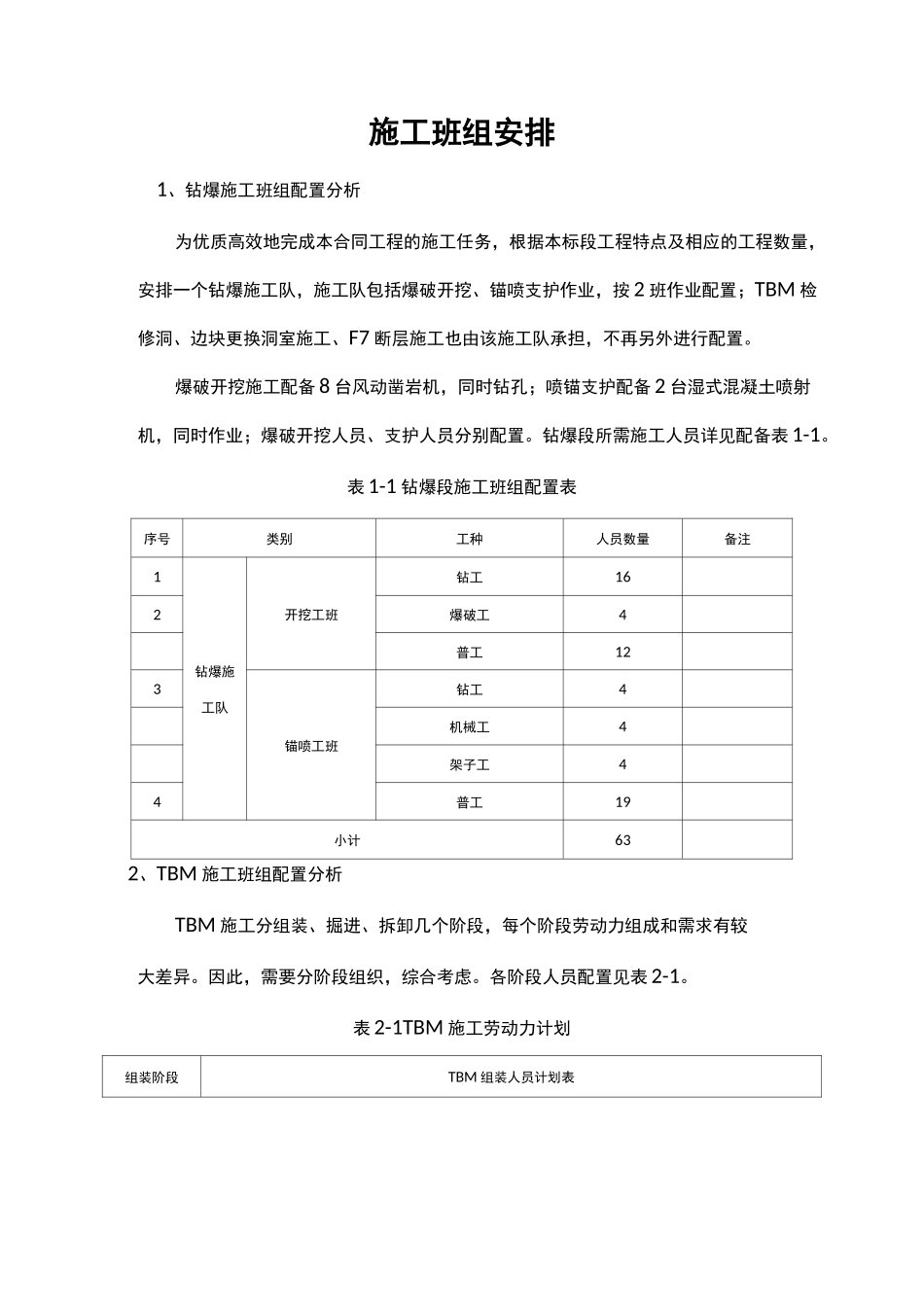

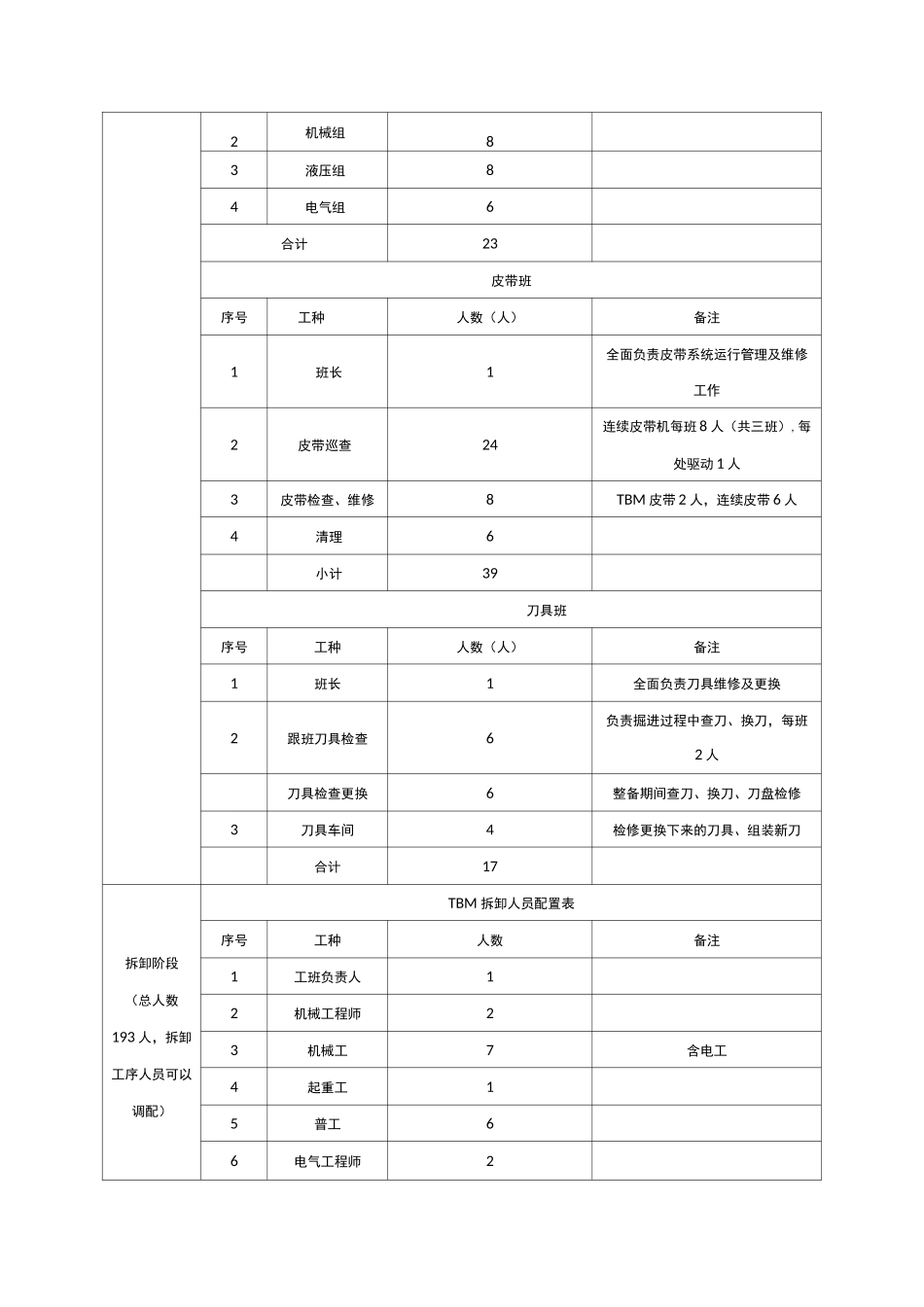

施工班组安排1、钻爆施工班组配置分析为优质高效地完成本合同工程的施工任务,根据本标段工程特点及相应的工程数量,安排一个钻爆施工队,施工队包括爆破开挖、锚喷支护作业,按 2 班作业配置;TBM 检修洞、边块更换洞室施工、F7 断层施工也由该施工队承担,不再另外进行配置。爆破开挖施工配备 8 台风动凿岩机,同时钻孔;喷锚支护配备 2 台湿式混凝土喷射机,同时作业;爆破开挖人员、支护人员分别配置。钻爆段所需施工人员详见配备表 1-1。表 1-1 钻爆段施工班组配置表序号类别工种人员数量备注1钻爆施工队开挖工班钻工162爆破工4普工123锚喷工班钻工4机械工4架子工44普工19小计632、TBM 施工班组配置分析TBM 施工分组装、掘进、拆卸几个阶段,每个阶段劳动力组成和需求有较大差异。因此,需要分阶段组织,综合考虑。各阶段人员配置见表 2-1。表 2-1TBM 施工劳动力计划组装阶段TBM 组装人员计划表(138 人)序号班组人员配备备注1技术组人数:5 人专家 2 人2机械组技术人员:6 人3 班作业工人:30 人3液压组技术人员:6 人3 班作业工人:24 人4电气组技术人员:6 人3 班作业工人:24 人5保障组34 人调度 3 名、司机若干,隶属综合保障队6安全员3 人3 班作业合计138 人TBM 掘进施工阶段(193)TBM 掘进工班人员配置表序号工种人数(人)备注1工班长1*3调度协调、工班管理2TBM 主司机1*3TBM 掘进操作3L1 支护组8*3锚杆、钢筋网、钢拱架支护4L2 支护组6*3锚杆、钢筋网5喷射混凝土6*3L2 区喷射混凝土6测量1*3掘进方向7钢枕铺设8*3钢枕铺设、轨道延伸及清渣8皮带管线延伸4*3包括风、水延伸9电工1*310液压工程师1*311土木工程师1*3合计114注:3 个掘进班总人数TBM 整备工班人员配置表序号工种人数(人)备注1班长12机械组83液压组84电气组6合计23皮带班序号工种人数(人)备注1班长1全面负责皮带系统运行管理及维修工作2皮带巡查24连续皮带机每班 8 人(共三班),每处驱动 1 人3皮带检查、维修8TBM 皮带 2 人,连续皮带 6 人4清理6小计39刀具班序号工种人数(人)备注1班长1全面负责刀具维修及更换2跟班刀具检查6负责掘进过程中查刀、换刀,每班2 人刀具检查更换6整备期间查刀、换刀、刀盘检修3刀具车间4检修更换下来的刀具、组装新刀合计17TBM 拆卸人员配置表拆卸阶段(总人数193 人,拆卸工序人员可以调配)序号工种人数备注1工班负责人12机械工程师23机械工7含电工4起重工15普工66电气工...
