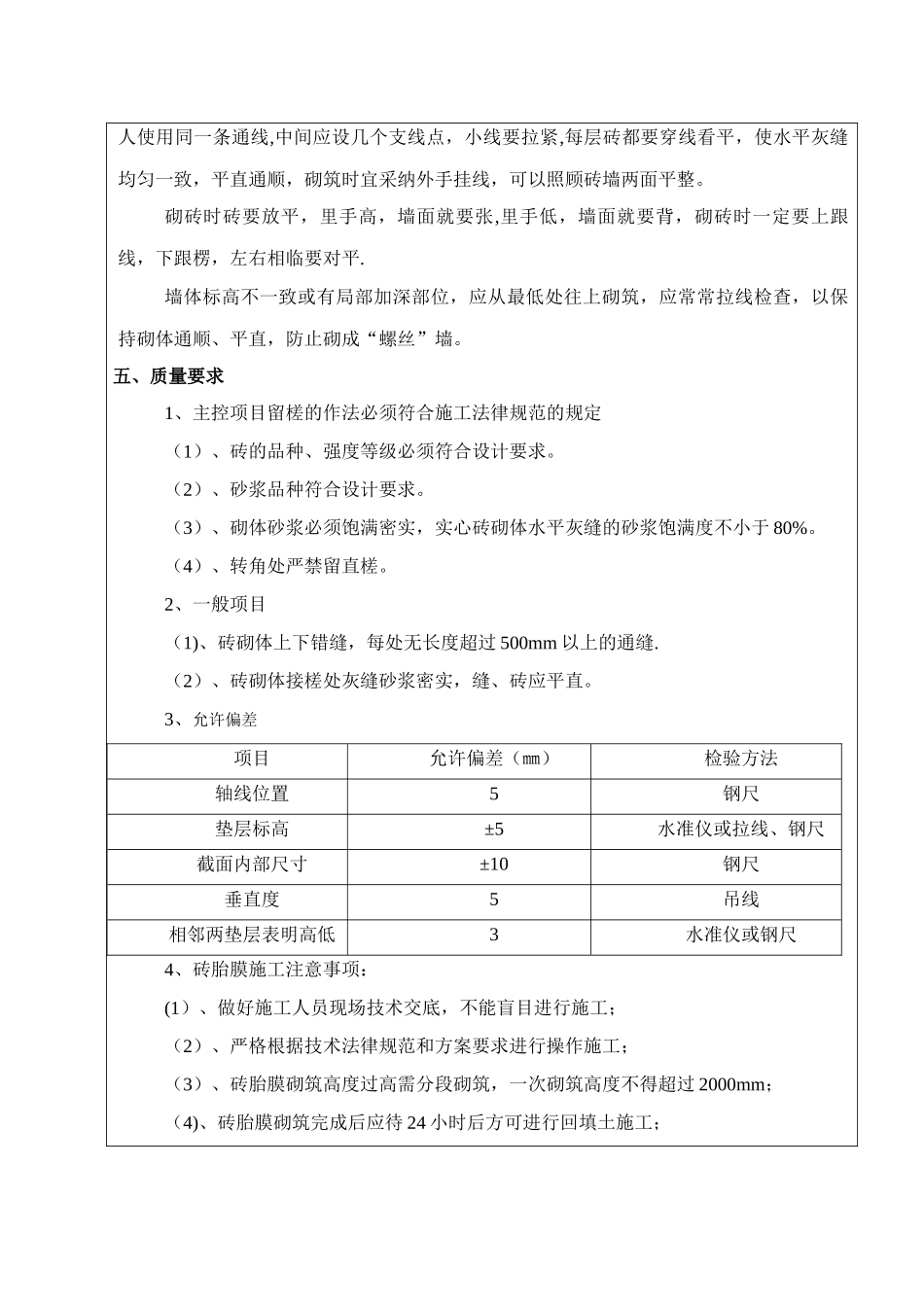

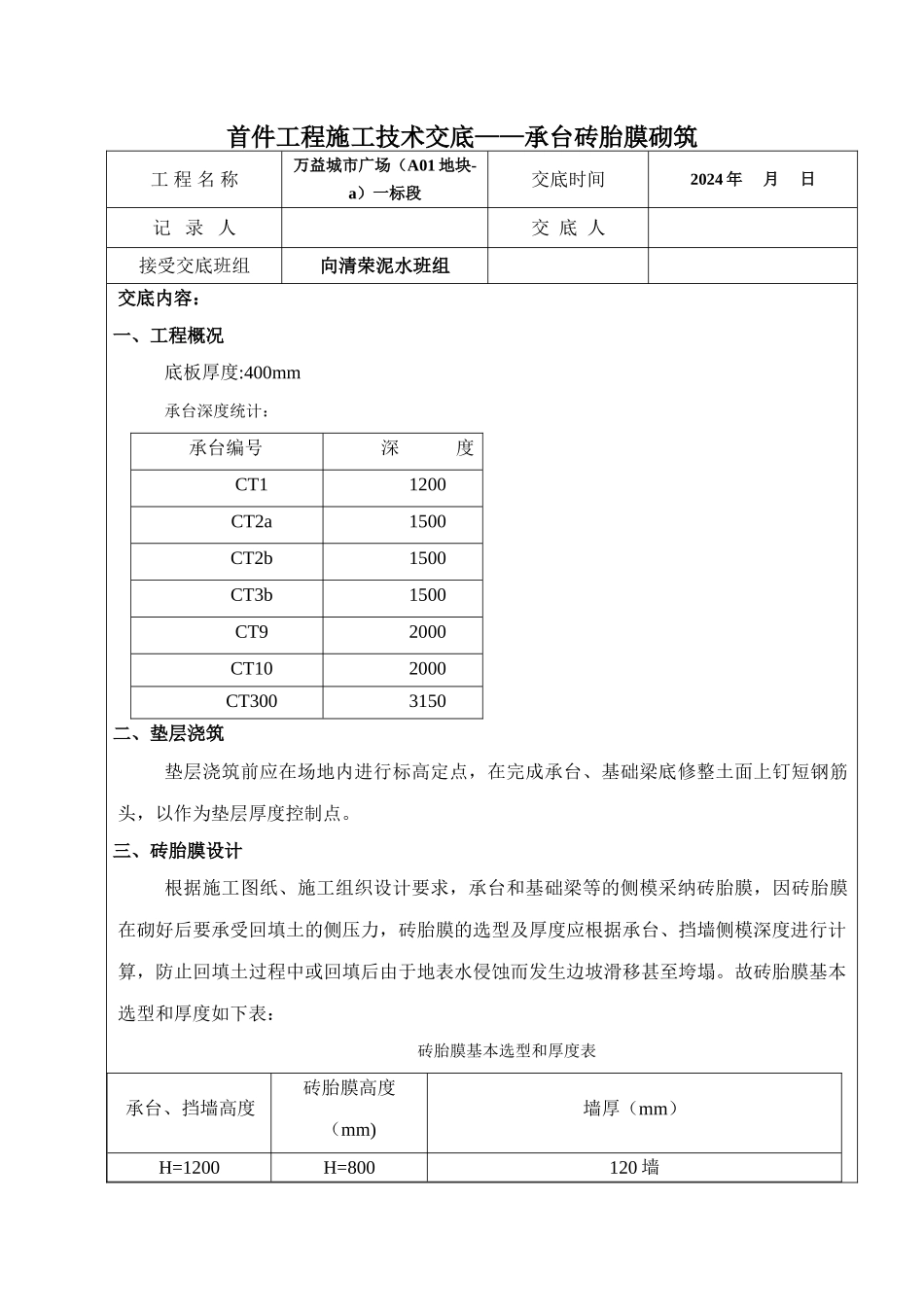

首件工程施工技术交底——承台砖胎膜砌筑工 程 名 称万益城市广场(A01 地块-a)一标段交底时间2024 年 月 日记 录 人交 底 人接受交底班组向清荣泥水班组交底内容:一、工程概况底板厚度:400mm承台深度统计:承台编号深度(mm)CT11200CT2a1500CT2b1500CT3b1500CT92000CT102000CT3003150二、垫层浇筑 垫层浇筑前应在场地内进行标高定点,在完成承台、基础梁底修整土面上钉短钢筋头,以作为垫层厚度控制点。三、砖胎膜设计根据施工图纸、施工组织设计要求,承台和基础梁等的侧模采纳砖胎膜,因砖胎膜在砌好后要承受回填土的侧压力,砖胎膜的选型及厚度应根据承台、挡墙侧模深度进行计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌。故砖胎膜基本选型和厚度如下表:砖胎膜基本选型和厚度表承台、挡墙高度砖胎膜高度(mm)墙厚(mm)H=1200H=800120 墙H=1500H=1100底部 500mm 高 240 墙,上部 600 高砌筑 120 墙H=2000H=1600底部 1000mm 高 240 墙,上部 600 砌筑 120 墙H=3150H=2700底部 1000mm 高 370 墙,向上 1000mm 高砌筑240 墙上部砌筑 120 墙墙 长 超 过 3 米 必 须 在 中 部 设 置 一 道 砖 柱 , 砖 柱 为 ( 墙 厚 +120 ) mm× ( 墙 厚+120)mm;CTA300 承台底部 1200mm 高设置 200×墙宽构造柱,构造柱每隔 3800mm 设置一根,CTA300 承台砖胎膜砌筑完成必须增加斜撑回顶后方可进行回填.砖胎膜砌筑砂浆采纳 M5 砂浆、Mu10 砖砌筑。24 小时后方才可填土打夯。注意:砖胎膜放样每侧放大 20mm,以避开砖胎膜抹灰和防水及防水保护层施工后承台尺寸缩小.四、砖胎膜砌筑1 、工艺流程拌制砂浆→施工准备(放线、立皮数杆)→排砖撂底→砌砖墙→自检、检验评定2 、砖胎模砌筑砖胎模砌筑前,基础垫层表面应清扫洁净,洒水湿润.先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。放线时,在砖胎模内侧预留 10mm 的抹灰厚度,10mm 防水保护层,保证承台结构截面尺寸。根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。平整和垂直符合要求后再挂线砌墙.组砌方法应正确,砌体上下应错缝,里外咬槎,采纳“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。灰缝厚度宜为 10mm,且应...
