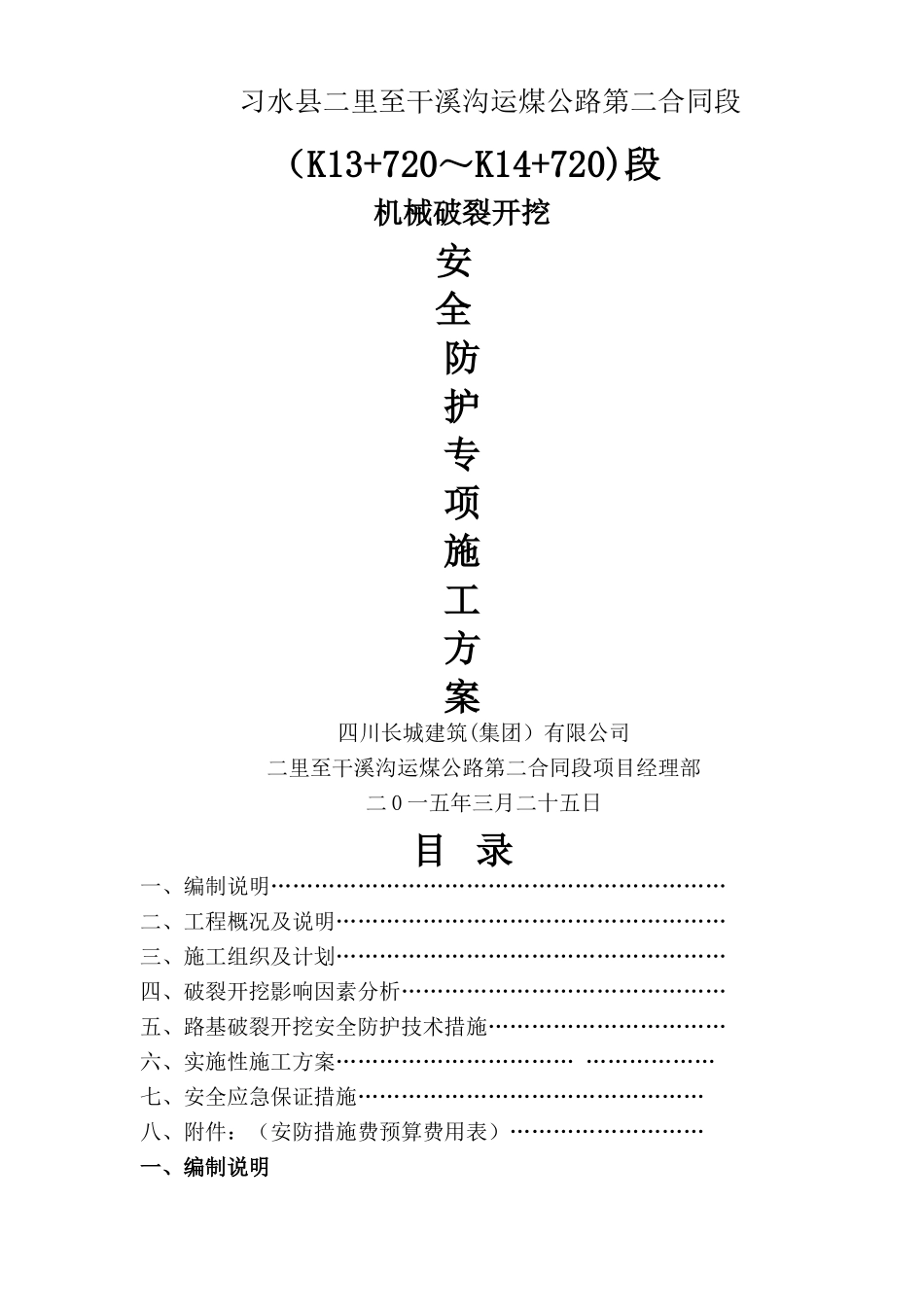

习水县二里至干溪沟运煤公路第二合同段 (K13+720~K14+720)段机械破裂开挖安全防护专项施工方案四川长城建筑(集团)有限公司二里至干溪沟运煤公路第二合同段项目经理部二 0 一五年三月二十五日目 录一、编制说明………………………………………………………二、工程概况及说明………………………………………………三、施工组织及计划………………………………………………四、破裂开挖影响因素分析………………………………………五、路基破裂开挖安全防护技术措施……………………………六、实施性施工方案…………………………… ………………七、安全应急保证措施…………………………………………八、附件:(安防措施费预算费用表)………………………一、编制说明1

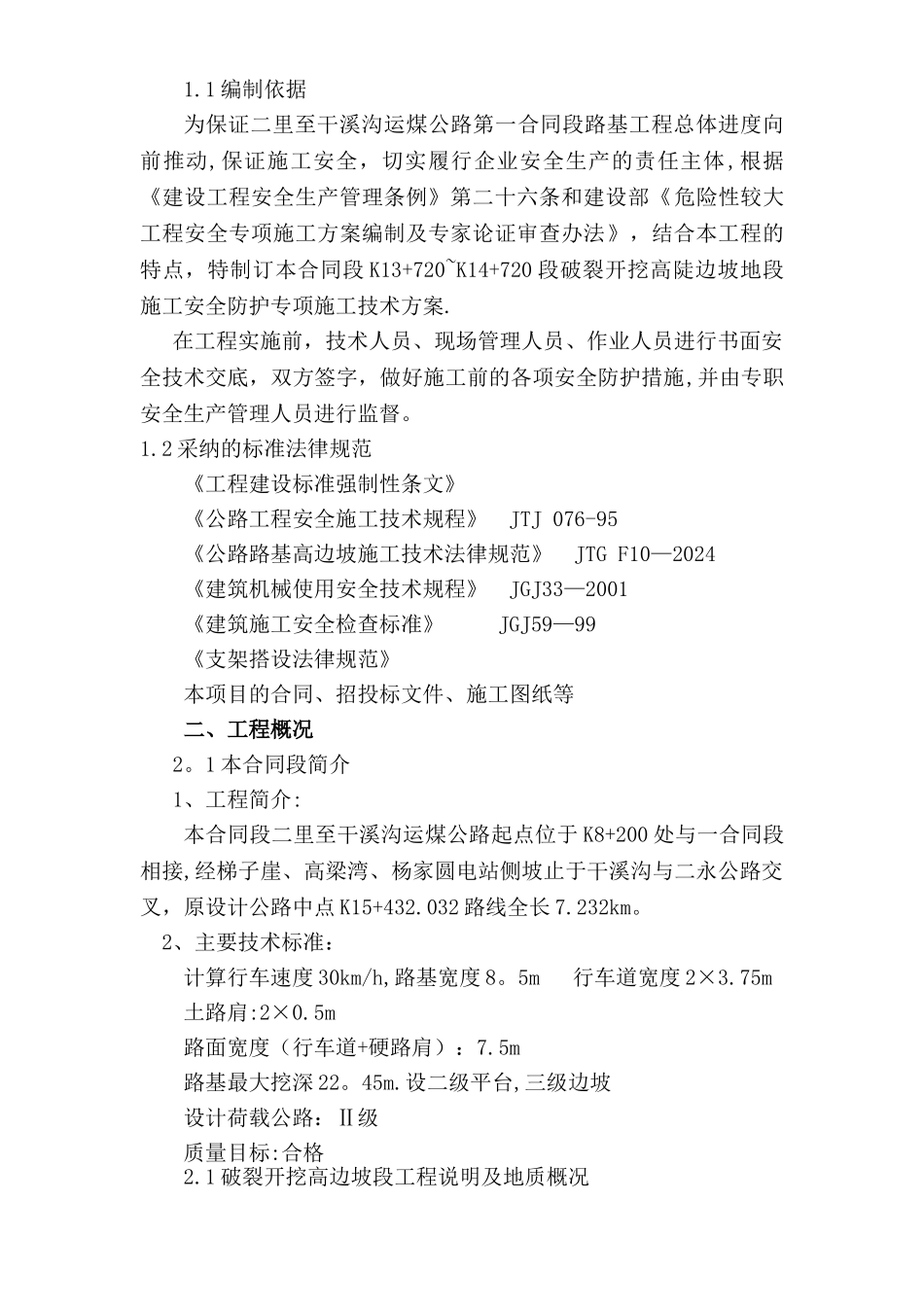

1 编制依据为保证二里至干溪沟运煤公路第一合同段路基工程总体进度向前推动,保证施工安全,切实履行企业安全生产的责任主体,根据《建设工程安全生产管理条例》第二十六条和建设部《危险性较大工程安全专项施工方案编制及专家论证审查办法》,结合本工程的特点,特制订本合同段 K13+720~K14+720 段破裂开挖高陡边坡地段施工安全防护专项施工技术方案
在工程实施前,技术人员、现场管理人员、作业人员进行书面安全技术交底,双方签字,做好施工前的各项安全防护措施,并由专职安全生产管理人员进行监督
2 采纳的标准法律规范《工程建设标准强制性条文》《公路工程安全施工技术规程》 JTJ 076-95《公路路基高边坡施工技术法律规范》 JTG F10—2024《建筑机械使用安全技术规程》 JGJ33—2001《建筑施工安全检查标准》 JGJ59—99《支架搭设法律规范》本项目的合同、招投标文件、施工图纸等二、工程概况2

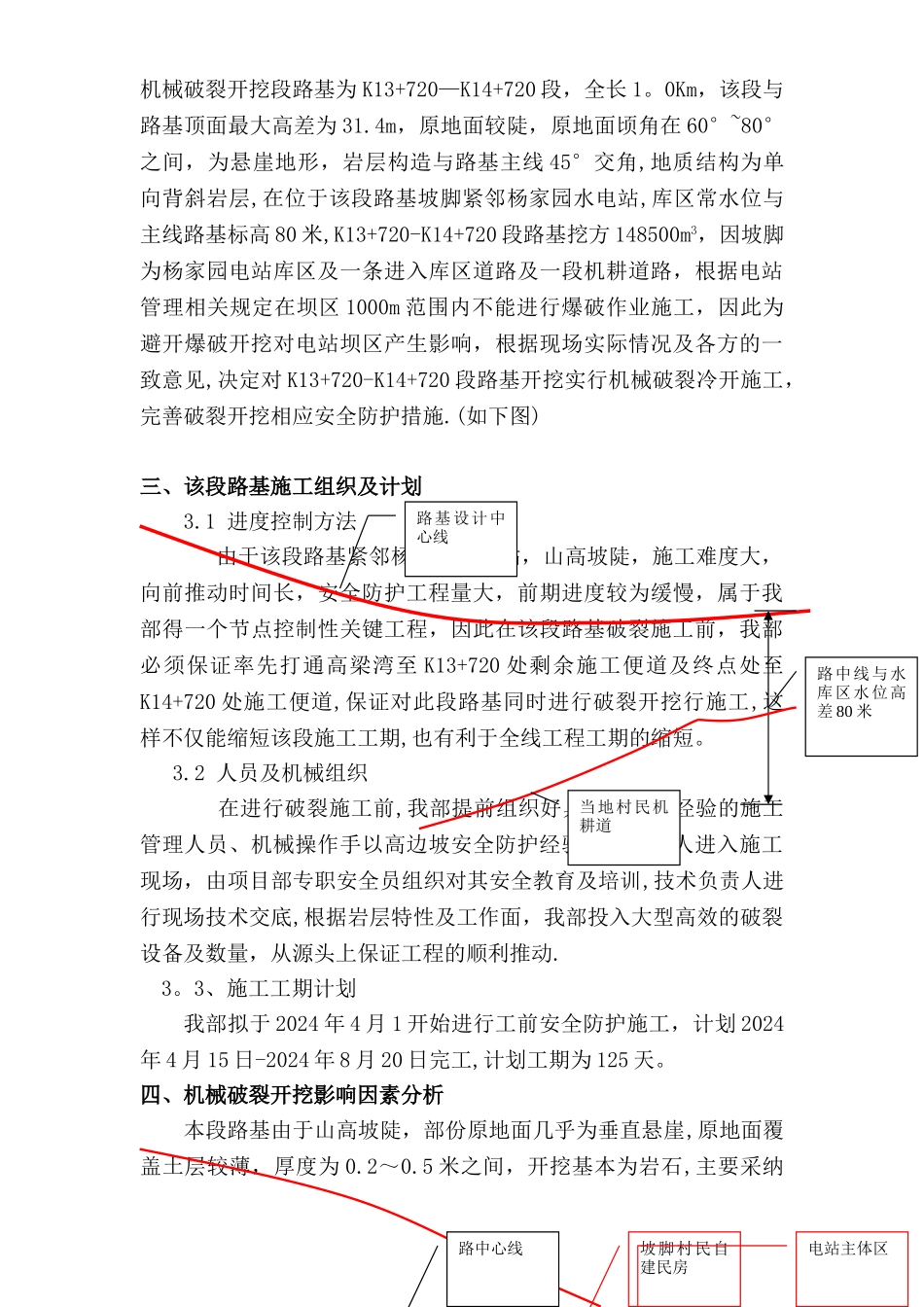

1 本合同段简介1、工程简介:本合同段二里至干溪沟运煤公路起点位于 K8+200 处与一合同段相接,经梯子崖、高梁湾、杨家圆电站侧坡止于
