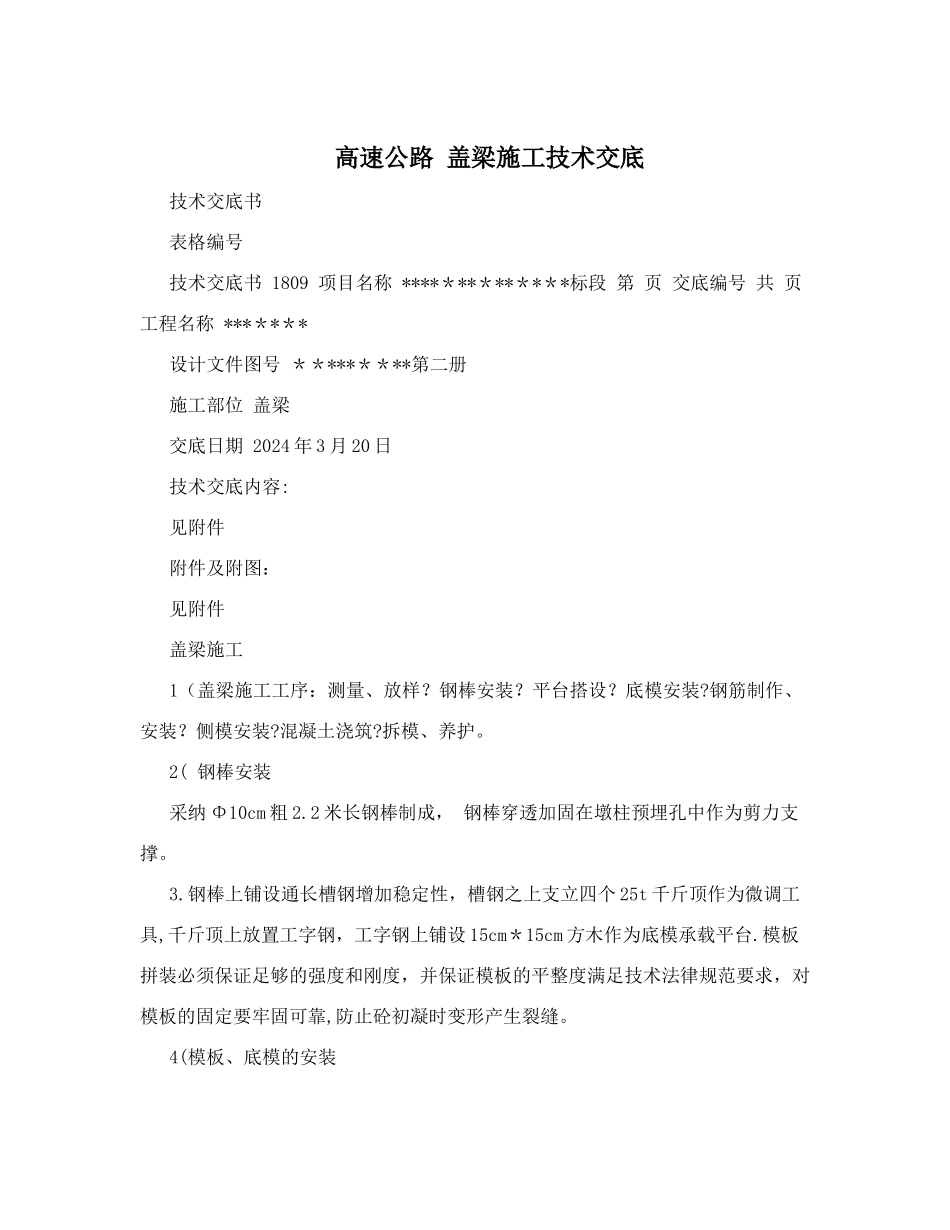

高速公路 盖梁施工技术交底技术交底书 表格编号 技术交底书 1809 项目名称 **************标段 第 页 交底编号 共 页 工程名称 ******* 设计文件图号 *********第二册 施工部位 盖梁 交底日期 2024 年 3 月 20 日 技术交底内容: 见附件 附件及附图: 见附件 盖梁施工 1(盖梁施工工序:测量、放样
钢筋制作、安装
2( 钢棒安装 采纳 Φ10cm 粗 2
2 米长钢棒制成, 钢棒穿透加固在墩柱预埋孔中作为剪力支撑
钢棒上铺设通长槽钢增加稳定性,槽钢之上支立四个 25t 千斤顶作为微调工具,千斤顶上放置工字钢,工字钢上铺设 15cm*15cm 方木作为底模承载平台
模板拼装必须保证足够的强度和刚度,并保证模板的平整度满足技术法律规范要求,对模板的固定要牢固可靠,防止砼初凝时变形产生裂缝

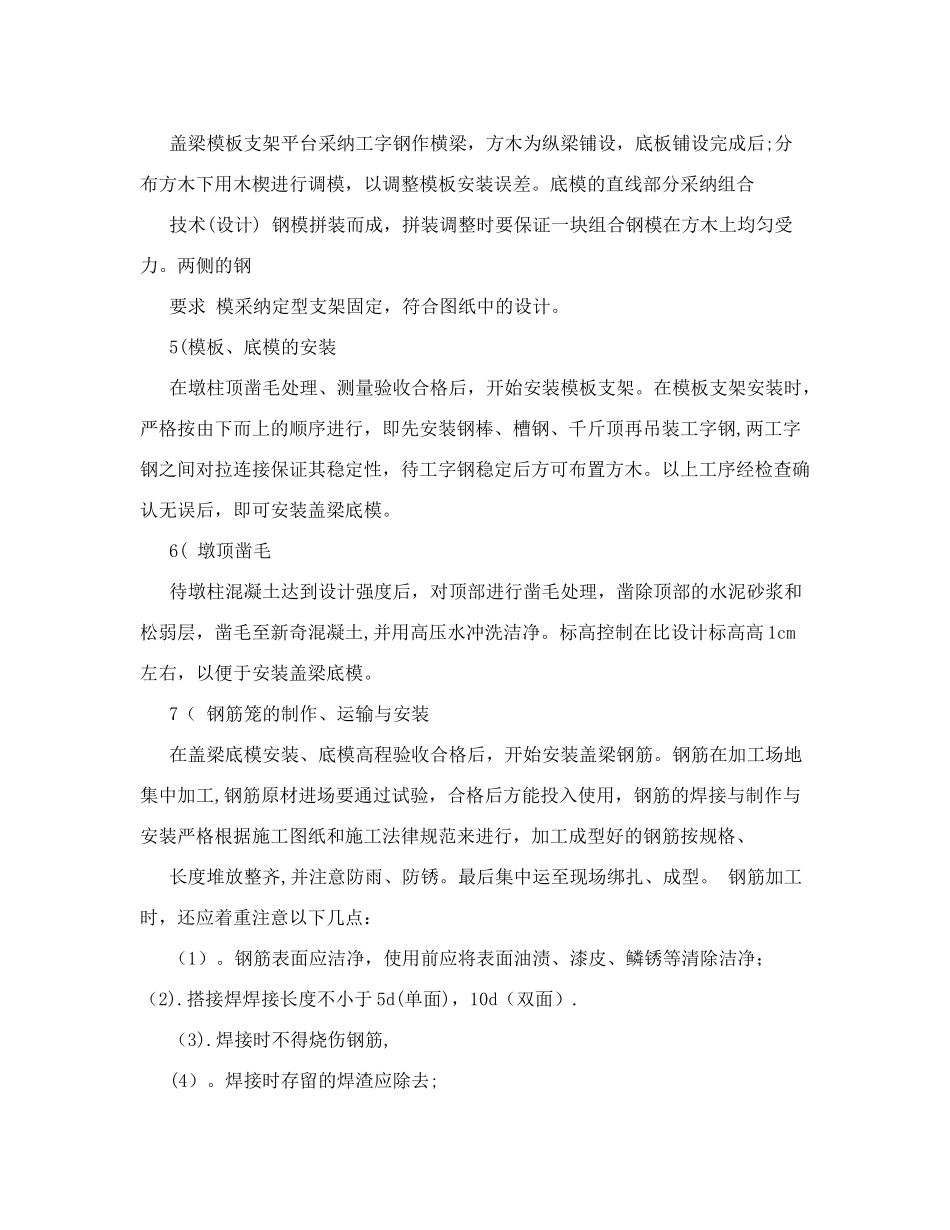

4(模板、底模的安装 盖梁模板支架平台采纳工字钢作横梁,方木为纵梁铺设,底板铺设完成后;分布方木下用木楔进行调模,以调整模板安装误差
底模的直线部分采纳组合 技术(设计) 钢模拼装而成,拼装调整时要保证一块组合钢模在方木上均匀受力
两侧的钢要求 模采纳定型支架固定,符合图纸中的设计
5(模板、底模的安装 在墩柱顶凿毛处理、测量验收合格后,开始安装模板支架
在模板支架安装时,严格按由下而上的顺序进行,即先安装钢棒、槽钢、千斤顶再吊装工字钢,两工字钢之间对拉连接保证其稳定性,待工字钢稳定后方可布置方木
以上工序经检查确认无误后,即可安装盖梁底模
6( 墩顶凿毛 待墩柱混凝土达到设计强度后,对顶部进行凿毛处理,凿除顶部的水泥砂浆和松弱层,凿毛至新奇混凝土,并用高压水冲洗洁净
标高控制在比设计标高高 1cm左右,以便于安装盖梁底模

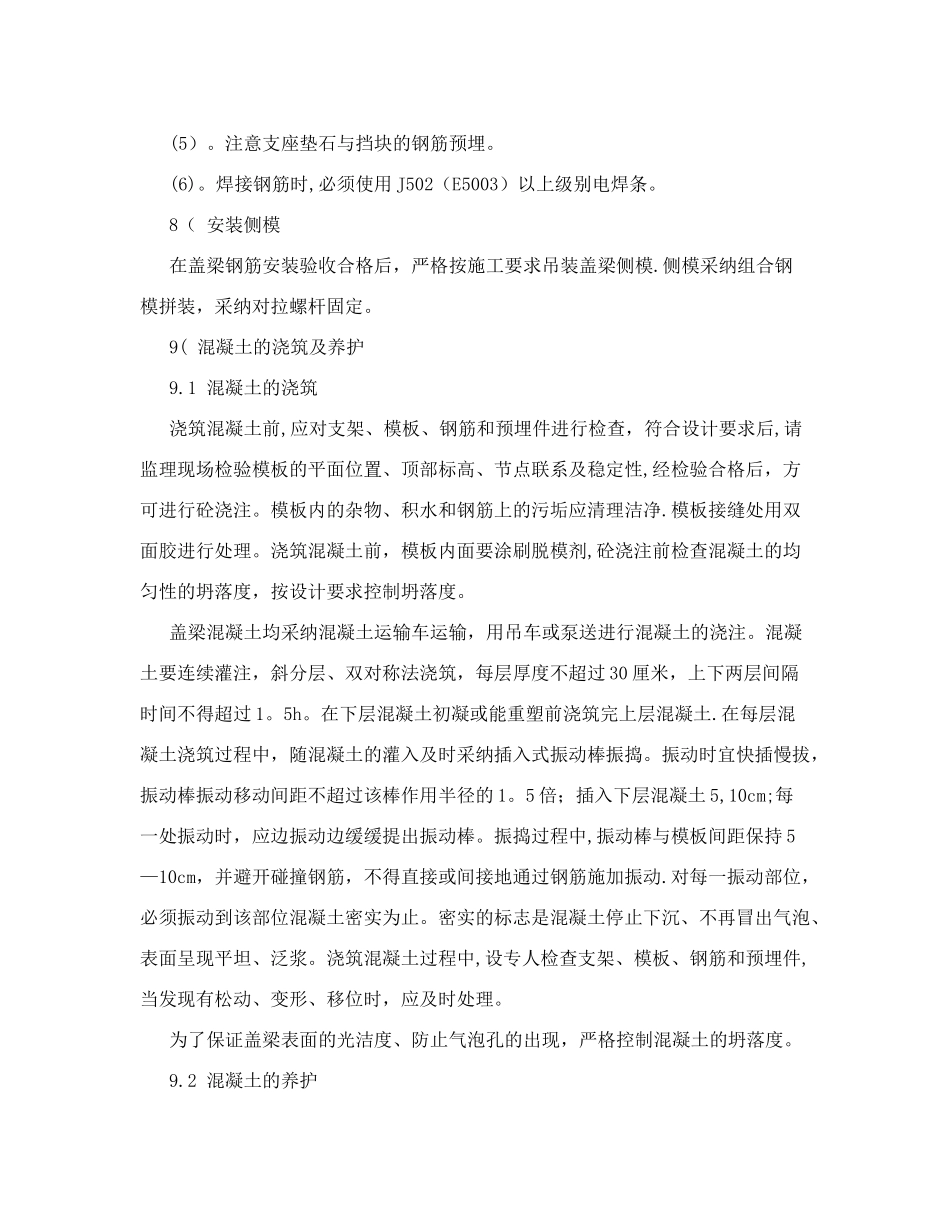

7( 钢筋笼的制作、运输与安装 在盖梁底模
