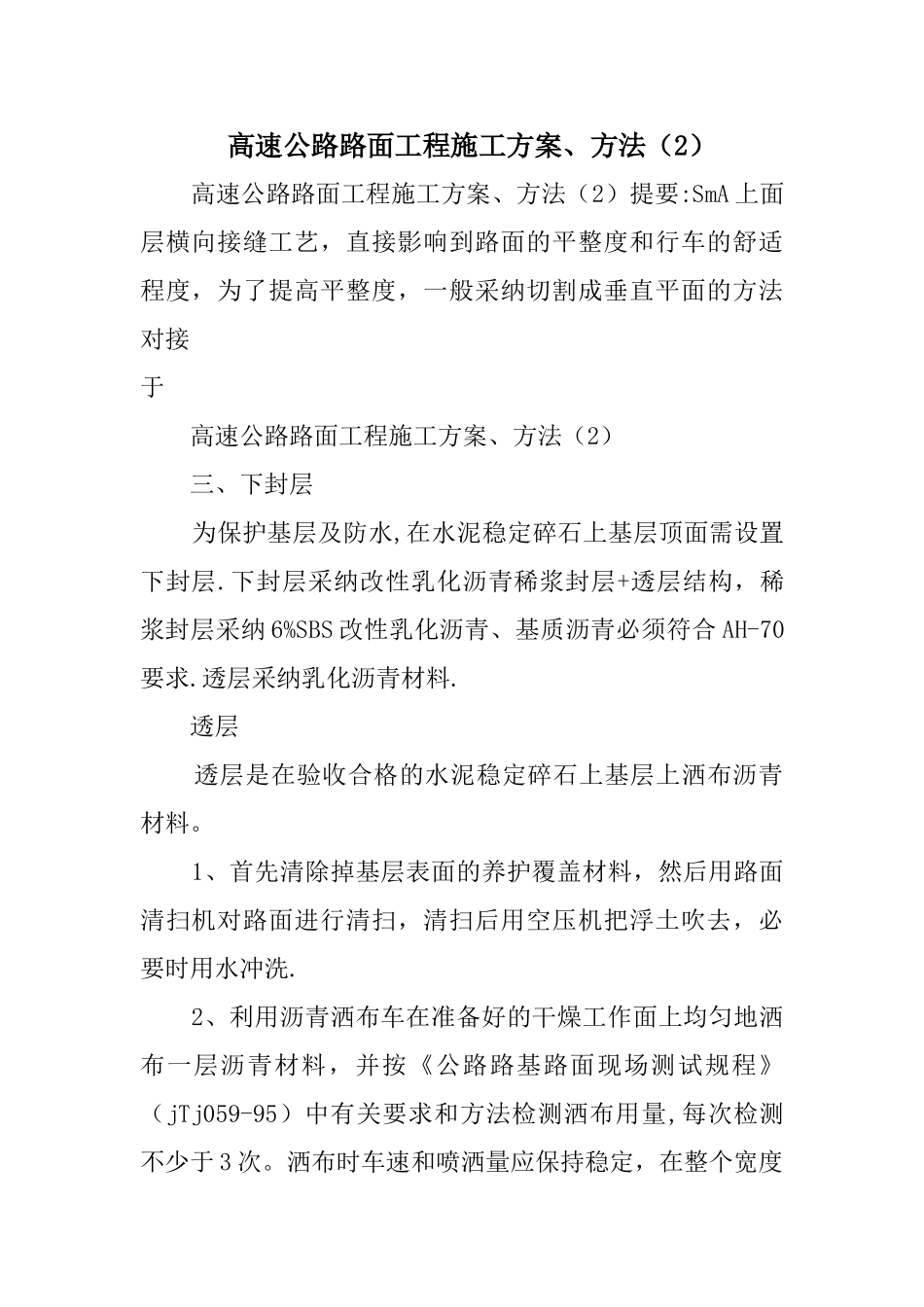

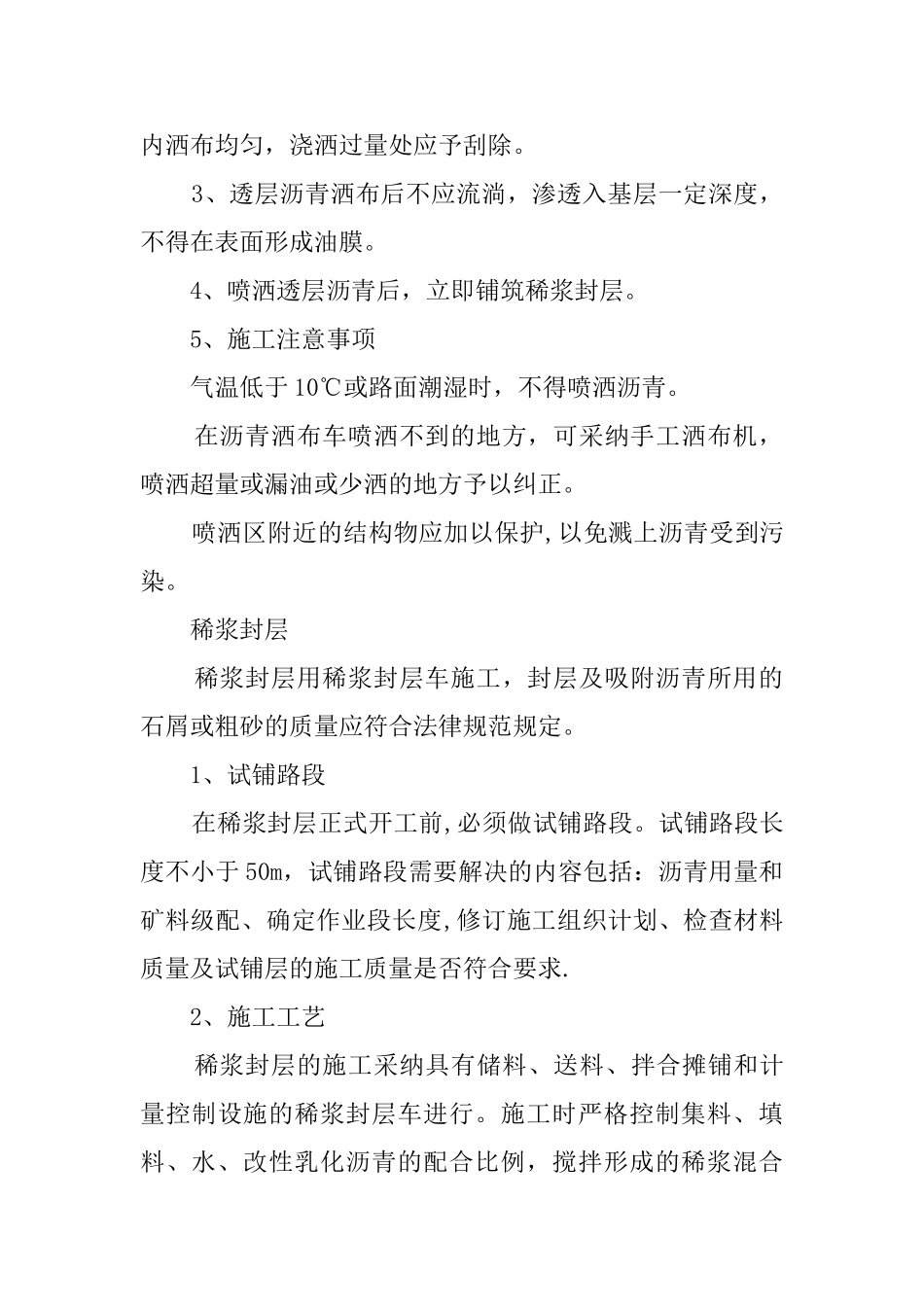

高速公路路面工程施工方案、方法(2) 高速公路路面工程施工方案、方法(2)提要:SmA 上面层横向接缝工艺,直接影响到路面的平整度和行车的舒适程度,为了提高平整度,一般采纳切割成垂直平面的方法对接于 高速公路路面工程施工方案、方法(2) 三、下封层 为保护基层及防水,在水泥稳定碎石上基层顶面需设置下封层.下封层采纳改性乳化沥青稀浆封层+透层结构,稀浆封层采纳 6%SBS 改性乳化沥青、基质沥青必须符合 AH-70要求.透层采纳乳化沥青材料. 透层 透层是在验收合格的水泥稳定碎石上基层上洒布沥青材料。 1、首先清除掉基层表面的养护覆盖材料,然后用路面清扫机对路面进行清扫,清扫后用空压机把浮土吹去,必要时用水冲洗. 2、利用沥青洒布车在准备好的干燥工作面上均匀地洒布一层沥青材料,并按《公路路基路面现场测试规程》(jTj059-95)中有关要求和方法检测洒布用量,每次检测不少于 3 次。洒布时车速和喷洒量应保持稳定,在整个宽度内洒布均匀,浇洒过量处应予刮除。 3、透层沥青洒布后不应流淌,渗透入基层一定深度,不得在表面形成油膜。 4、喷洒透层沥青后,立即铺筑稀浆封层。 5、施工注意事项 气温低于 10℃或路面潮湿时,不得喷洒沥青。 在沥青洒布车喷洒不到的地方,可采纳手工洒布机,喷洒超量或漏油或少洒的地方予以纠正。 喷洒区附近的结构物应加以保护,以免溅上沥青受到污染。 稀浆封层 稀浆封层用稀浆封层车施工,封层及吸附沥青所用的石屑或粗砂的质量应符合法律规范规定。 1、试铺路段 在稀浆封层正式开工前,必须做试铺路段。试铺路段长度不小于 50m,试铺路段需要解决的内容包括:沥青用量和矿料级配、确定作业段长度,修订施工组织计划、检查材料质量及试铺层的施工质量是否符合要求. 2、施工工艺 稀浆封层的施工采纳具有储料、送料、拌合摊铺和计量控制设施的稀浆封层车进行。施工时严格控制集料、填料、水、改性乳化沥青的配合比例,搅拌形成的稀浆混合料应符合法律规范要求. 铺摊时应保持匀速前进,达到厚度均匀,表面平整的要求。 铺筑后待乳液破乳、水分蒸发、干燥成型后方可开放交通。并实行避开污染的措施。 稀浆封层的施工气温不得低于 10℃. 稀浆封层应在干燥情况下进行施工。 (三)、粘层 粘层是在沥青混凝土路面之间喷洒乳化沥青材料,从而形成一种新的沥青结构层,增加上下层的结合能力. 喷洒粘层前,准备好工作面,使其洁净、无尘埃且处于干燥状态,然后用沥青洒布车洒布...
