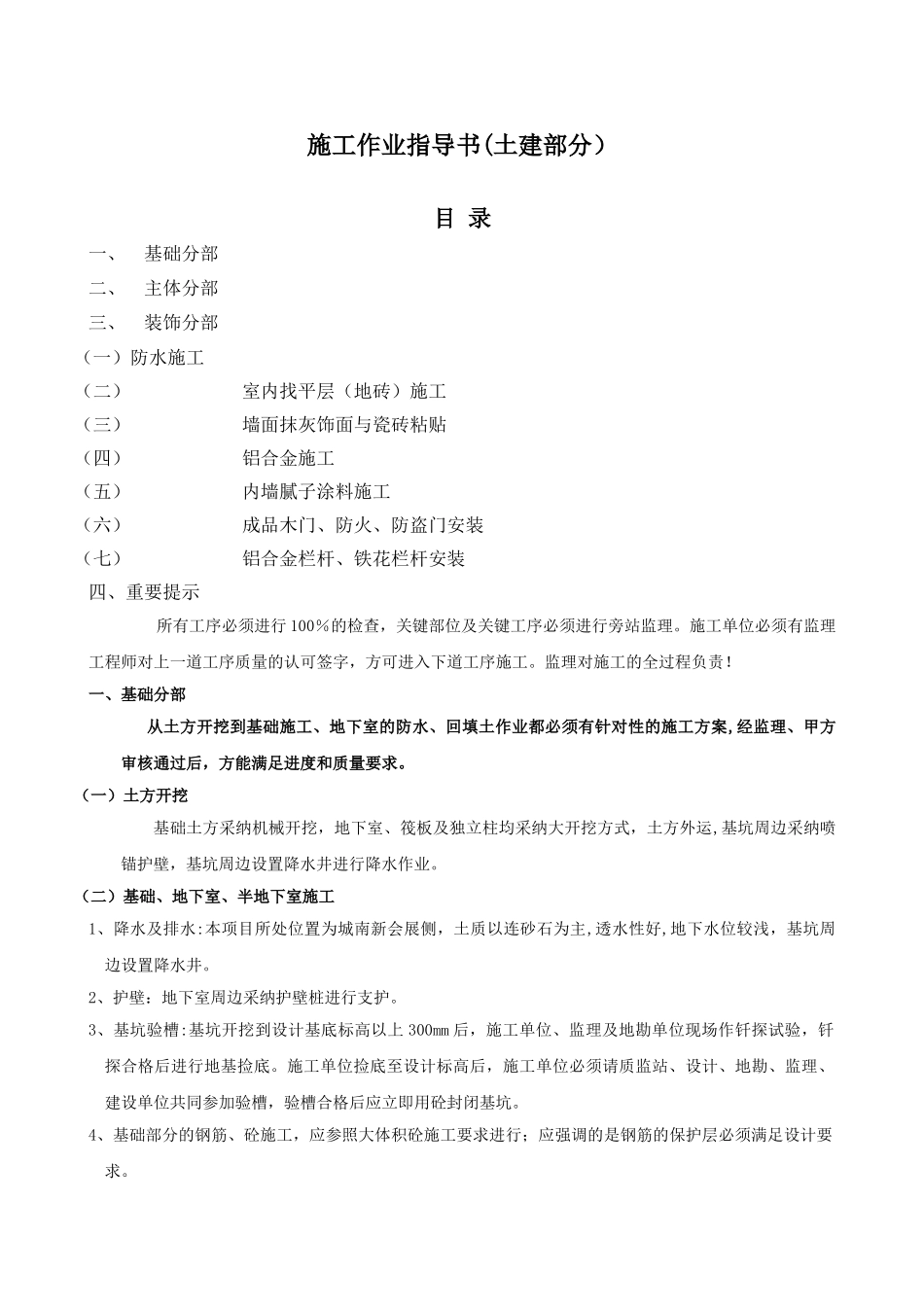

施工作业指导书(土建部分)目 录一、基础分部 二、主体分部三、装饰分部(一)防水施工(二)室内找平层(地砖)施工(三)墙面抹灰饰面与瓷砖粘贴(四)铝合金施工(五)内墙腻子涂料施工(六)成品木门、防火、防盗门安装(七)铝合金栏杆、铁花栏杆安装四、重要提示所有工序必须进行 100%的检查,关键部位及关键工序必须进行旁站监理
施工单位必须有监理工程师对上一道工序质量的认可签字,方可进入下道工序施工
监理对施工的全过程负责
一、基础分部从土方开挖到基础施工、地下室的防水、回填土作业都必须有针对性的施工方案,经监理、甲方审核通过后,方能满足进度和质量要求
(一)土方开挖基础土方采纳机械开挖,地下室、筏板及独立柱均采纳大开挖方式,土方外运,基坑周边采纳喷锚护壁,基坑周边设置降水井进行降水作业
(二)基础、地下室、半地下室施工1、降水及排水:本项目所处位置为城南新会展侧,土质以连砂石为主,透水性好,地下水位较浅,基坑周边设置降水井
2、护壁:地下室周边采纳护壁桩进行支护
3、基坑验槽:基坑开挖到设计基底标高以上 300mm 后,施工单位、监理及地勘单位现场作钎探试验,钎探合格后进行地基捡底
施工单位捡底至设计标高后,施工单位必须请质监站、设计、地勘、监理、建设单位共同参加验槽,验槽合格后应立即用砼封闭基坑
4、基础部分的钢筋、砼施工,应参照大体积砼施工要求进行;应强调的是钢筋的保护层必须满足设计要求
5、防水工程:严格根据设计施工图纸进行施工
地下室底板:混凝土垫层表面压光,直接施工 4mm 厚 SBS 改性沥青卷材防水(不作找平层),防水层上做 40mm 厚 C20 细石混凝土保护层
地下室侧壁:20mm 厚 1:3 水泥砂浆找平,4mm 厚 SBS 改性沥青卷材防水,20mm 厚 1:3 水泥砂浆外抹于卷材外面,120mm 厚 M5 水泥砂浆砖砌保护墙
(三) 回填土的选择与夯填要求
