1501 综采工作面试生产安全措施一、概况:1501 综采工作面各生产系统已安装完毕,已具备生产条件,为了进一步确保试生产期间的安全、工程质量达标,制定措施如下:二、试生产时间:2025 年 5 月 27 日早班至试生产结束三、施工负责人:三班班长四、施工方法及顺序:检查所有设备、设施的完好情况、清理工作面杂物→运输设备逐台送电试运转→运输系统进行试运转→送煤机冷却系统水→煤机空运转→煤机割煤→移架→推工作面运输机
五、主要安全措施:1、所有工作人员到现场后必须做到先检查后工作,发现问题时快速进行处理
处理不了的必须向矿调度室、工区汇报
2、试生产前,必须根据设备完好的标准对工作面及两道的机电设备逐台进行检查,逐台送电试运转
一切正常后,方可全部送电,联合试运转
一通三防、综合防尘设施齐全,符合《煤矿安全规程》要求,并能正常使用
所用安全设施必须齐全且能正常使用
3、施工负责人、支架工及支架维护等要重点对支架完好情况、联接销子、液压系统等逐架进行检查,并对顶板煤壁区进行检查,发现问题时快速进行处理
4、煤机运转前,应将工作面内所有多余材料、设备等回收运出工作面,并安排专人清理机道,确保煤帮没有金属物件、杂物

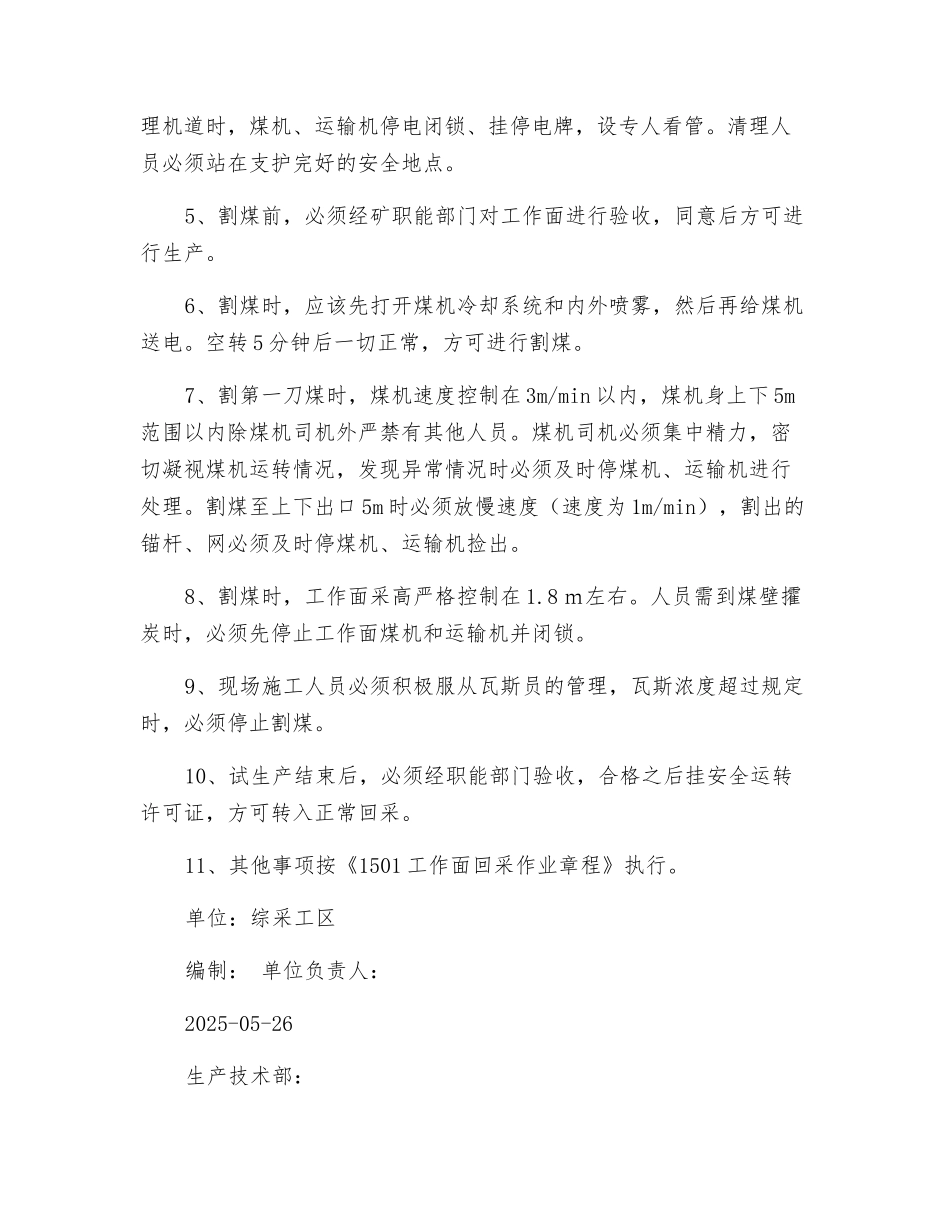

人工清理机道时,煤机、运输机停电闭锁、挂停电牌,设专人看管
清理人员必须站在支护完好的安全地点
5、割煤前,必须经矿职能部门对工作面进行验收,同意后方可进行生产
6、割煤时,应该先打开煤机冷却系统和内外喷雾,然后再给煤机送电
空转 5 分钟后一切正常,方可进行割煤
7、割第一刀煤时,煤机速度控制在 3m/min 以内,煤机身上下 5m范围以内除煤机司机外严禁有其他人员
煤机司机必须集中精力,密切凝视煤机运转情况,发现异常情况时必须及时停煤机、运输机进行处理
割煤至上下出口 5m 时必须放慢速度(速度为 1m/min),割出的锚杆、网必须及时停煤机、运输机捡出
