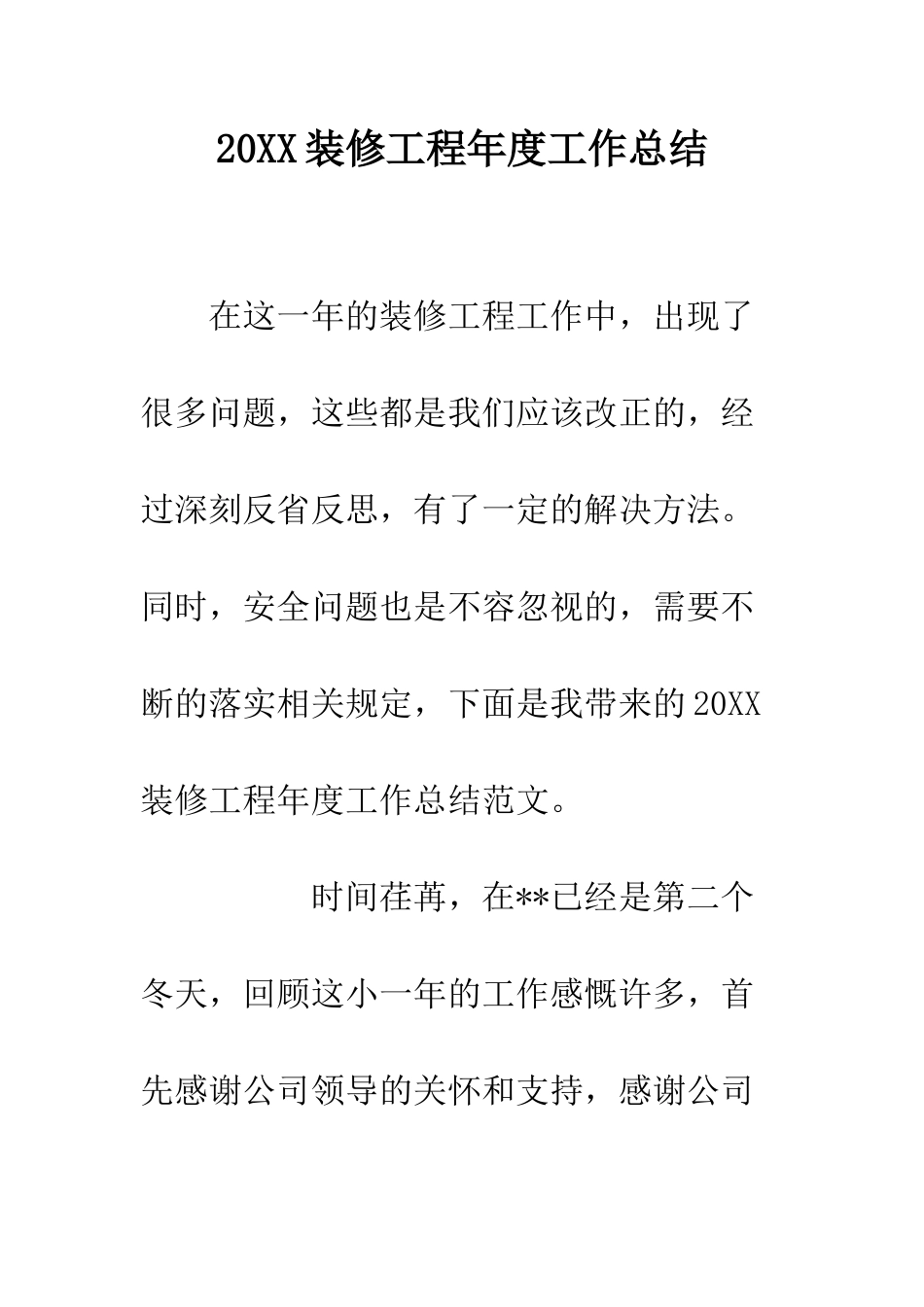

20XX 装修工程年度工作总结 在这一年的装修工程工作中,出现了很多问题,这些都是我们应该改正的,经过深刻反省反思,有了一定的解决方法
同时,安全问题也是不容忽视的,需要不断的落实相关规定,下面是我带来的 20XX装修工程年度工作总结范文
时间荏苒,在**已经是第二个冬天,回顾这小一年的工作感慨许多,首先感谢公司领导的关怀和支持,感谢公司各部门的协调和帮助

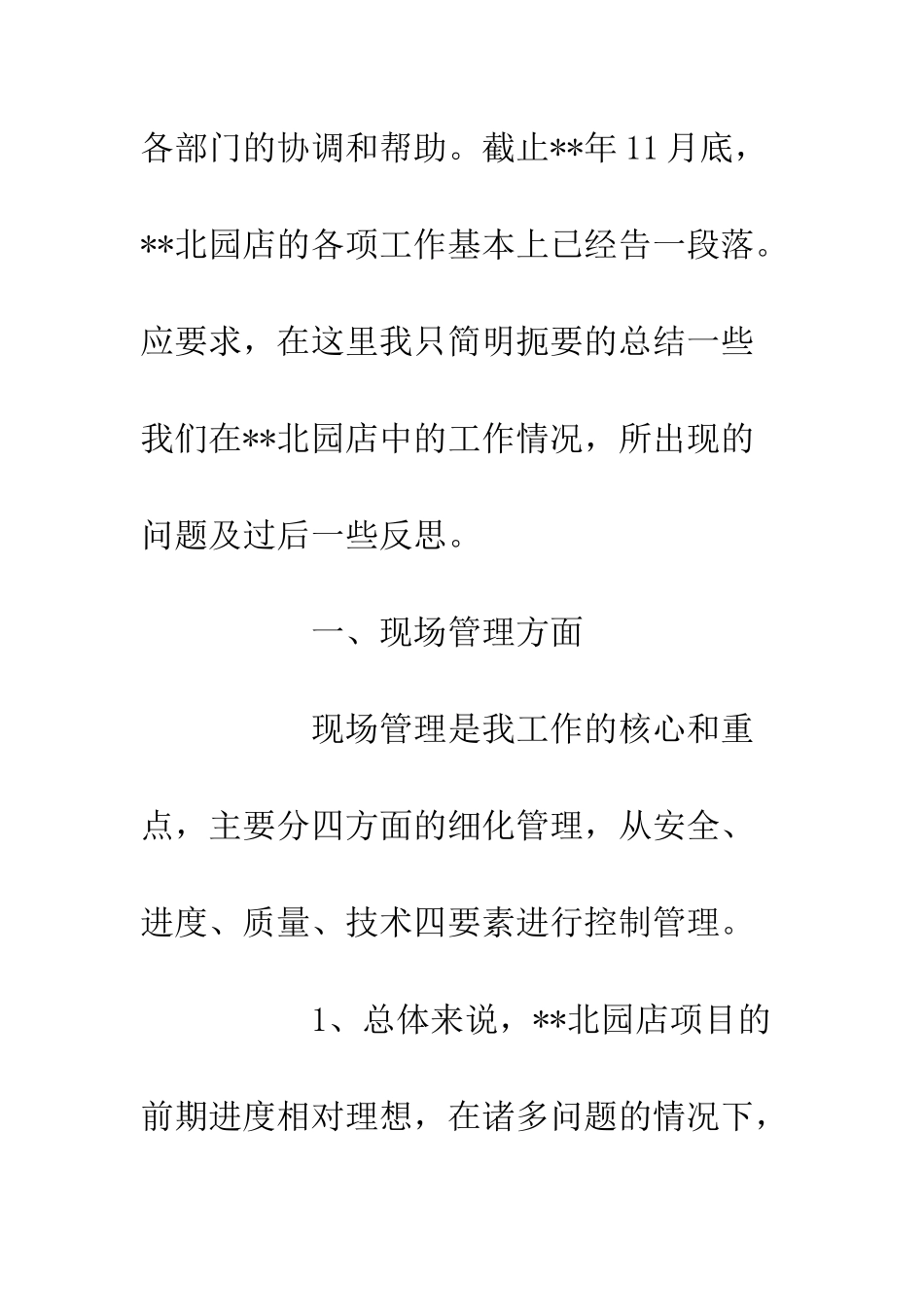

截止**年 11 月底,**北园店的各项工作基本上已经告一段落
应要求,在这里我只简明扼要的总结一些我们在**北园店中的工作情况,所出现的问题及过后一些反思
一、现场管理方面 现场管理是我工作的核心和重点,主要分四方面的细化管理,从安全、进度、质量、技术四要素进行控制管理
1、总体来说,**北园店项目的前期进度相对理想,在诸多问题的情况下,还是按时完工开业,但却存在一些遗留问题
这些遗留问题与我们最初抢工期是分不开的,所谓“罗卜快了不洗泥”

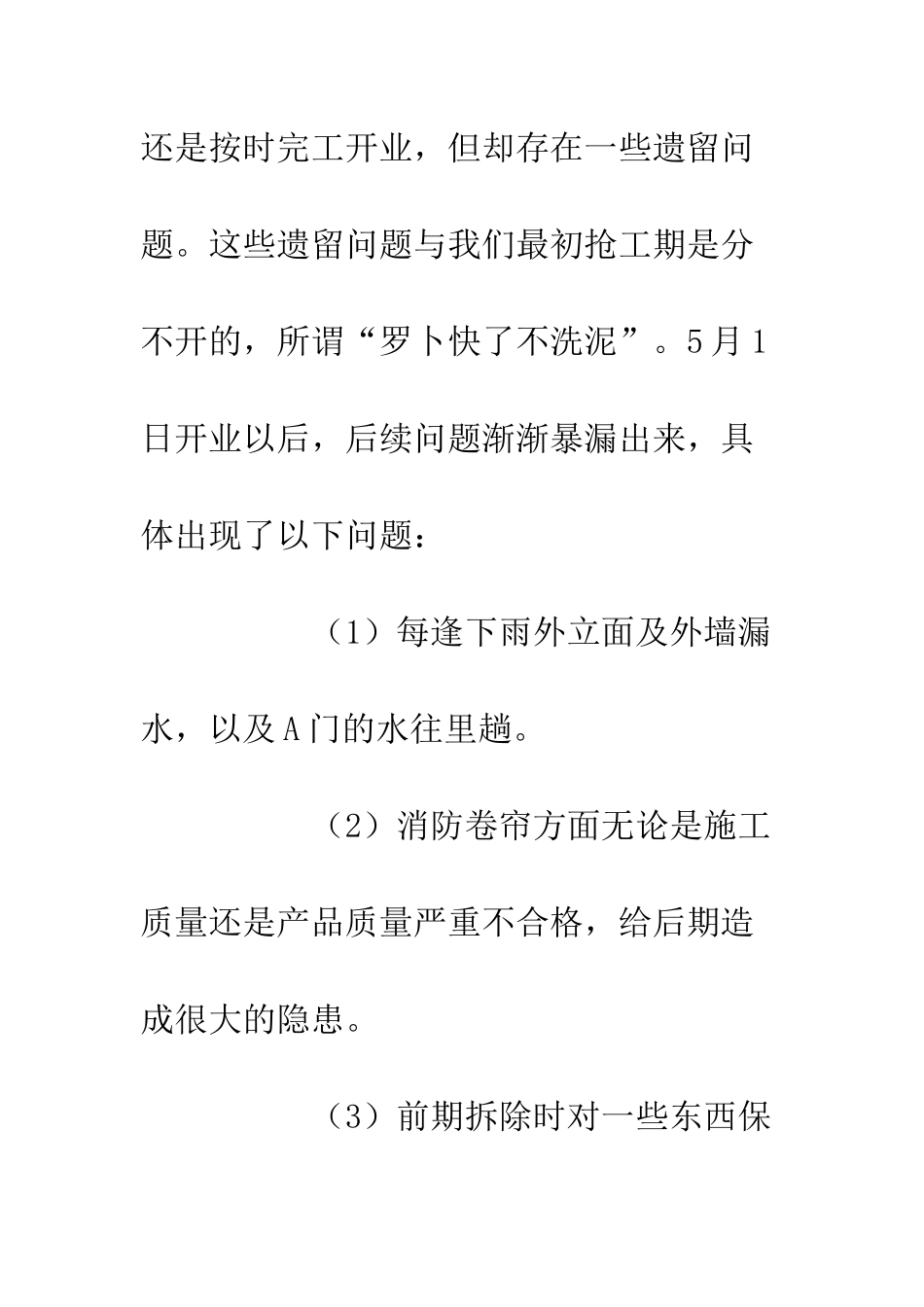

5 月 1日开业以后,后续问题渐渐暴漏出来,具体出现了以下问题: (1)每逢下雨外立面及外墙漏水,以及 A 门的水往里趟
(2)消防卷帘方面无论是施工质量还是产品质量严重不合格,给后期造成很大的隐患
(3)前期拆除时对一些东西保护措施不太到位,只是后期不断地去维修
(4)部分施工单位质量不能保证,致使后期去弥补
后期这些问题出现的主要原因是在于前期施工阶段,先施工阶段也有一定的责任,例如合同管理、技术措施、施工队任用等方面
客观来讲,这个施工场地进步首先是值得肯定,成绩的背后是有许多的教训与弯路,好的团队是能够正视自己的教训与弯路,以使我们未来走的更远
在这小一年的时间尤其是 5 月 1 日到现在,我们深刻反省,总结了如下几点原因: (1)个别控制节点工期不能如期兑现,施工队进场时间滞后
(2)各个专业之间不能及时沟通,缺少总体一个类似于总工程师的人员
(3)部分施
