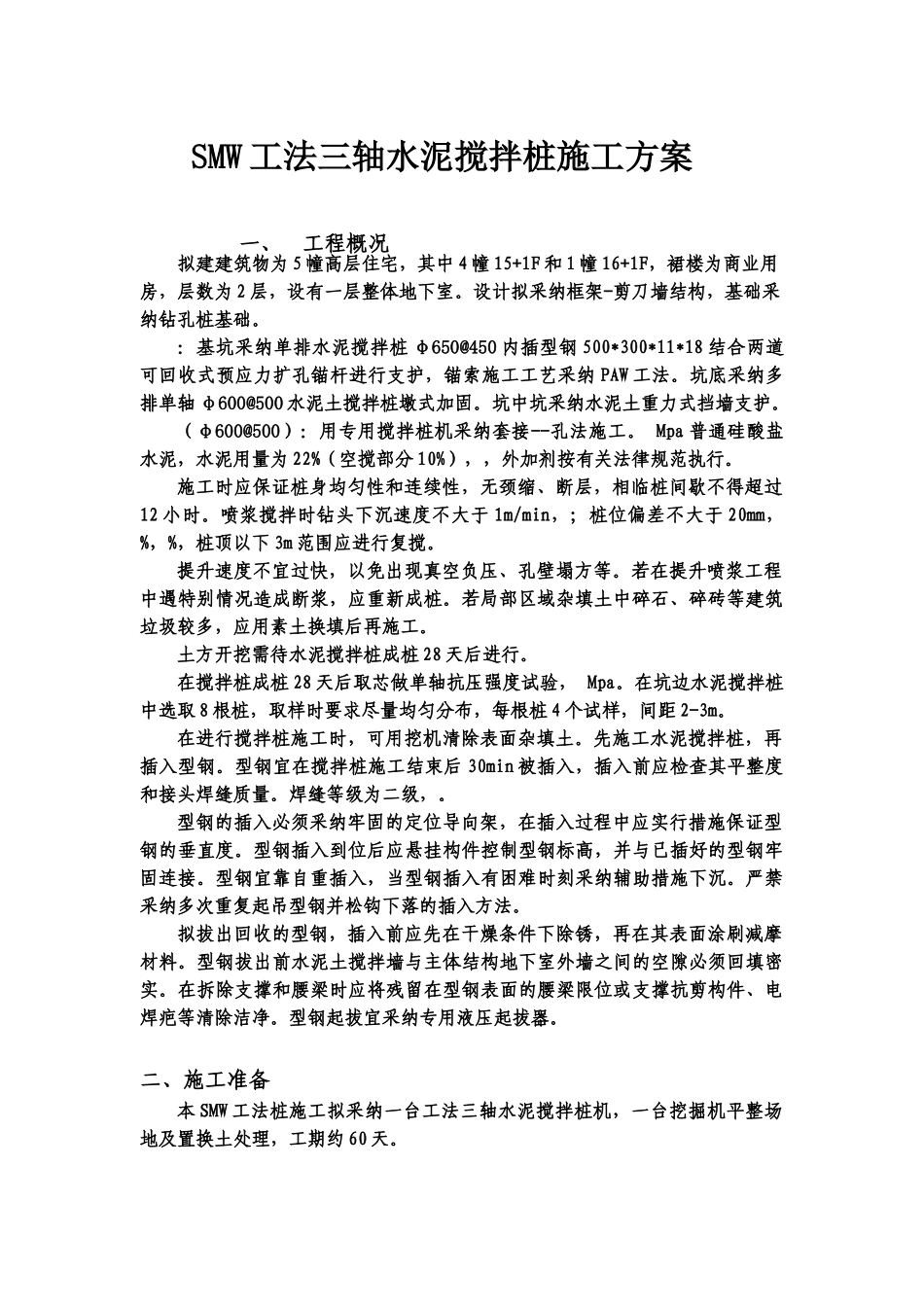

SMW 工法讨论三轴水泥搅拌桩施工综合方案SMW 工法三轴水泥搅拌桩施工方案一、工程概况拟建建筑物为 5 幢高层住宅,其中 4 幢 15+1F 和 1 幢 16+1F,裙楼为商业用房,层数为 2 层,设有一层整体地下室
设计拟采纳框架-剪刀墙结构,基础采纳钻孔桩基础
:基坑采纳单排水泥搅拌桩 φ650@450 内插型钢 500*300*11*18 结合两道可回收式预应力扩孔锚杆进行支护,锚索施工工艺采纳 PAW 工法
坑底采纳多排单轴 φ600@500 水泥土搅拌桩墩式加固
坑中坑采纳水泥土重力式挡墙支护
(φ600@500):用专用搅拌桩机采纳套接--孔法施工
Mpa 普通硅酸盐水泥,水泥用量为 22%(空搅部分 10%),,外加剂按有关法律规范执行
施工时应保证桩身均匀性和连续性,无颈缩、断层,相临桩间歇不得超过12 小时
喷浆搅拌时钻头下沉速度不大于 1m/min,;桩位偏差不大于 20mm,%,%,桩顶以下 3m 范围应进行复搅
提升速度不宜过快,以免出现真空负压、孔壁塌方等
若在提升喷浆工程中遇特别情况造成断浆,应重新成桩
若局部区域杂填土中碎石、碎砖等建筑垃圾较多,应用素土换填后再施工
土方开挖需待水泥搅拌桩成桩 28 天后进行
在搅拌桩成桩 28 天后取芯做单轴抗压强度试验, Mpa
在坑边水泥搅拌桩中选取 8 根桩,取样时要求尽量均匀分布,每根桩 4 个试样,间距 2-3m
在进行搅拌桩施工时,可用挖机清除表面杂填土
先施工水泥搅拌桩,再插入型钢
型钢宜在搅拌桩施工结束后 30min 被插入,插入前应检查其平整度和接头焊缝质量
焊缝等级为二级,
型钢的插入必须采纳牢固的定位导向架,在插入过程中应实行措施保证型钢的垂直度
型钢插入到位后应悬挂构件控制型钢标高,并与已插好的型钢牢固连接
型钢宜靠自重插入,当型钢插入有困难时刻采纳辅助措施下沉
严禁采纳多次重复起
