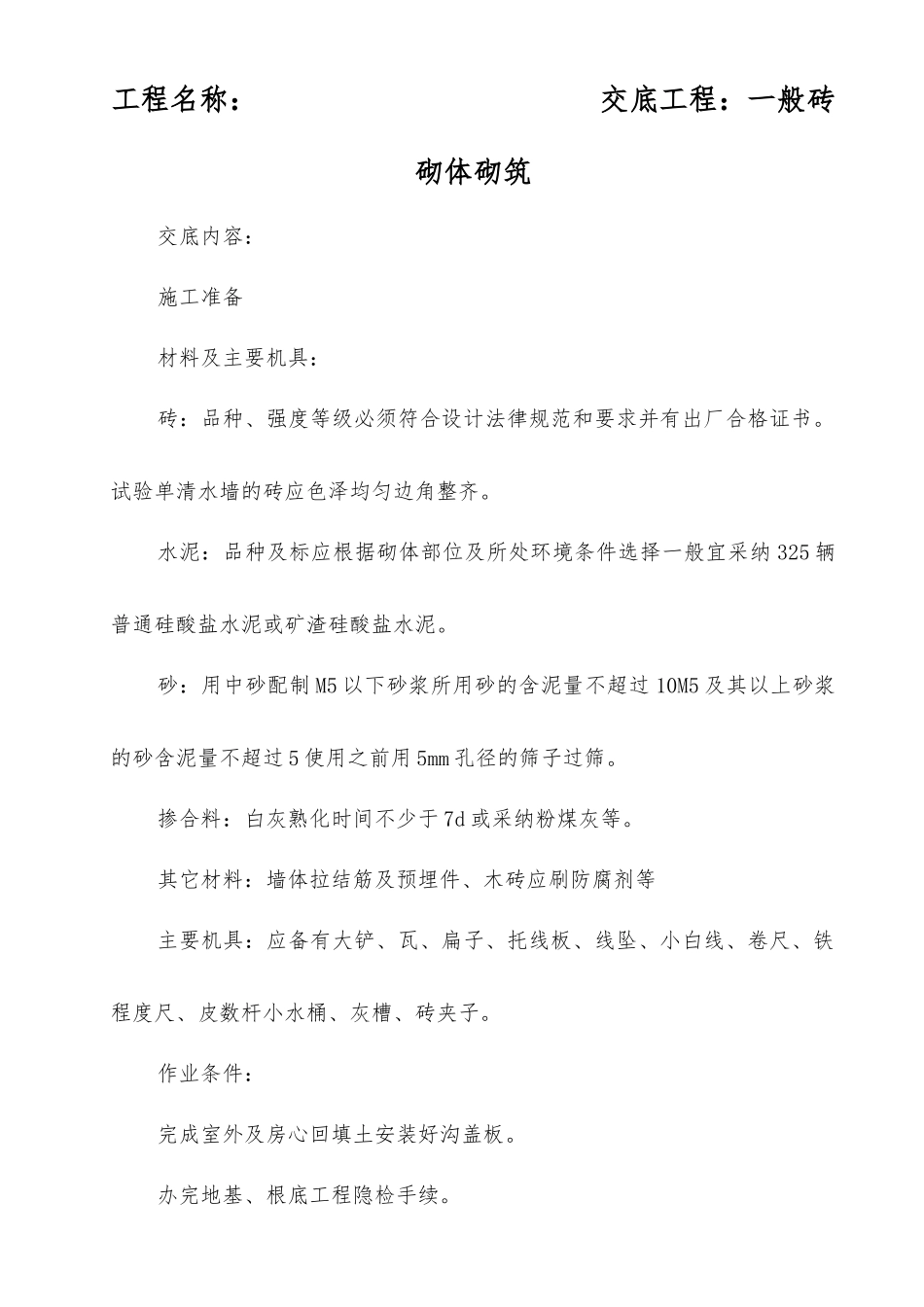

工程名称:交底工程:一般砖砌体砌筑交底内容:施工准备材料及主要机具:砖:品种、强度等级必须符合设计法律规范和要求并有出厂合格证书
试验单清水墙的砖应色泽均匀边角整齐
水泥:品种及标应根据砌体部位及所处环境条件选择一般宜采纳 325 辆普通硅酸盐水泥或矿渣硅酸盐水泥
砂:用中砂配制 M5 以下砂浆所用砂的含泥量不超过 10M5 及其以上砂浆的砂含泥量不超过 5 使用之前用 5mm 孔径的筛子过筛
掺合料:白灰熟化时间不少于 7d 或采纳粉煤灰等
其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等主要机具:应备有大铲、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆小水桶、灰槽、砖夹子
作业条件:完成室外及房心回填土安装好沟盖板
办完地基、根底工程隐检手续

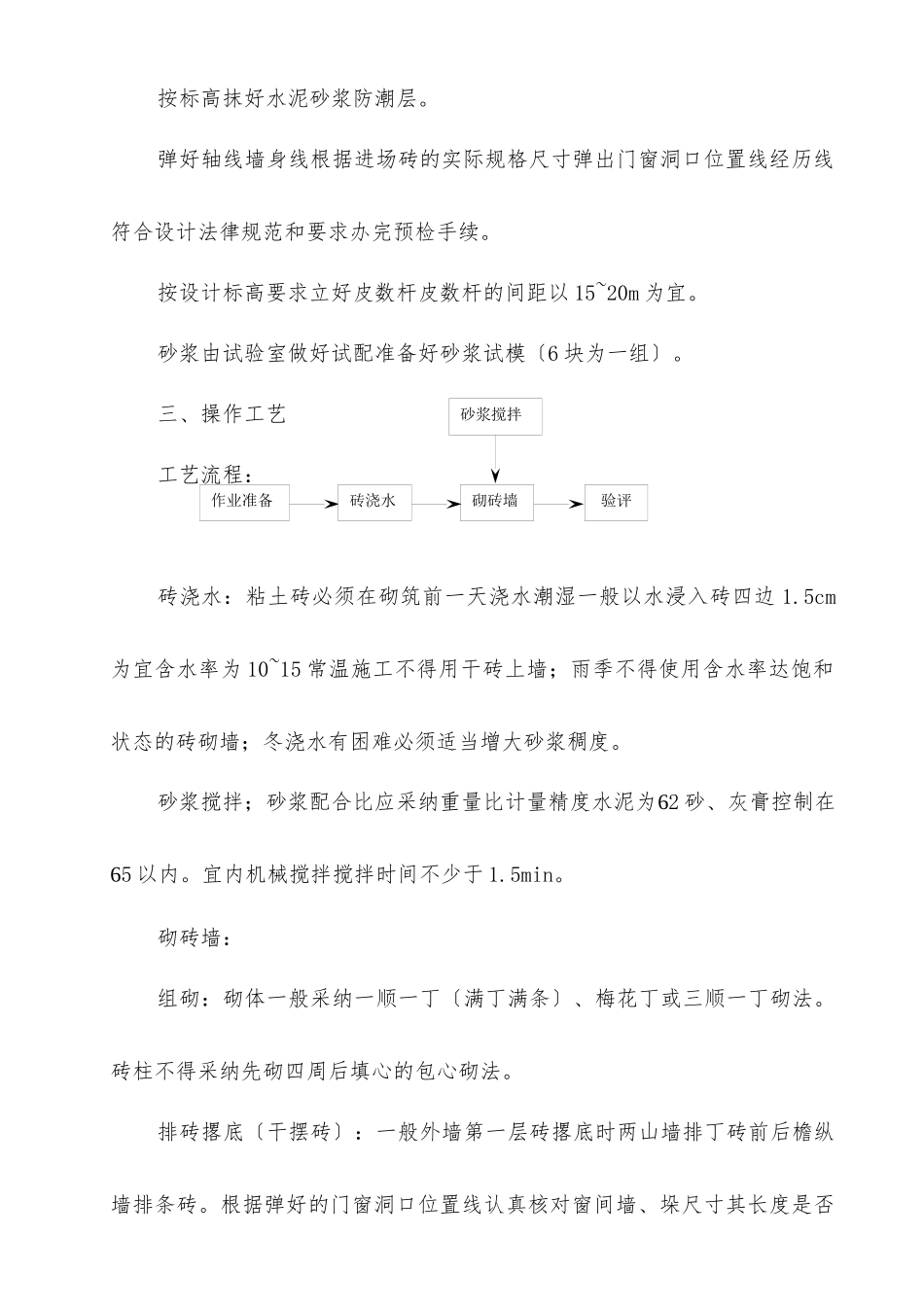

砂浆搅拌作业准备砖浇水砌砖墙验评按标高抹好水泥砂浆防潮层
弹好轴线墙身线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计法律规范和要求办完预检手续
按设计标高要求立好皮数杆皮数杆的间距以 15~20m 为宜
砂浆由试验室做好试配准备好砂浆试模〔6 块为一组〕
三、操作工艺工艺流程:砖浇水:粘土砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边 1
5cm为宜含水率为 10~15 常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬浇水有困难必须适当增大砂浆稠度
砂浆搅拌;砂浆配合比应采纳重量比计量精度水泥为2 砂、灰膏控制在5 以内
宜内机械搅拌搅拌时间不少于 1
砌砖墙:组砌:砌体一般采纳一顺一丁〔满丁满条〕、梅花丁或三顺一丁砌法
砖柱不得采纳先砌四周后填心的包心砌法
排砖撂底〔干摆砖〕:一般外墙第一层砖撂底时两山墙排丁砖前后檐纵墙排条砖

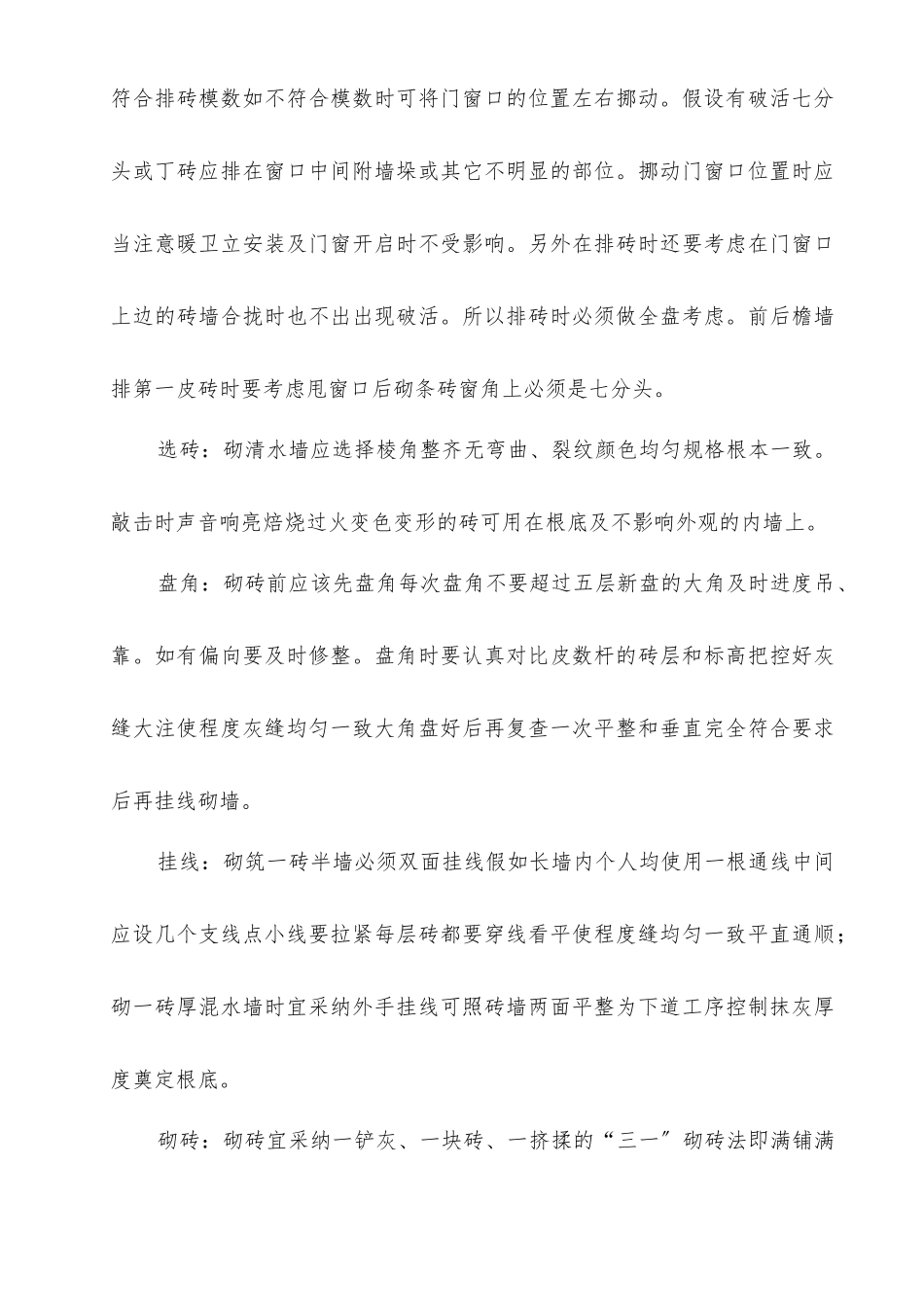

根据弹好的门窗洞口位置线认真核对窗间墙、垛尺寸其长度是否符合排砖模数如不符合模数时可将门窗口的位置左右挪动
假设有破活七分头或丁砖应排在窗口中间附墙垛或其它
