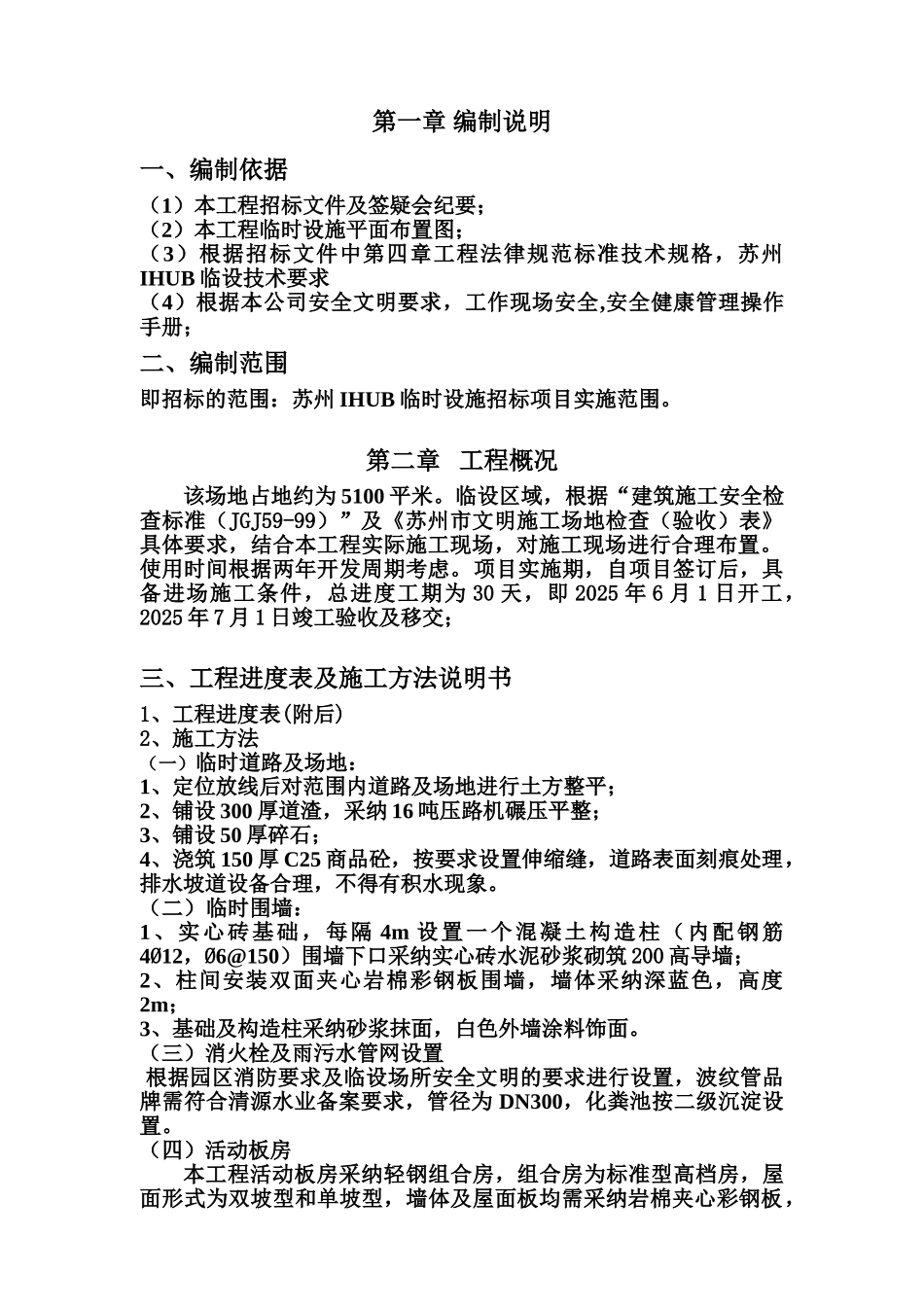

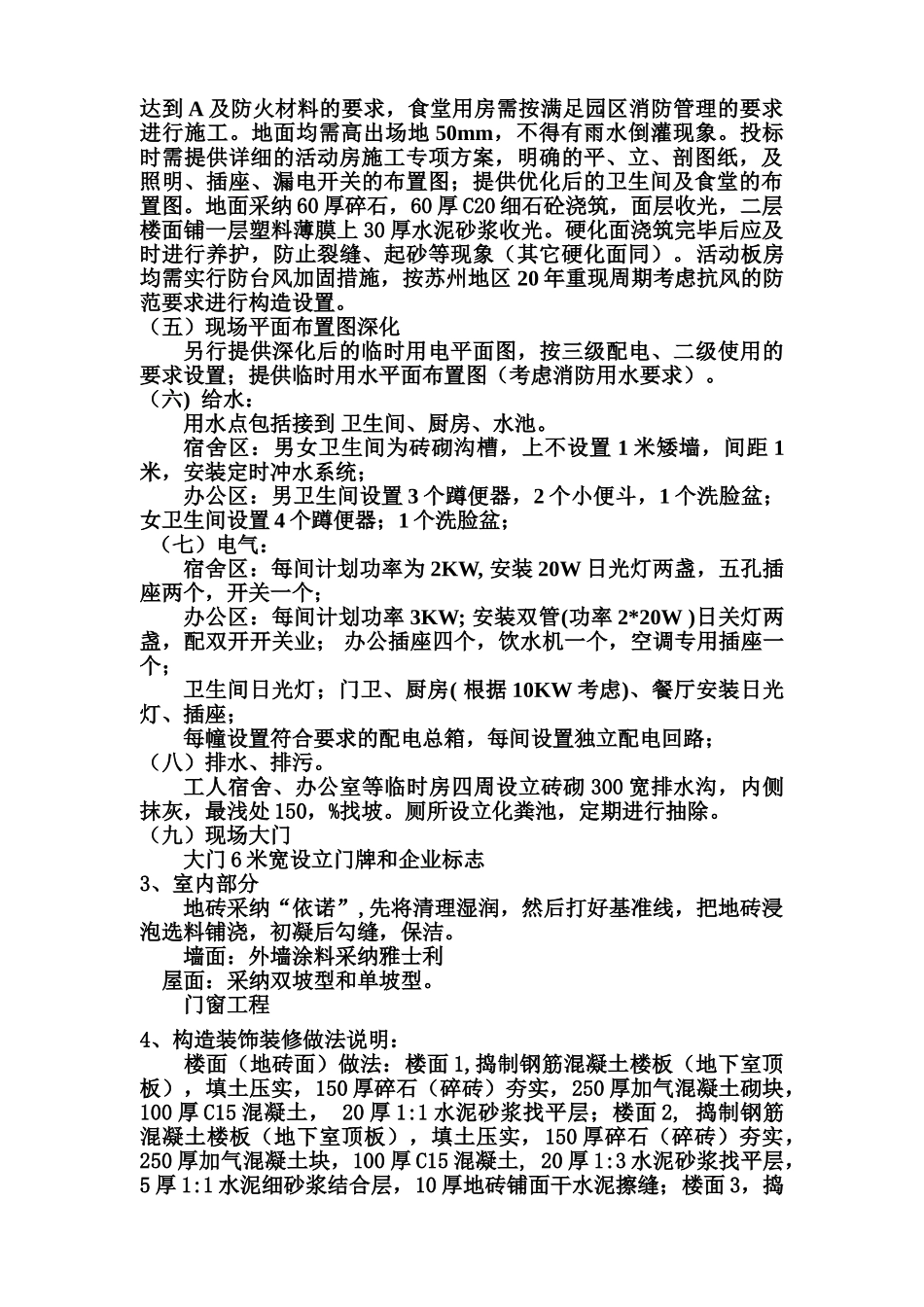

临时设施施工项目组织设计第一章 编制说明一、编制依据(1)本工程招标文件及签疑会纪要;(2)本工程临时设施平面布置图;(3)根据招标文件中第四章工程法律规范标准技术规格,苏州IHUB 临设技术要求(4)根据本公司安全文明要求,工作现场安全,安全健康管理操作手册;二、编制范围即招标的范围:苏州 IHUB 临时设施招标项目实施范围。第二章 工程概况该场地占地约为 5100 平米。临设区域,根据“建筑施工安全检查标准(JGJ59-99)”及《苏州市文明施工场地检查(验收)表》具体要求,结合本工程实际施工现场,对施工现场进行合理布置。使用时间根据两年开发周期考虑。项目实施期,自项目签订后,具备进场施工条件,总进度工期为 30 天,即 2025 年 6 月 1 日开工,2025 年 7 月 1 日竣工验收及移交;三、工程进度表及施工方法说明书1、工程进度表(附后)2、施工方法(一)临时道路及场地:1、定位放线后对范围内道路及场地进行土方整平;2、铺设 300 厚道渣,采纳 16 吨压路机碾压平整;3、铺设 50 厚碎石;4、浇筑 150 厚 C25 商品砼,按要求设置伸缩缝,道路表面刻痕处理,排水坡道设备合理,不得有积水现象。(二)临时围墙:1、实心砖基础,每隔 4m 设置一个混凝土构造柱(内配钢筋4Ø12,Ø6@150)围墙下口采纳实心砖水泥砂浆砌筑 200 高导墙;2、柱间安装双面夹心岩棉彩钢板围墙,墙体采纳深蓝色,高度2m;3、基础及构造柱采纳砂浆抹面,白色外墙涂料饰面。(三)消火栓及雨污水管网设置 根据园区消防要求及临设场所安全文明的要求进行设置,波纹管品牌需符合清源水业备案要求,管径为 DN300,化粪池按二级沉淀设置。(四)活动板房本工程活动板房采纳轻钢组合房,组合房为标准型高档房,屋面形式为双坡型和单坡型,墙体及屋面板均需采纳岩棉夹心彩钢板,达到 A 及防火材料的要求,食堂用房需按满足园区消防管理的要求进行施工。地面均需高出场地 50mm,不得有雨水倒灌现象。投标时需提供详细的活动房施工专项方案,明确的平、立、剖图纸,及照明、插座、漏电开关的布置图;提供优化后的卫生间及食堂的布置图。地面采纳 60 厚碎石,60 厚 C20 细石砼浇筑,面层收光,二层楼面铺一层塑料薄膜上 30 厚水泥砂浆收光。硬化面浇筑完毕后应及时进行养护,防止裂缝、起砂等现象(其它硬化面同)。活动板房均需实行防台风加固措施,按苏州地区 20 年重现周期考虑抗风的防范要求进行构造设置。(五...
