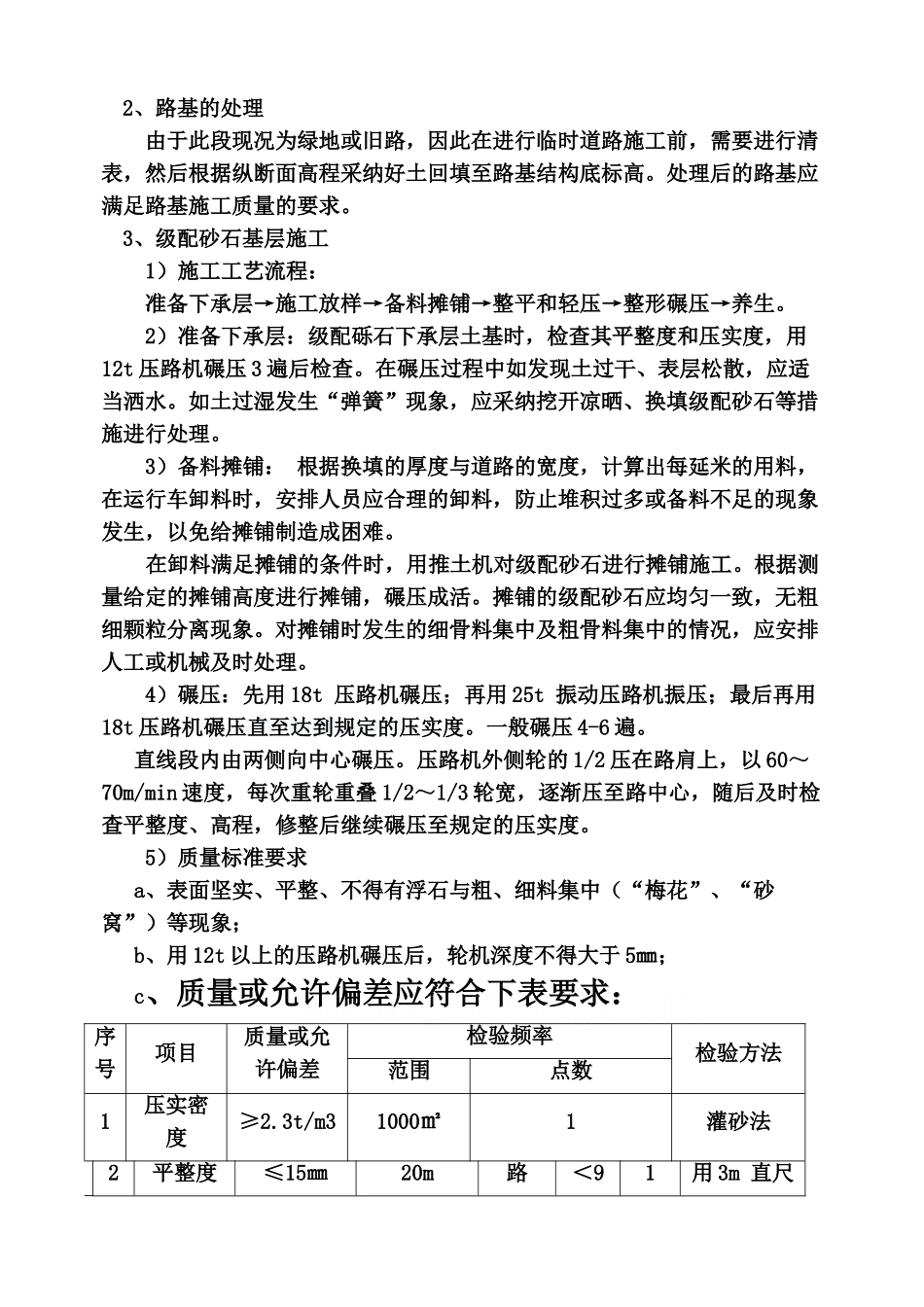

临时道路施工综合方案总结 一、编制依据(1)洗车房产权单位负责人与相关各方达成的共同意见;(2)《XX 市道路工程施工安全技术规程》DBJ 01-84-2025;(3)《XX 市城市道路工程施工技术规程》DBJ 01-45-2000;(4)《城镇道路工程施工质量检验标准》DBJ 01-11-2004;(5) 我单位对施工现场实地调查情况和类似工程施工经验;二、工程概况鉴于 XX 路 K8+882~K9+115 段南侧挡墙及电信、上水、燃气、雨水等管线及南侧辅路施工,,机动车无法通行。由于此情况将影响 XXX 洗车房正常通行,经洗车房产权单位负责人与相关各方协商后,计划在 XXX 自来水公司西南侧(现属于政府储备用地)开辟一条临时道路,供 XXX 洗车房车辆通行。具体见《XXX 洗车房出入绕行平面示意图》。临时路长 360 米,宽 10 米。临时路结构从上至下依次为:20㎝厚 C25 砼面层、30㎝厚级配砂石基层。临时路实行实行单面坡形式,%,坡面对东倾斜。*30*12㎝的路缘石。详见后附《XXX 洗车房出入绕行路横断面示意图》。同时,为便于路面排水,在临时路东侧顺临时路沿线修建一道 B*H=300㎜*500㎜的砖砌雨水方沟(雨水方沟底板采纳 C15 砼浇注,厚 15㎝;,厚24㎝;方沟内侧采纳 M10 水泥砂浆抹面,厚 2㎝;**);道路东侧每隔 40 米左右设置一道偏篦式单篦雨水口,雨水口连接支管采纳 D=200㎜的平口管,管外采纳 C15 满包砼结构,砼厚 10㎝。雨水方沟具体埋设深度待现场具体实际测量后确定。三、施工准备1、做好临时路占用范围内的各种障碍物的改移工作。2、测量人员根据临时路两侧道路高程和临时路区段现况地面高程设计好新建临时雨水方沟和临时道路的设计标高。同时,在施工沿线布设好施工测量控制网。3、做好施工区域的地上、地下障碍物的调查工作。4、做好施工方案报审和各种安全技术交底等技术准备工作。5、做好各种施工材料的采购和及时进场工作。四、施工方法1、概况临时绕行路路面结构从上至下依次为:20㎝厚 C25 砼面层、30㎝厚级配砂石基层。2、路基的处理由于此段现况为绿地或旧路,因此在进行临时道路施工前,需要进行清表,然后根据纵断面高程采纳好土回填至路基结构底标高。处理后的路基应满足路基施工质量的要求。3、级配砂石基层施工1)施工工艺流程:准备下承层→施工放样→备料摊铺→整平和轻压→整形碾压→养生。2)准备下承层:级配砾石下承层土基时,检查其平整度和压实度,用12t 压路机碾压 3 遍后检查。在碾压过程中...
