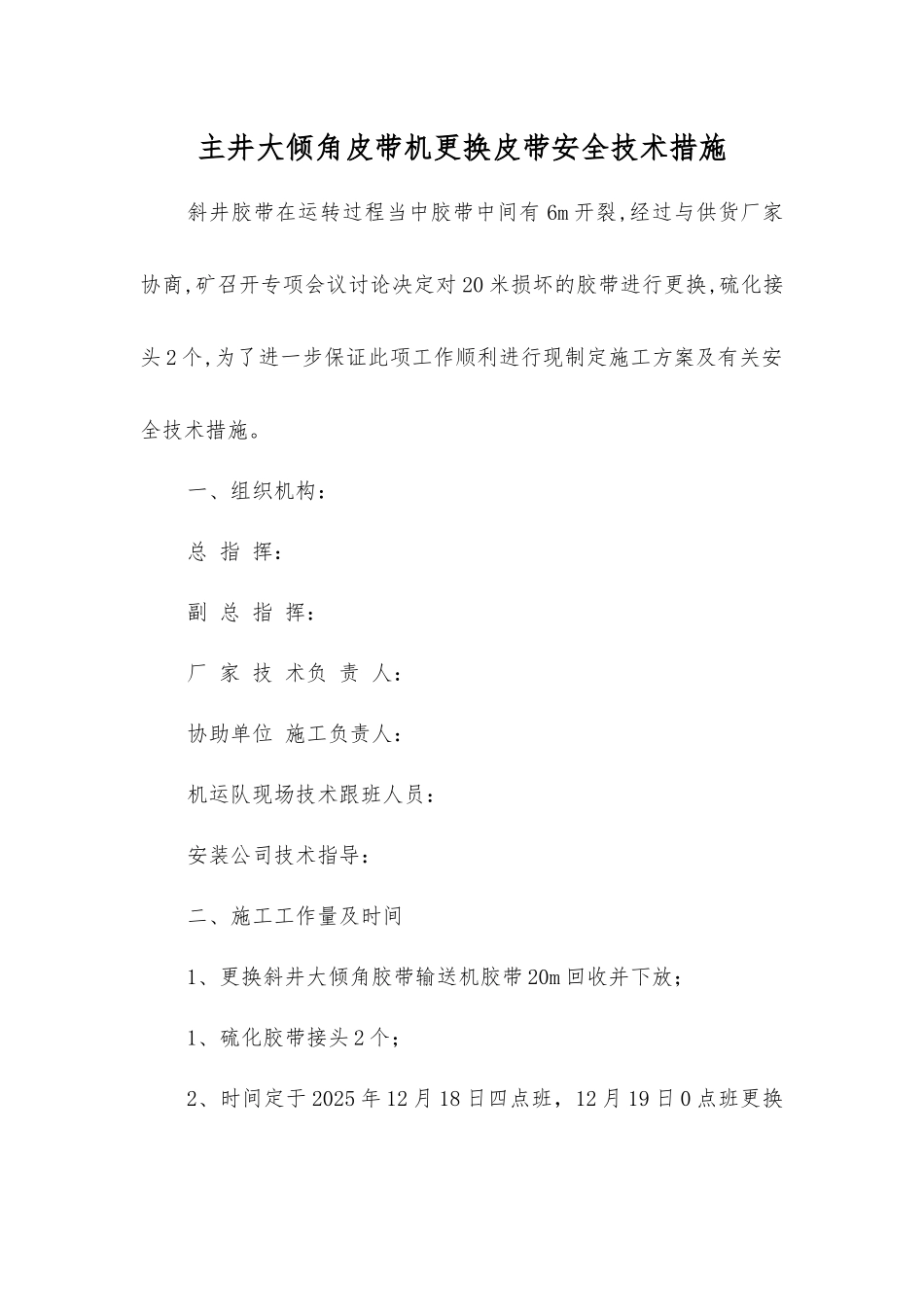

主井大倾角皮带机更换皮带安全技术措施斜井胶带在运转过程当中胶带中间有 6m 开裂,经过与供货厂家协商,矿召开专项会议讨论决定对 20 米损坏的胶带进行更换,硫化接头 2 个,为了进一步保证此项工作顺利进行现制定施工方案及有关安全技术措施
一、组织机构:总 指 挥:副 总 指 挥:厂 家 技 术负 责 人:协助单位 施工负责人:机运队现场技术跟班人员: 安装公司技术指导:二、施工工作量及时间1、更换斜井大倾角胶带输送机胶带 20m 回收并下放;1、硫化胶带接头 2 个;2、时间定于 2025 年 12 月 18 日四点班,12 月 19 日 0 点班更换硫化

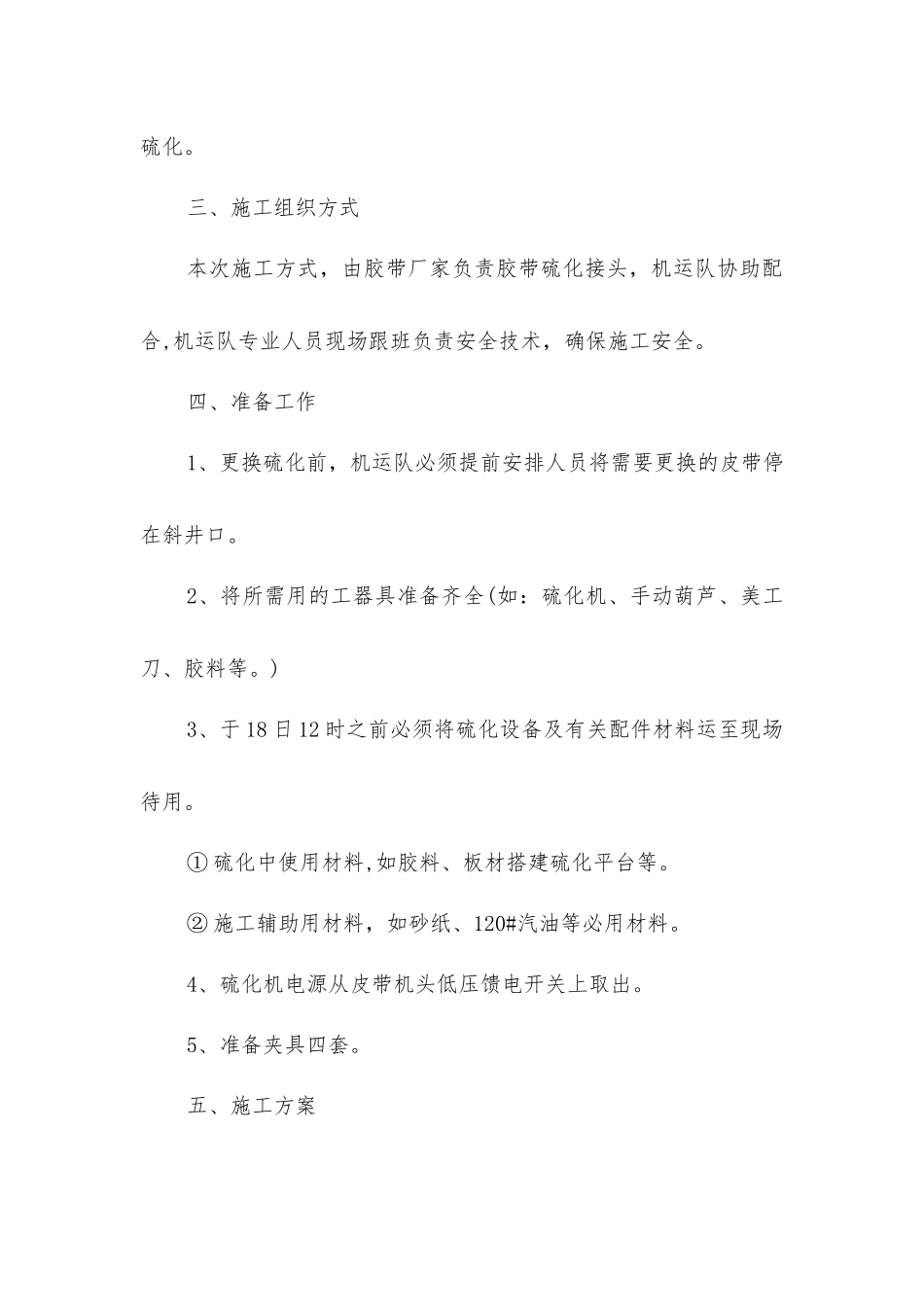

三、施工组织方式本次施工方式,由胶带厂家负责胶带硫化接头,机运队协助配合,机运队专业人员现场跟班负责安全技术,确保施工安全
四、准备工作1、更换硫化前,机运队必须提前安排人员将需要更换的皮带停在斜井口
2、将所需用的工器具准备齐全(如:硫化机、手动葫芦、美工刀、胶料等
)3、于 18 日 12 时之前必须将硫化设备及有关配件材料运至现场待用
① 硫化中使用材料,如胶料、板材搭建硫化平台等
② 施工辅助用材料,如砂纸、120#汽油等必用材料
4、硫化机电源从皮带机头低压馈电开关上取出
5、准备夹具四套

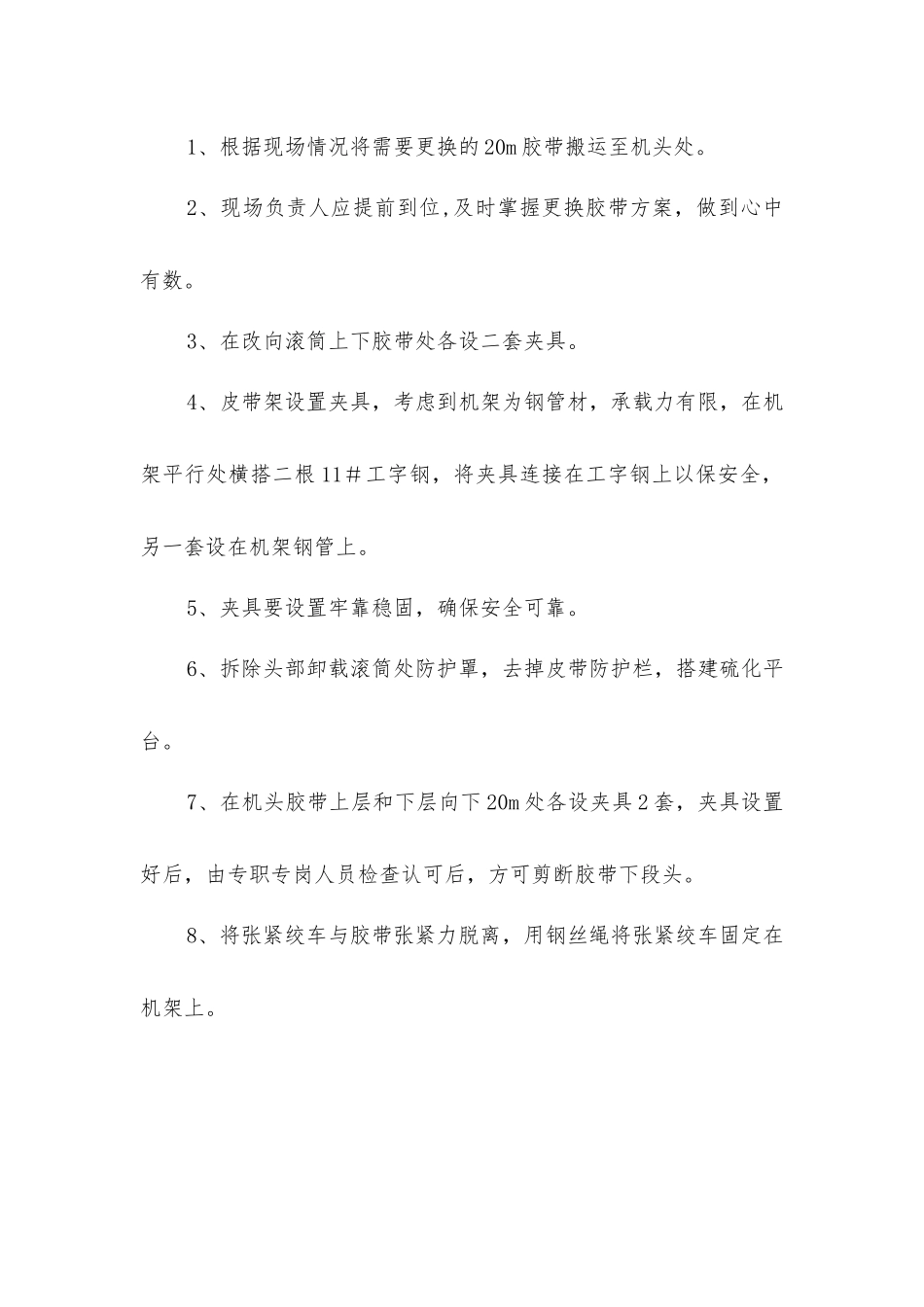

五、施工方案1、根据现场情况将需要更换的 20m 胶带搬运至机头处
2、现场负责人应提前到位,及时掌握更换胶带方案,做到心中有数
3、在改向滚筒上下胶带处各设二套夹具
4、皮带架设置夹具,考虑到机架为钢管材,承载力有限,在机架平行处横搭二根 11#工字钢,将夹具连接在工字钢上以保安全,另一套设在机架钢管上
5、夹具要设置牢靠稳固,确保安全可靠
6、拆除头部卸载滚筒处防护罩,去掉皮带防护栏,搭建硫化平台
7、在机头胶带上层和下层向下 20m 处各设夹具 2 套,夹具设置好后,由专职专岗人员检查认可后,方可剪断胶带下段头
