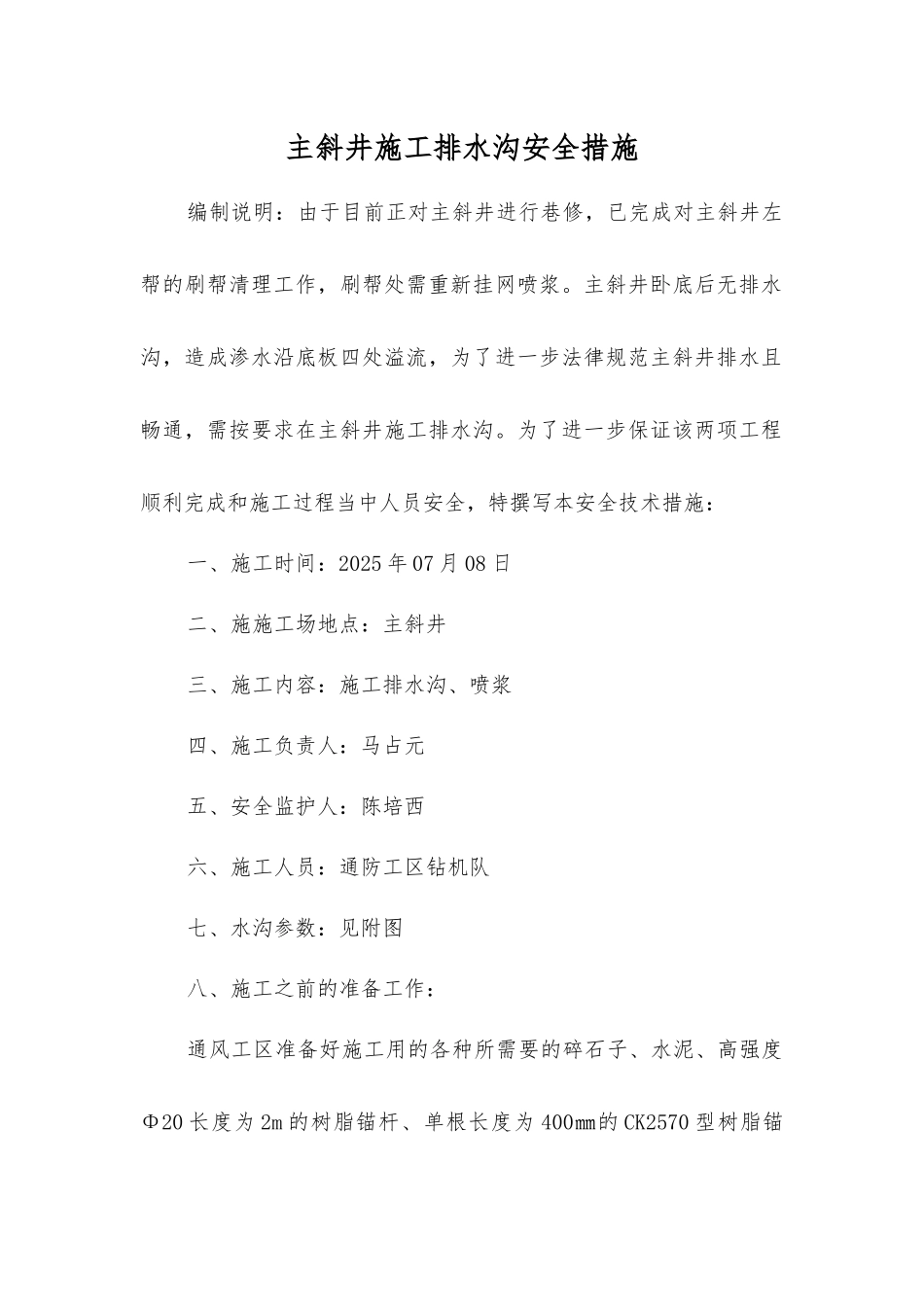

主斜井施工排水沟安全措施编制说明:由于目前正对主斜井进行巷修,已完成对主斜井左帮的刷帮清理工作,刷帮处需重新挂网喷浆
主斜井卧底后无排水沟,造成渗水沿底板四处溢流,为了进一步法律规范主斜井排水且畅通,需按要求在主斜井施工排水沟
为了进一步保证该两项工程顺利完成和施工过程当中人员安全,特撰写本安全技术措施:一、施工时间:2025 年 07 月 08 日二、施施工场地点:主斜井三、施工内容:施工排水沟、喷浆四、施工负责人:马占元五、安全监护人:陈培西六、施工人员:通防工区钻机队七、水沟参数:见附图八、施工之前的准备工作:通风工区准备好施工用的各种所需要的碎石子、水泥、高强度Φ20 长度为 2m 的树脂锚杆、单根长度为 400㎜的 CK2570 型树脂锚固剂、风镐、铁锹和 19#高压风、水管、旧风筒布 50 米、6mm2 完好电缆 400 米、60 开关一台、锯弓、锯条及其他施工工具
施工作业场所的材料要堆放整齐,工具要摆放平稳
由通风工区安排专人将喷浆机电源搭接好,检查符合要求
准备好个人防护用品
九、施工方法:施工顺序:清刷左帮打锚杆挂锚网支护喷浆按图纸测量划线挖水沟浇注水沟(一)、清刷左帮通风工区将主斜井小于左帮与猴车安全绳安全距离的部位用风镐清刷掉,并找尽帮上浮矸,把底板卧平整并找掉活石,将其整齐的堆放在主斜井右帮
在清刷左帮遇到棚架时,通风工区需将棚腿的水泥皮去除,以便测量放线时找基准线更为准确,待喷浆时重新喷过

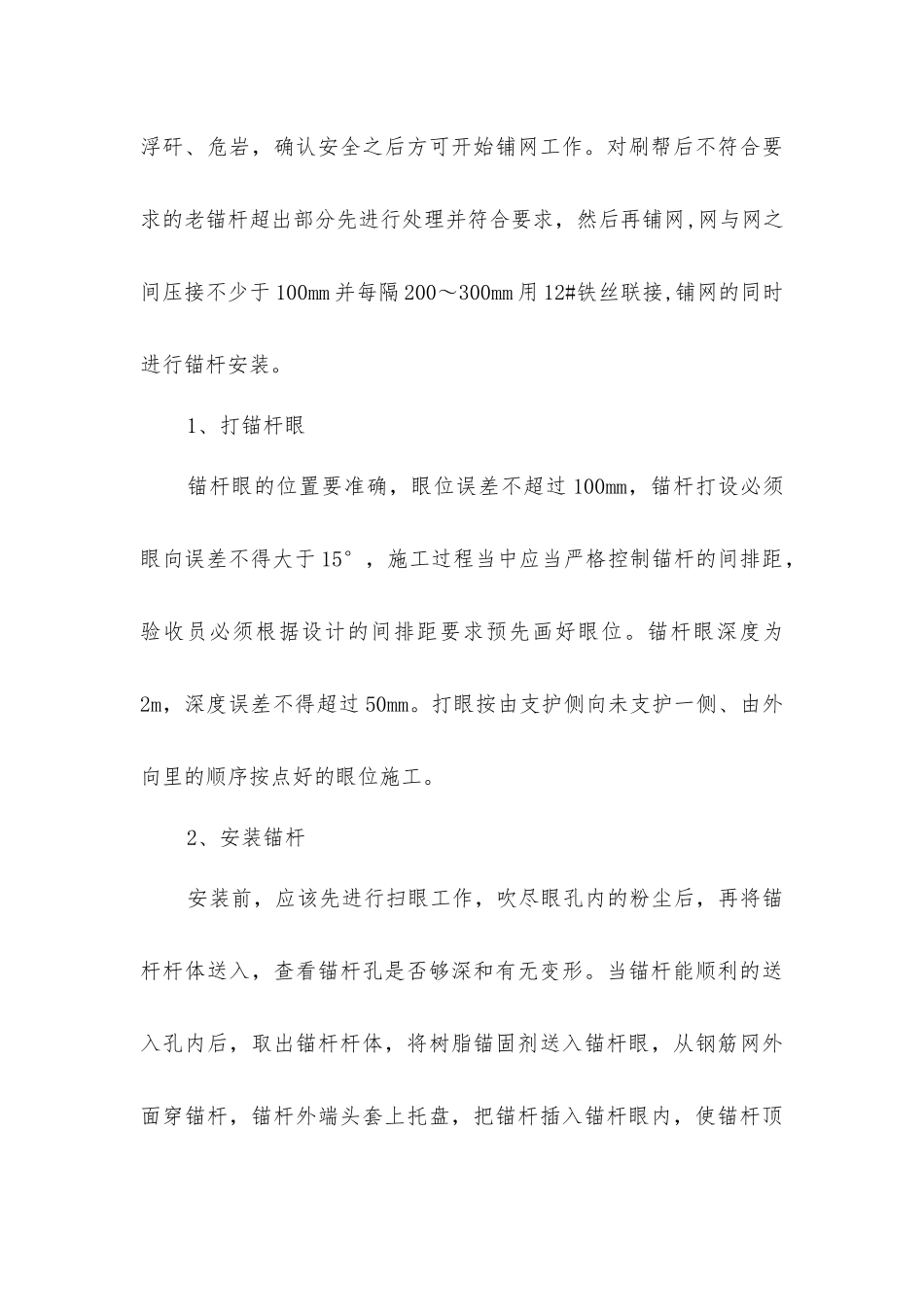

(二)、打锚杆支护首先根据刷帮位置要先敲帮问顶,认真检查帮围岩情况,找掉浮矸、危岩,确认安全之后方可开始铺网工作
对刷帮后不符合要求的老锚杆超出部分先进行处理并符合要求,然后再铺网,网与网之间压接不少于 100mm 并每隔 200~300mm 用 12#铁丝联接,铺网的同时进行锚杆安装
1、打锚杆眼锚杆眼的位置要准确,眼位误差不超过 100mm,锚杆打设必须眼
