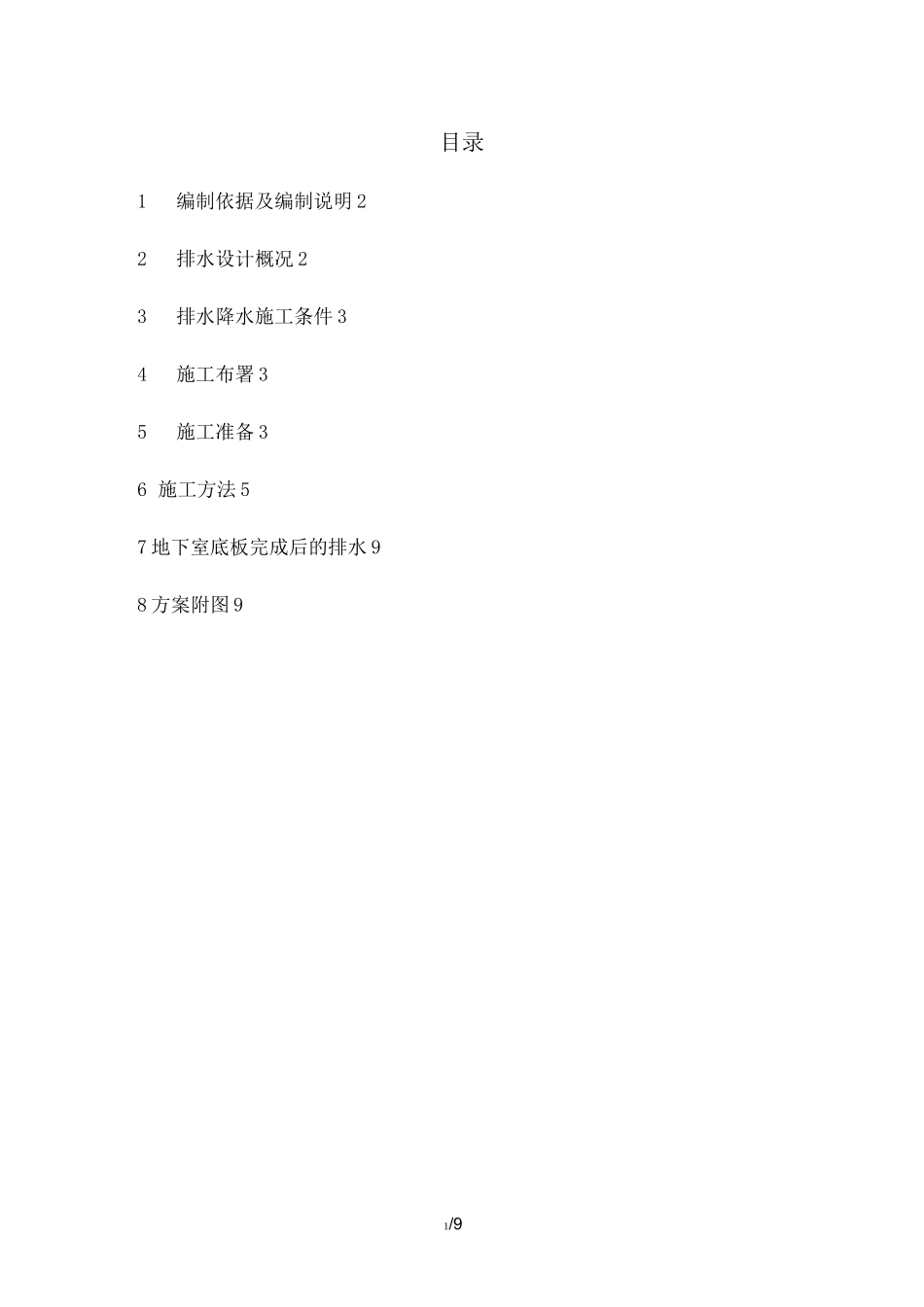

1/9目录1编制依据及编制说明 22排水设计概况 23排水降水施工条件 34施工布署 35施工准备 36 施工方法 57 地下室底板完成后的排水 98 方案附图 92/91编制依据及编制说明1.1 编制依据1. XXX 惠州城市建设开发有限公司现场项目部提出的若干工程情况、配合要求等。2. 《xxx・xxx—期地下室施工组织设计》及建设单位制定的工期节点要求。3.本工程现场基坑实际情况。3.深圳华森建筑及工程设计顾问有限公司设计的“xxx・xxx—期项目工程”施工图纸。4.我公司以往类似工程经验。1.2 编制说明1.本工程地下室施工,根据现场实际情况,必须先进行排水降水工作,否则无法开展施工。故本工程排水降水工作特别重要,排水降水工作的好坏,直接关系到后续工作的开展、同时影响整个工期。故我项目部把此项工作列为地下室施工中的重点,并作了详细的计划和准备。2排水设计概况xxx•xxx 一期项目工程位于惠州市惠城区文头岭片区,三面临已完工市政道路,西侧临拟建小区道路(原水塘土堤)。设计意图是利用原有水塘作半地下室,故土方开挖量少,同时也合理利用空间,节约资源。故本工程基坑及一般工程施工中的排水降水有其特殊性:由于场地为原有水塘,故基坑本来就有一定积水,且水位线高、地下水丰富。由于利用原水塘底做地下室底板基层,故基坑排水降水等同于一般工程的地面明排水。本工程排水设计只排至现场南侧 6、7 栋外道路上的市政排水井,若建设单位指定要排至枝江内,我部应再补充方案。3/93排水降水施工条件由于现场桩基施工已快完成,并有 5 栋及 4 栋办理了部分场地的移交,具备了一定的工作面,又因为根据本工程地下室施工组织设计,原计划先施工5 栋部位,排水降水计划符合组织设计要求。现场周边已完成了市政排水管及其它地下室分项工程施工准备工作,现场具备了一定的施工条件,特制定本方案。4施工布署4.1 水泵数量安排根据本工程地下室施工组织设计,整个地下室施工分 6 个施工段,同一专业施工过程在施工段之间组织依次施工。我部计划随着施工段的转移抽水工作重点也随之转移,故共安排 6 台大功率水泵抽水(直接从坑内抽到坑外),另安排 10 台小功率水泵负责抽承台水至坑内排水沟内并随需要移动。4.2 施工顺序自然水、表面积水及(结构集水井及低位承台电梯井处集水井中的水)——后浇带清洗槽——坑内周边排水明沟——坑内周边集水井——坑外截水明沟——沉淀池——市政排水井5施工准备5.1 技术准备5.1.1...
