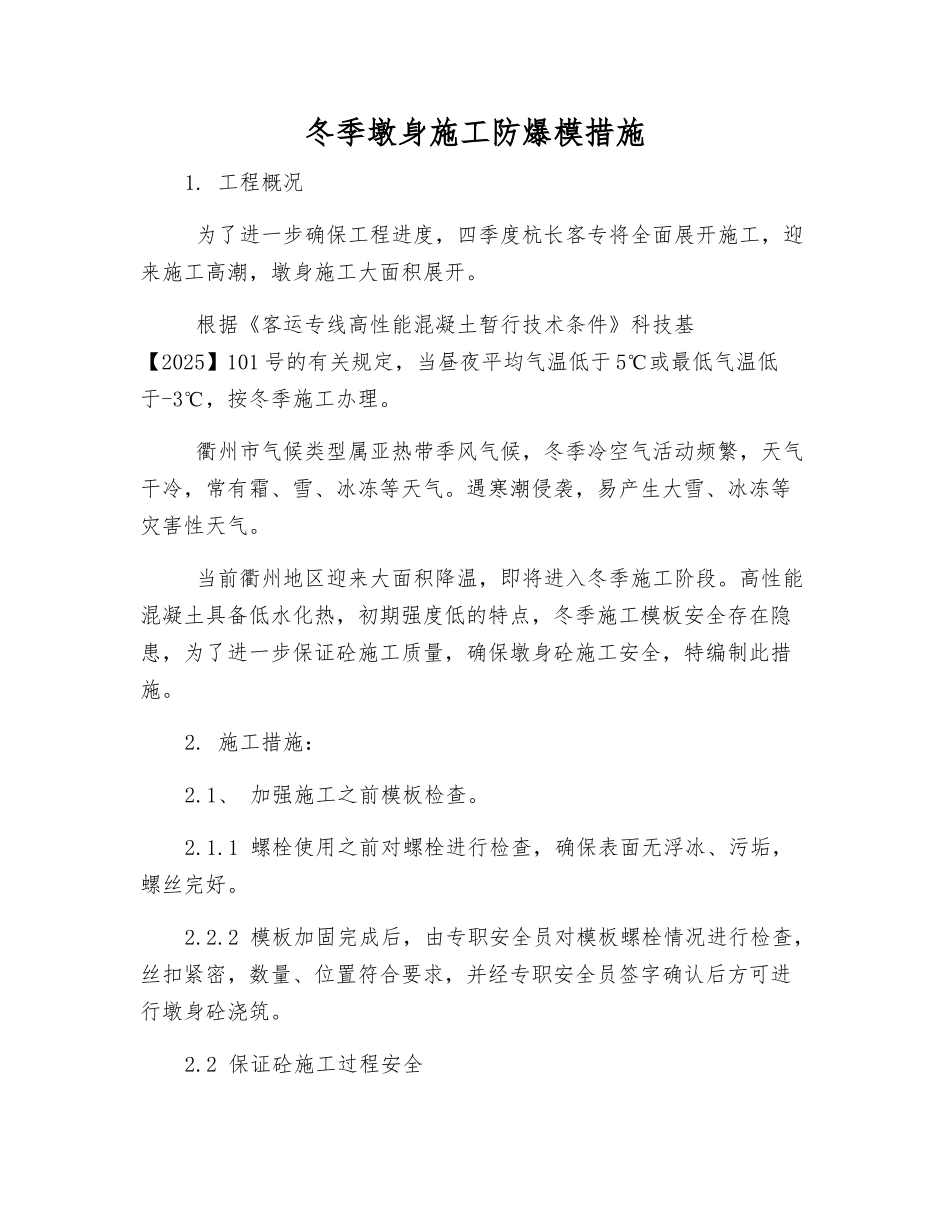

冬季墩身施工防爆模措施1
工程概况 为了进一步确保工程进度,四季度杭长客专将全面展开施工,迎来施工高潮,墩身施工大面积展开
根据《客运专线高性能混凝土暂行技术条件》科技基【2025】101 号的有关规定,当昼夜平均气温低于 5℃或最低气温低于-3℃,按冬季施工办理
衢州市气候类型属亚热带季风气候,冬季冷空气活动频繁,天气干冷,常有霜、雪、冰冻等天气
遇寒潮侵袭,易产生大雪、冰冻等灾害性天气
当前衢州地区迎来大面积降温,即将进入冬季施工阶段
高性能混凝土具备低水化热,初期强度低的特点,冬季施工模板安全存在隐患,为了进一步保证砼施工质量,确保墩身砼施工安全,特编制此措施
施工措施:2
1、 加强施工之前模板检查
1 螺栓使用之前对螺栓进行检查,确保表面无浮冰、污垢,螺丝完好
2 模板加固完成后,由专职安全员对模板螺栓情况进行检查,丝扣紧密,数量、位置符合要求,并经专职安全员签字确认后方可进行墩身砼浇筑
2 保证砼施工过程安全2

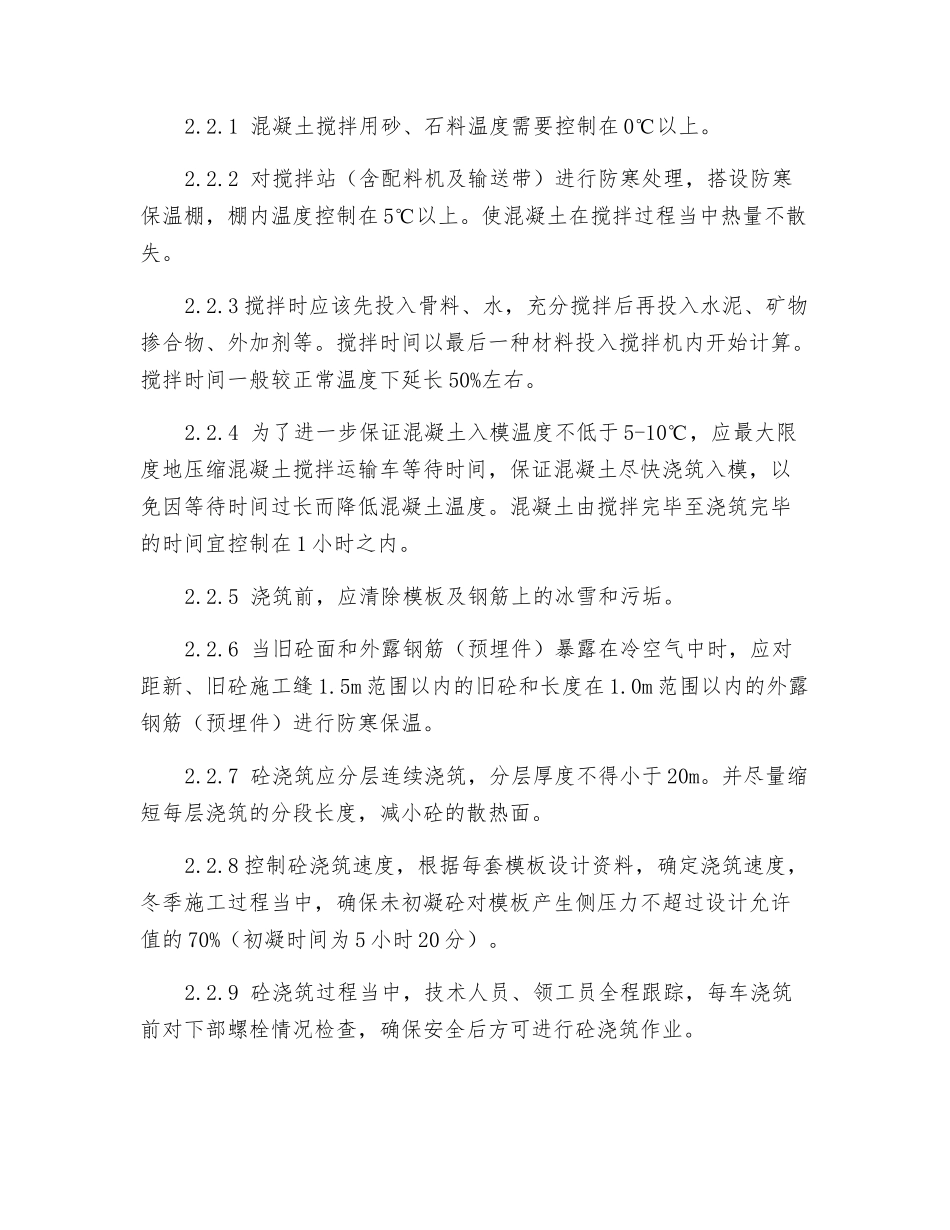

1 混凝土搅拌用砂、石料温度需要控制在 0℃以上
2 对搅拌站(含配料机及输送带)进行防寒处理,搭设防寒保温棚,棚内温度控制在 5℃以上
使混凝土在搅拌过程当中热量不散失
3 搅拌时应该先投入骨料、水,充分搅拌后再投入水泥、矿物掺合物、外加剂等
搅拌时间以最后一种材料投入搅拌机内开始计算
搅拌时间一般较正常温度下延长 50%左右
4 为了进一步保证混凝土入模温度不低于 5-10℃,应最大限度地压缩混凝土搅拌运输车等待时间,保证混凝土尽快浇筑入模,以免因等待时间过长而降低混凝土温度
混凝土由搅拌完毕至浇筑完毕的时间宜控制在 1 小时之内
5 浇筑前,应清除模板及钢筋上的冰雪和污垢
6 当旧砼面和外露钢筋(预埋件)暴露在冷空气中时,应对距新、旧砼施工缝 1
5m 范围以内的旧砼和长
