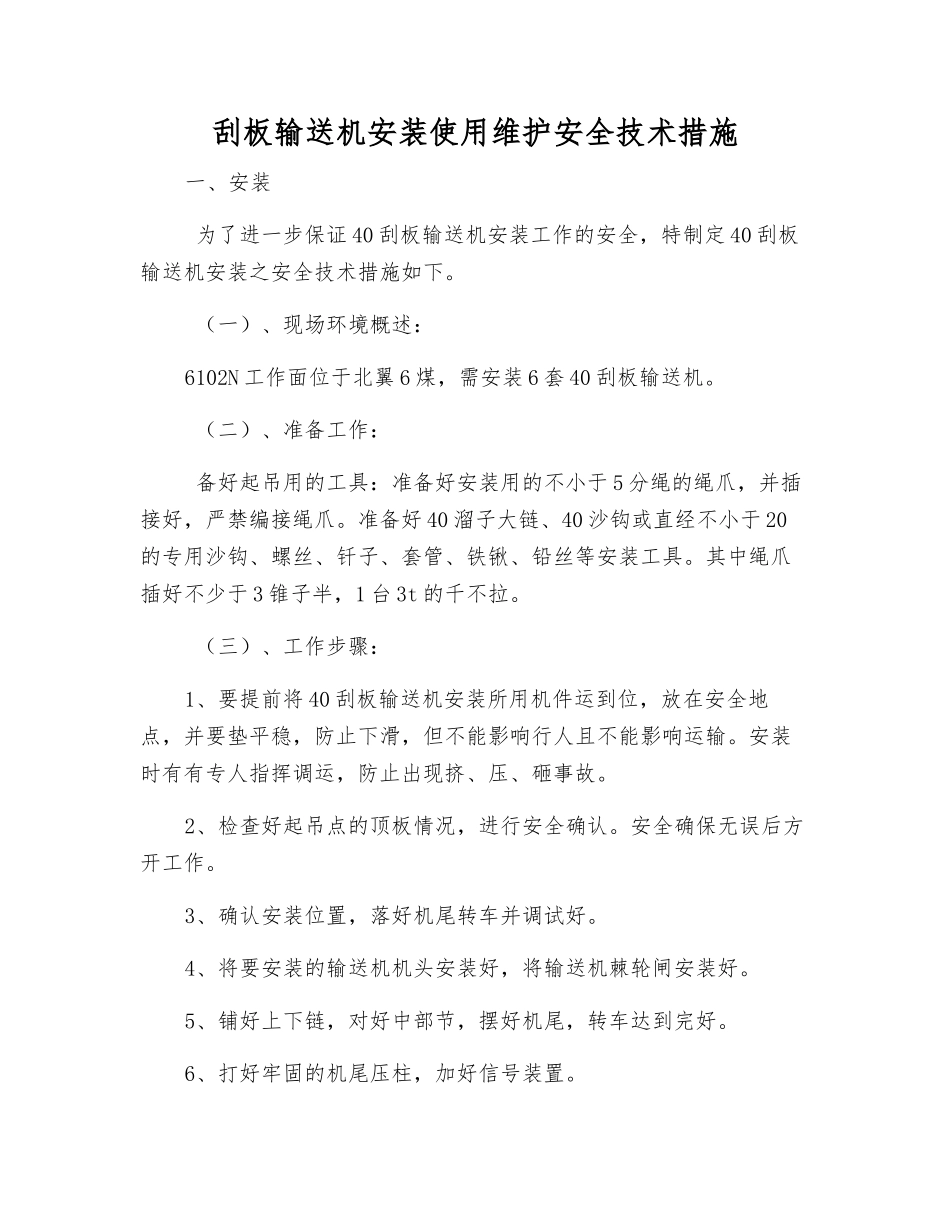

刮板输送机安装使用维护安全技术措施一、安装 为了进一步保证 40 刮板输送机安装工作的安全,特制定 40 刮板输送机安装之安全技术措施如下
(一)、现场环境概述:6102N 工作面位于北翼 6 煤,需安装 6 套 40 刮板输送机
(二)、准备工作: 备好起吊用的工具:准备好安装用的不小于 5 分绳的绳爪,并插接好,严禁编接绳爪
准备好 40 溜子大链、40 沙钩或直经不小于 20的专用沙钩、螺丝、钎子、套管、铁锹、铅丝等安装工具
其中绳爪插好不少于 3 锥子半,1 台 3t 的千不拉
(三)、工作步骤:1、要提前将 40 刮板输送机安装所用机件运到位,放在安全地点,并要垫平稳,防止下滑,但不能影响行人且不能影响运输
安装时有有专人指挥调运,防止出现挤、压、砸事故
2、检查好起吊点的顶板情况,进行安全确认
安全确保无误后方开工作
3、确认安装位置,落好机尾转车并调试好
4、将要安装的输送机机头安装好,将输送机棘轮闸安装好
5、铺好上下链,对好中部节,摆好机尾,转车达到完好
6、打好牢固的机尾压柱,加好信号装置
7、最后将所用工具及安装剩余的螺丝等小件回收,清理现场达到标准化
8、机头机尾搭接满足高 300mm,长 500mm 的要求
四、安全技术措施1、选择好安装地点、输送机机头位置,检查好安装地点的顶板情况,架棚巷道要锁好铁道或者对支架进行加固;锚杆巷道检查好锚杆质量,找好掉,防止顶板事故
2、清理好安装输送机机头处的浮煤,垫好木板或者方子木,将输送机机头放平稳
3、起吊输送机机头、电机、减速器、等输送机机件时,要使用好千不拉,使用锚杆起吊时,锚杆要上满扣
严禁用 11
4kw 小绞车起吊
用绞车起吊时,必须要使用 5 吨或 8 吨、14 吨绞车,要由有合格证的员工担任开车,专人观山,信号可靠,其它人员躲开绳道或三角区
使用绞车前要检查如下内容
, ① 认真检查好
