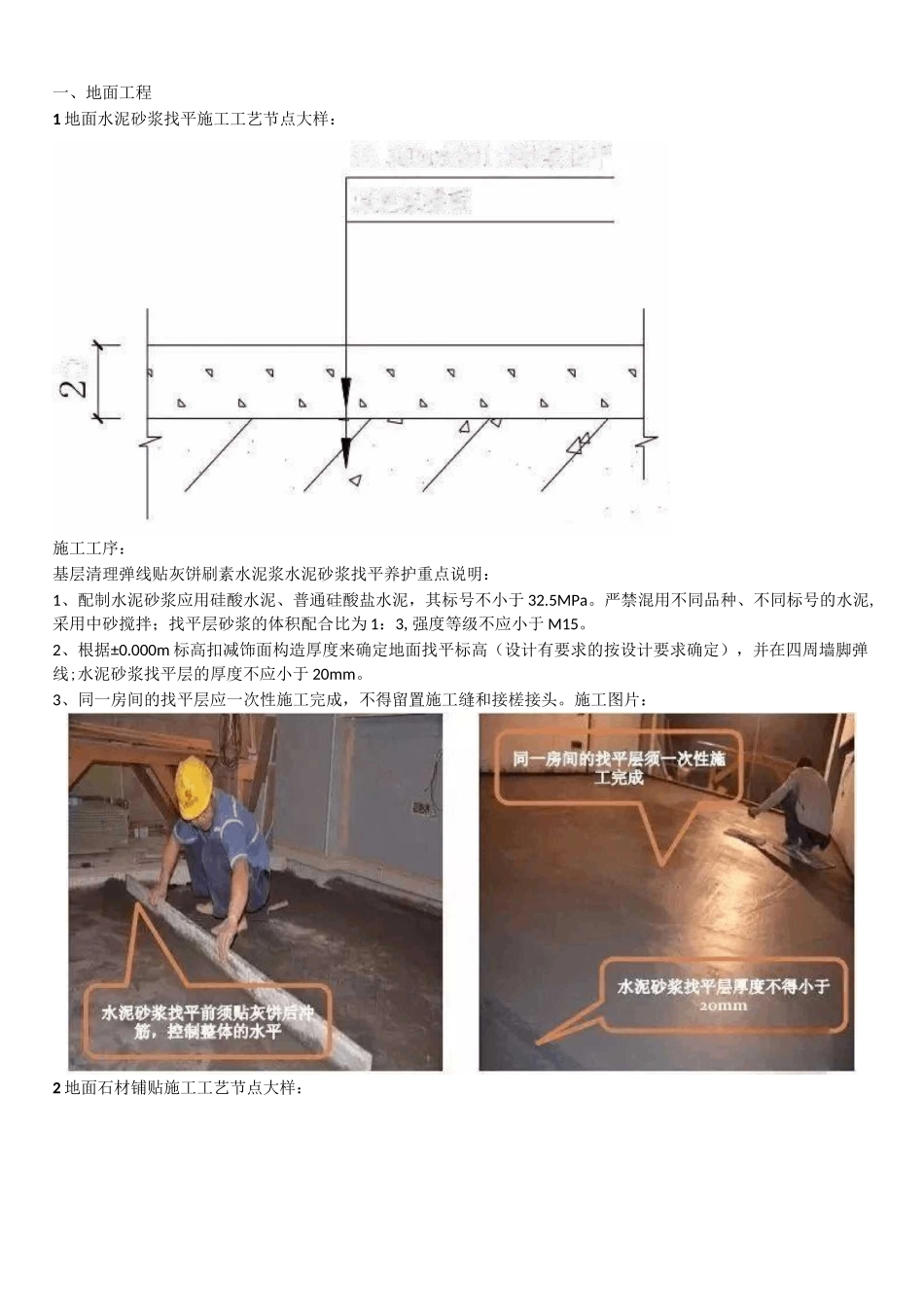

o32.5MPa 水泥 1:3 砂浆找原建筑楼板一、地面工程1 地面水泥砂浆找平施工工艺节点大样:施工工序:基层清理弹线贴灰饼刷素水泥浆水泥砂浆找平养护重点说明:1、配制水泥砂浆应用硅酸水泥、普通硅酸盐水泥,其标号不小于 32.5MPa。严禁混用不同品种、不同标号的水泥,采用中砂搅拌;找平层砂浆的体积配合比为 1:3,强度等级不应小于 M15。2、根据±0.000m 标高扣减饰面构造厚度来确定地面找平标高(设计有要求的按设计要求确定),并在四周墙脚弹线;水泥砂浆找平层的厚度不应小于 20mm。3、同一房间的找平层应一次性施工完成,不得留置施工缝和接槎接头。施工图片:2 地面石材铺贴施工工艺节点大样:施工工序:地面清理试拼水泥浆结合层铺贴石材养护晶面处理重点说明:1、石材排版图深化前须核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产。2、厂家应预先对石材毛板的颜色、纹理等进行挑选,按照排版图的顺序和尺寸进行加工,根据颜色、纹理一致的原则,对石材进行试拼、调整和编号(编号与排版图一致)。3、石材须做六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后再刷第二遍防护,干后进行下道工序。4、石材在铺贴前应进行试拼,出现颜色或纹理错乱时应进行挑选,必要时要求厂家更换。5、深色石材采用 32.5MPa 普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于 3%)1:3 配比;浅色系列石材采用 32.5MPa 白水泥砂浆掺白石屑 1:3 配比。6、大理石在铺贴前应铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若质地较为松脆的石材,则须在工厂对石材背面去网后做背胶或背砂处理,到场后直接铺贴。7、表面平整度:1mm;缝格平直:1mm;接缝高低:0.5mm;踢脚线上口平直:1mm;板块间隙宽度:1mm。施工图片:3 地面釉面瓷砖铺贴施工工艺节点大样:釉面筈砖水泥砂浆层原建筑楼板.李施工工序:地面清理瓷砖浸水湿润水泥砂浆结合层安装标准块铺贴地面砖勾缝清洁养护重点说明:1、铺贴釉面陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干(浸泡至不起气泡即可取出阴干)。2、同一空间饰面砖色泽应一致、套割边缘应整齐,大面无小块,开孔位置尺寸应正确,无裂痕和缺损;釉面瓷砖无掉角、爆边,结合处无三角洞及方形洞。3、墙面基层先处理平整,粘贴层厚度控制在 7-10mm 为宜,采用专用瓷砖粘贴剂粘贴牢固(单块空鼓小于 15%,且每自然间不超过总数的 5%)。4、地砖表面平整度误差不得超过 1mm(用...
