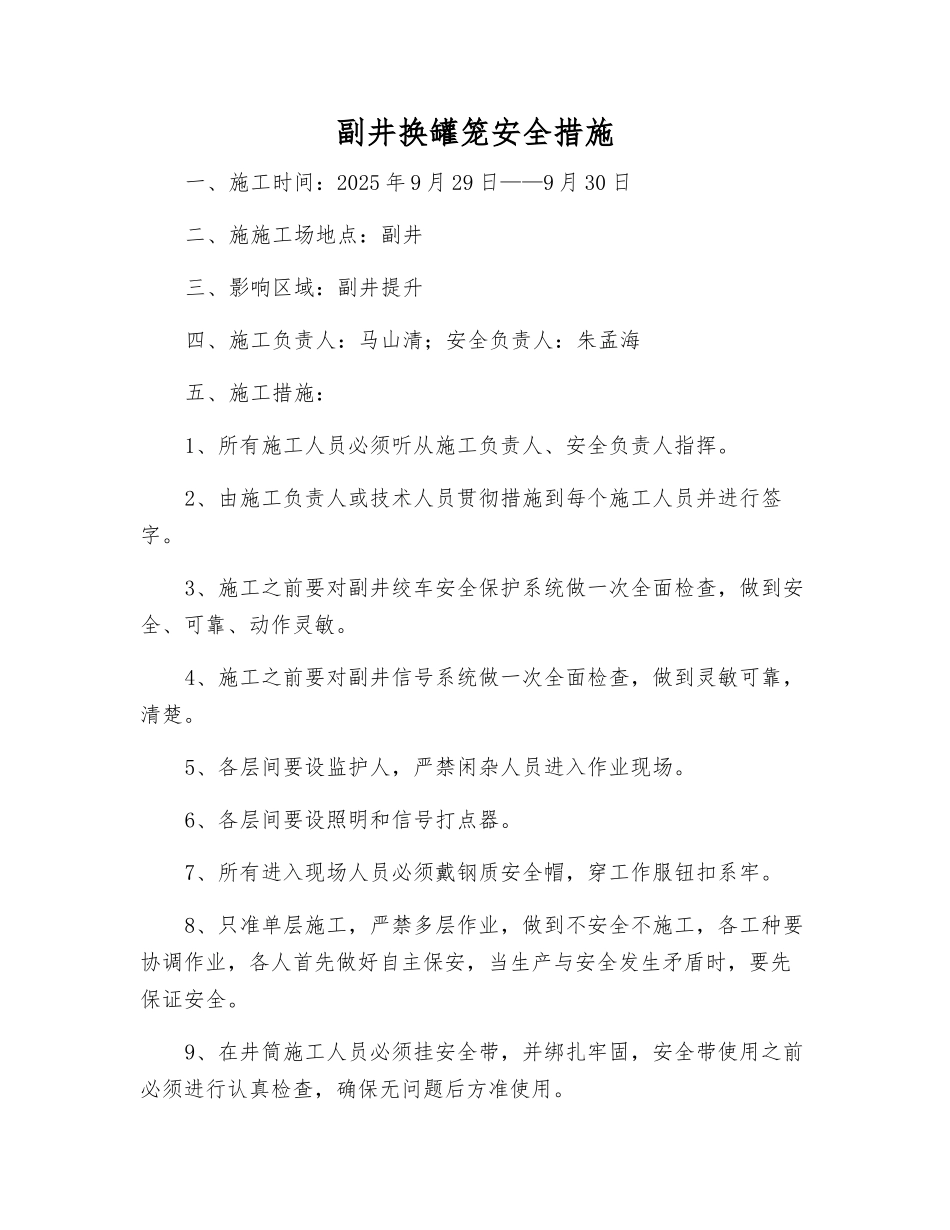

副井换罐笼安全措施一、施工时间:2025 年 9 月 29 日——9 月 30 日二、施施工场地点:副井三、影响区域:副井提升四、施工负责人:马山清;安全负责人:朱孟海五、施工措施:1、所有施工人员必须听从施工负责人、安全负责人指挥
2、由施工负责人或技术人员贯彻措施到每个施工人员并进行签字
3、施工之前要对副井绞车安全保护系统做一次全面检查,做到安全、可靠、动作灵敏
4、施工之前要对副井信号系统做一次全面检查,做到灵敏可靠,清楚
5、各层间要设监护人,严禁闲杂人员进入作业现场
6、各层间要设照明和信号打点器
7、所有进入现场人员必须戴钢质安全帽,穿工作服钮扣系牢
8、只准单层施工,严禁多层作业,做到不安全不施工,各工种要协调作业,各人首先做好自主保安,当生产与安全发生矛盾时,要先保证安全
9、在井筒施工人员必须挂安全带,并绑扎牢固,安全带使用之前必须进行认真检查,确保无问题后方准使用

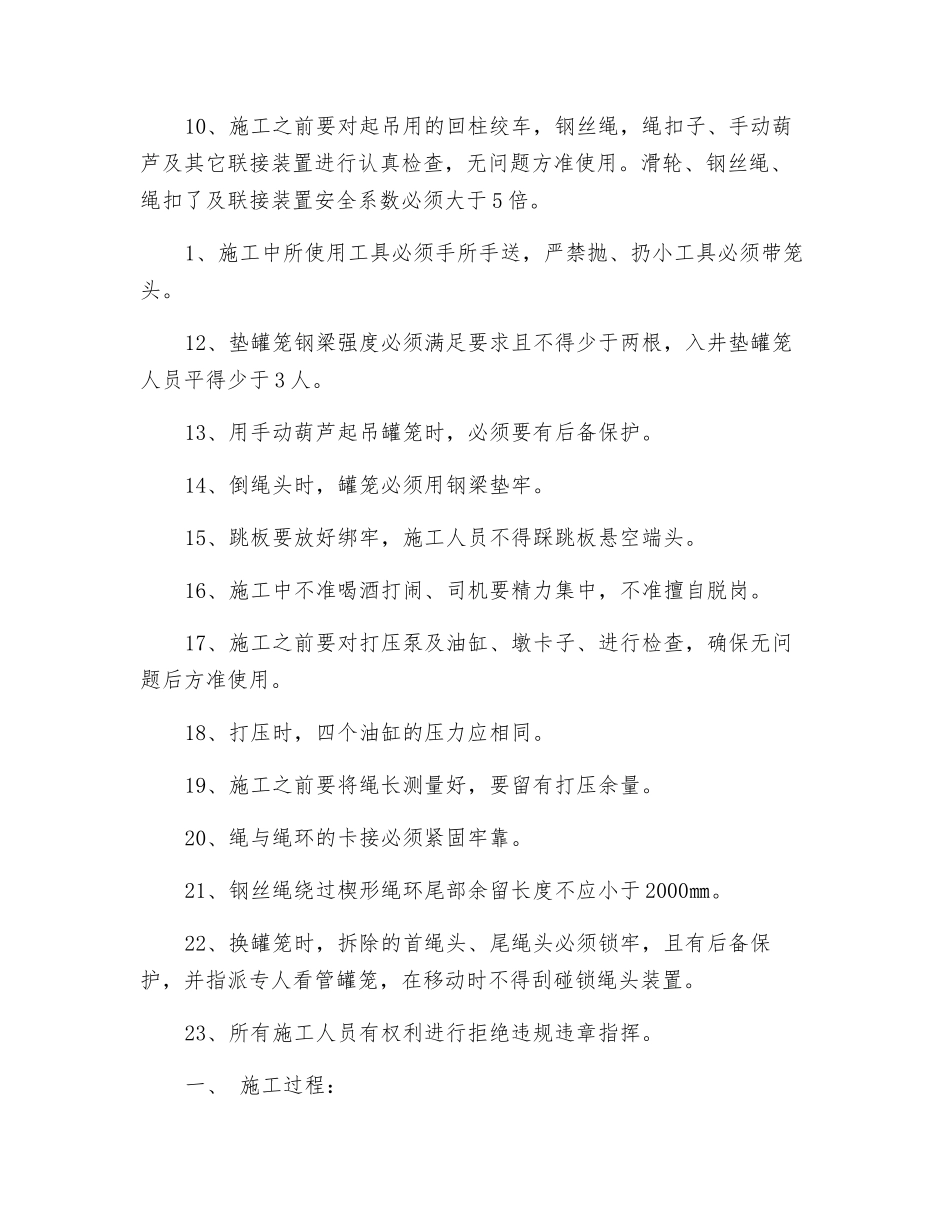

10、施工之前要对起吊用的回柱绞车,钢丝绳,绳扣子、手动葫芦及其它联接装置进行认真检查,无问题方准使用
滑轮、钢丝绳、绳扣了及联接装置安全系数必须大于 5 倍
1、施工中所使用工具必须手所手送,严禁抛、扔小工具必须带笼头
12、垫罐笼钢梁强度必须满足要求且不得少于两根,入井垫罐笼人员平得少于 3 人
13、用手动葫芦起吊罐笼时,必须要有后备保护
14、倒绳头时,罐笼必须用钢梁垫牢
15、跳板要放好绑牢,施工人员不得踩跳板悬空端头
16、施工中不准喝酒打闹、司机要精力集中,不准擅自脱岗
17、施工之前要对打压泵及油缸、墩卡子、进行检查,确保无问题后方准使用
18、打压时,四个油缸的压力应相同
19、施工之前要将绳长测量好,要留有打压余量
20、绳与绳环的卡接必须紧固牢靠
21、钢丝绳绕过楔形绳环尾部余留长度不应小于 2000㎜

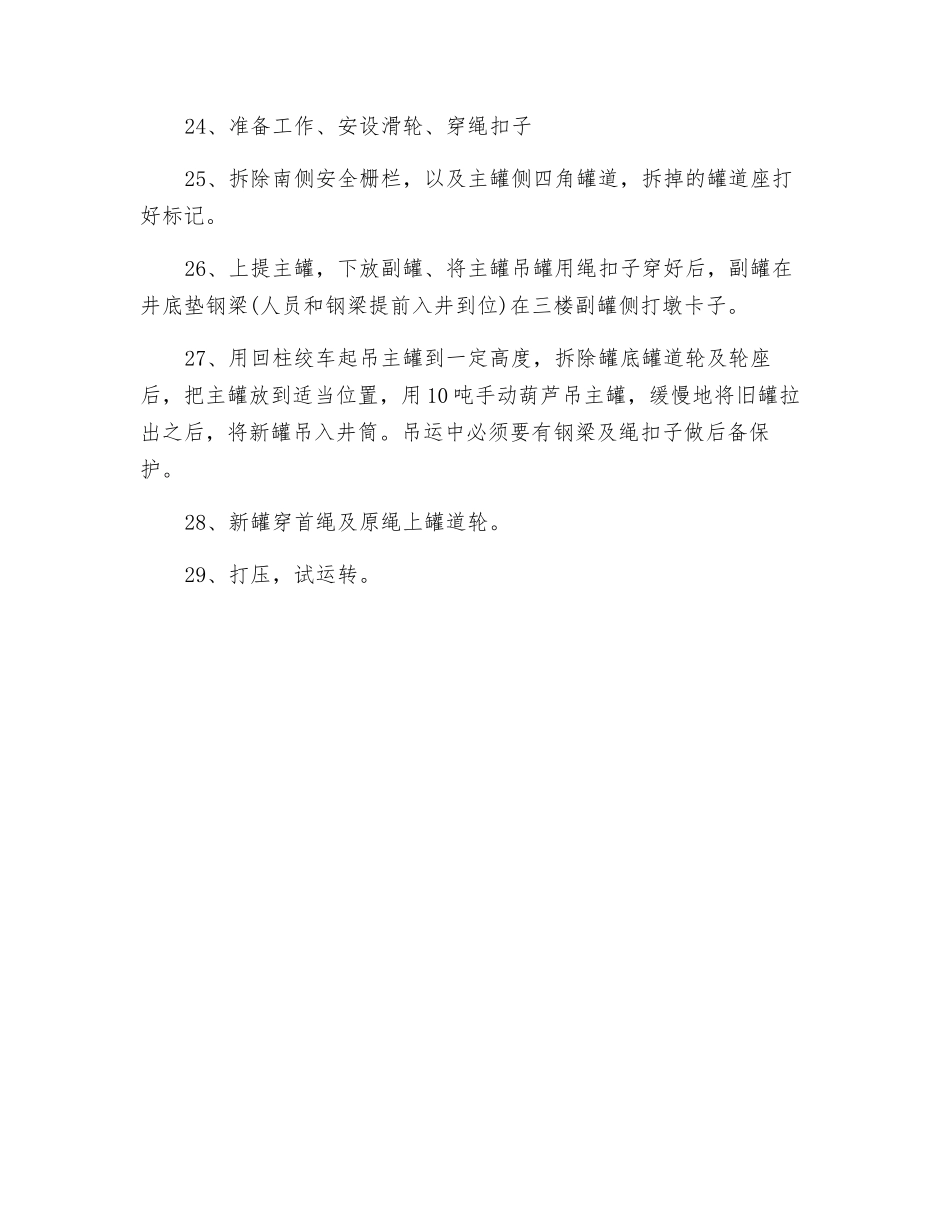

22、换罐笼时,拆除的首绳头、尾绳头必须锁牢,且有后备保护,并指派
