PC 装配式混凝土结构施工方案1、PC 结构工厂施工1
构件单位选择以及生产范围PC 预制装配式构件实行工厂化生产选择专业预制构件生产单位;装配式预制构件在工厂加工后,运送到工地现场由总包单位负责卸车并吊装安装
按构件形式和数量,划分为外墙装配式预制外墙板、预制楼梯、阳台板、凸窗板和设备平台等 PC 构件

设备设施混凝土搅拌:强制式搅拌机模具:成型钢模混凝土运输:6m3 搅拌车1
3 工厂生产施工1
钢筋工程半成品钢筋切断、对焊、成型的加工均在原钢筋车间进行,钢筋车间在按配筋单加工中,应严格控制尺寸,个别超差不应大于允许偏差的 1
钢筋对焊应严格按 JGJ18《钢筋焊接及验收规程》操作,对焊前应做好班前试验,并以同规格钢筋一周内累计接头 300 只为一批进行三拉三弯的实物抽样检验
由于墙板叠合板属板类构件,钢筋的主筋保护层相对较小,因此,钢筋的骨架尺寸必须准确,故要求采用专门的成型架成型
模具设计和制作叠合板室内一侧(板底)、楼梯属清水构件,对外观和外形尺寸精度要求都很高,外表应光洁平整,不得有疏松、蜂窝等,因此对模具设计提出了很高的要求
模板既要有一定的刚度和强度、又要有较强的整体稳定性,同时模板面要有较高的平整度
我们经过认真分析研究,结合叠合板的实际情况
墙、板模板主要采用平躺结构,由底模、外侧模和内侧组成
此方案能够使墙、板正面和侧面全部和模板密贴成型,使墙、板外露面能够做到平整光滑,对墙、板外观质量起到一定的保证作用
墙、板的翻身主要利用吊环转 90°即可正位
模析必须清理混凝土振捣:高频插入式振动器蒸养:4t 锅炉及相应管道等设施和设备吊车:12T 以上汽车吊
干净,不留水泥浆和混凝土薄片
模板隔离剂不得有漏涂或流淌现象
如有流淌造成场地积油,必须及时抹干,防止钢筋粘油和混凝土成型后的墙板表面色差严重

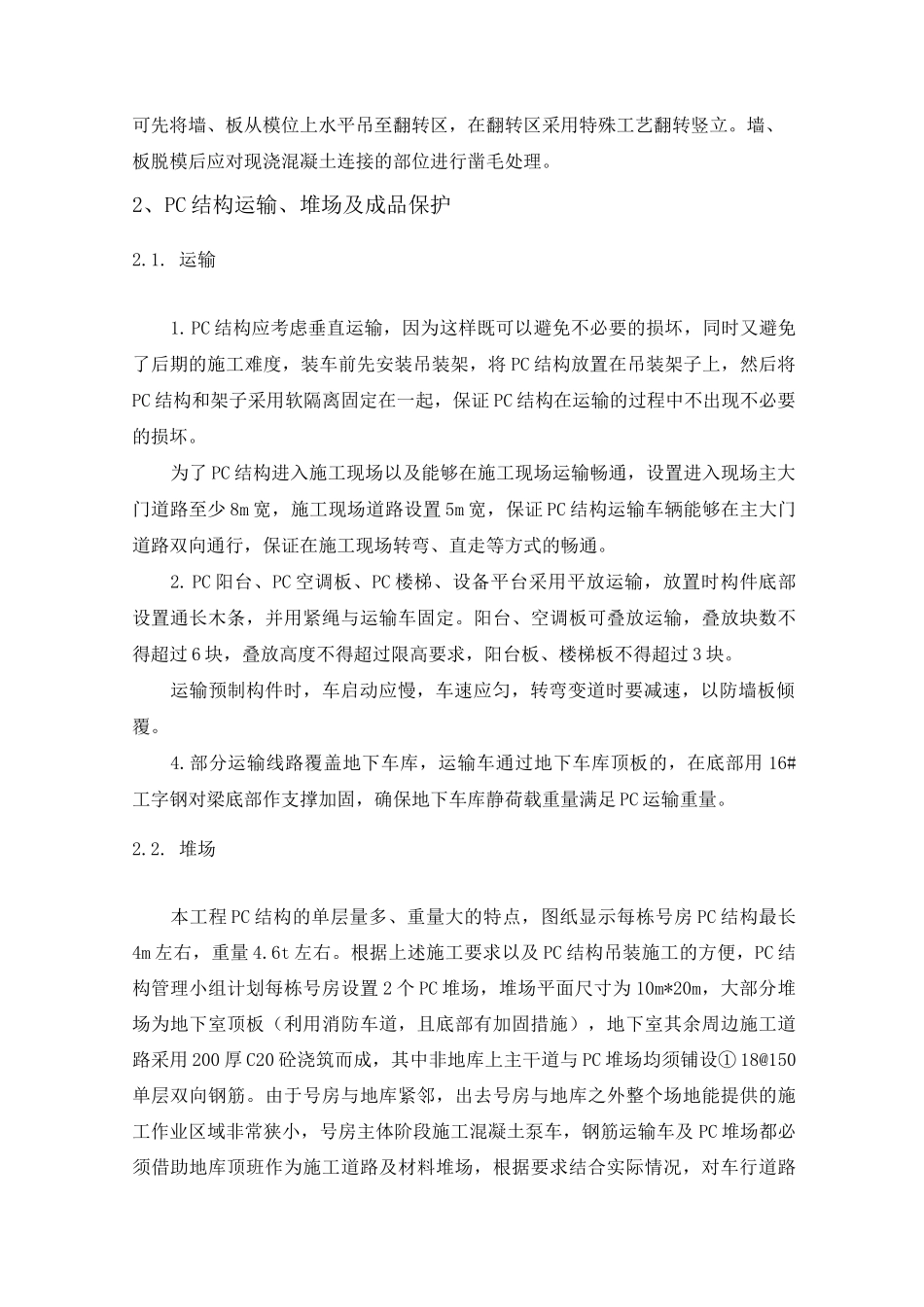

模板的安装、固定、要求平直、紧密
