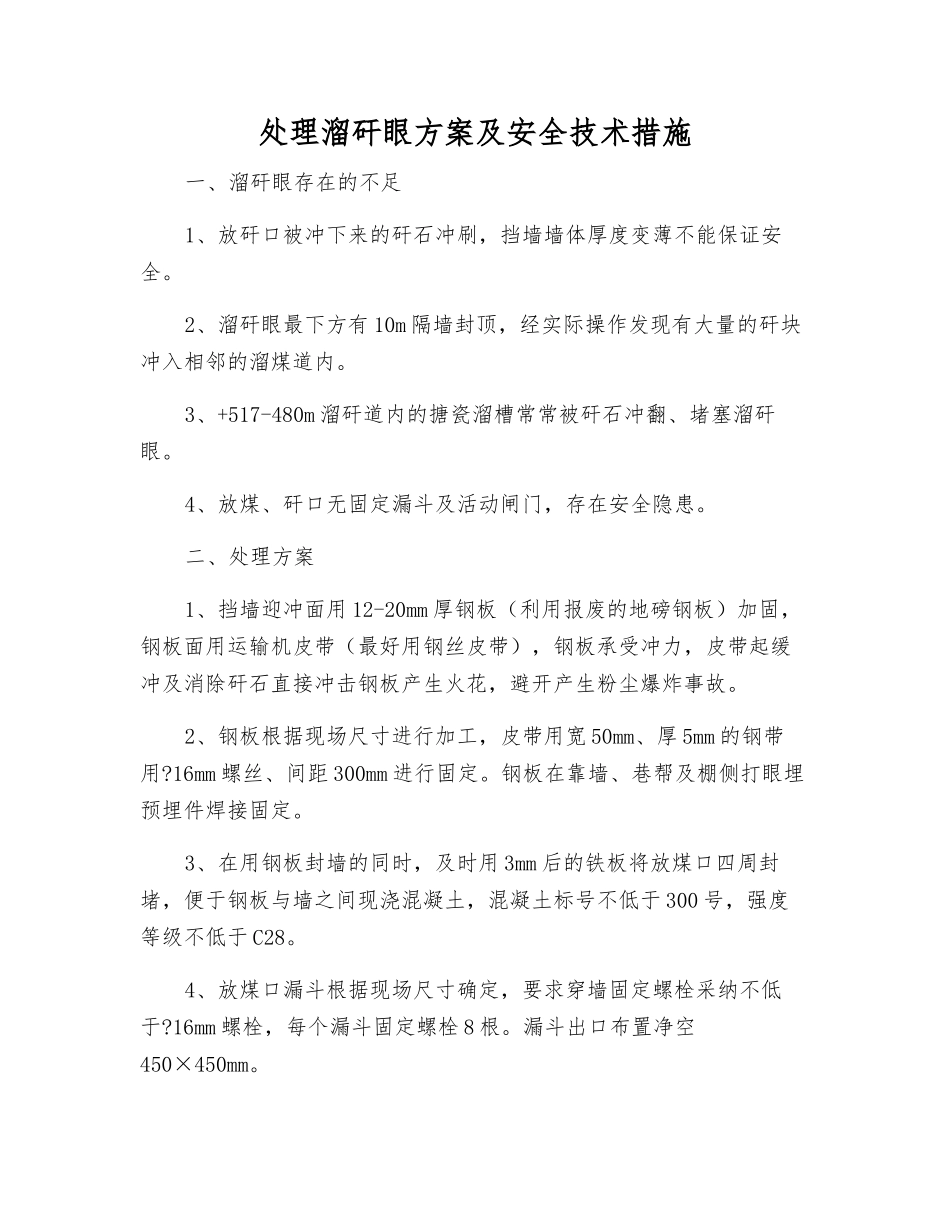

处理溜矸眼方案及安全技术措施一、溜矸眼存在的不足1、放矸口被冲下来的矸石冲刷,挡墙墙体厚度变薄不能保证安全
2、溜矸眼最下方有 10m 隔墙封顶,经实际操作发现有大量的矸块冲入相邻的溜煤道内
3、+517-480m 溜矸道内的搪瓷溜槽常常被矸石冲翻、堵塞溜矸眼
4、放煤、矸口无固定漏斗及活动闸门,存在安全隐患
二、处理方案1、挡墙迎冲面用 12-20mm 厚钢板(利用报废的地磅钢板)加固,钢板面用运输机皮带(最好用钢丝皮带),钢板承受冲力,皮带起缓冲及消除矸石直接冲击钢板产生火花,避开产生粉尘爆炸事故
2、钢板根据现场尺寸进行加工,皮带用宽 50mm、厚 5mm 的钢带用
16mm 螺丝、间距 300mm 进行固定
钢板在靠墙、巷帮及棚侧打眼埋预埋件焊接固定
3、在用钢板封墙的同时,及时用 3mm 后的铁板将放煤口四周封堵,便于钢板与墙之间现浇混凝土,混凝土标号不低于 300 号,强度等级不低于 C28
4、放煤口漏斗根据现场尺寸确定,要求穿墙固定螺栓采纳不低于
16mm 螺栓,每个漏斗固定螺栓 8 根
漏斗出口布置净空450×450mm

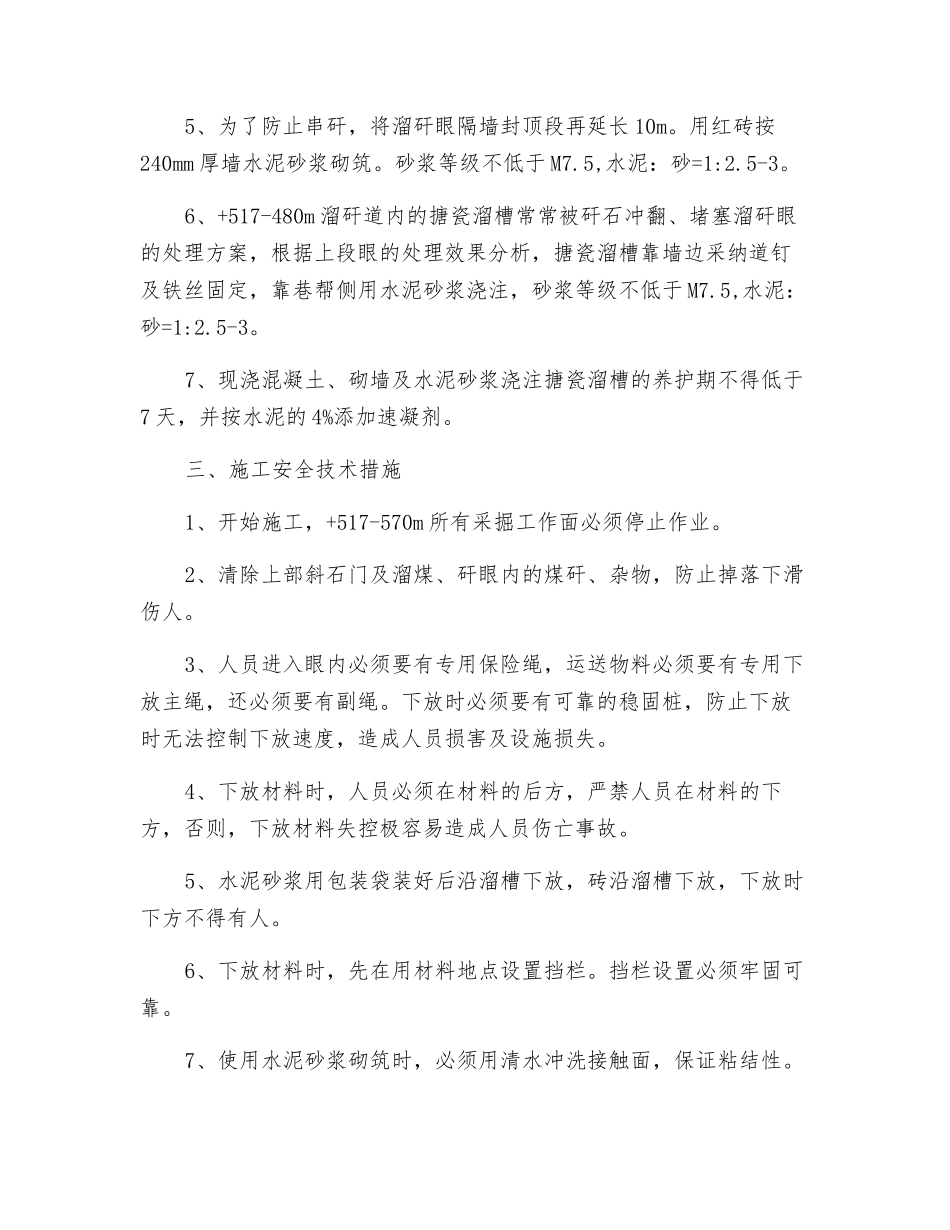

5、为了防止串矸,将溜矸眼隔墙封顶段再延长 10m
用红砖按240mm 厚墙水泥砂浆砌筑
砂浆等级不低于 M7
5,水泥:砂=1:2
6、+517-480m 溜矸道内的搪瓷溜槽常常被矸石冲翻、堵塞溜矸眼的处理方案,根据上段眼的处理效果分析,搪瓷溜槽靠墙边采纳道钉及铁丝固定,靠巷帮侧用水泥砂浆浇注,砂浆等级不低于 M7
5,水泥:砂=1:2
7、现浇混凝土、砌墙及水泥砂浆浇注搪瓷溜槽的养护期不得低于7 天,并按水泥的 4%添加速凝剂

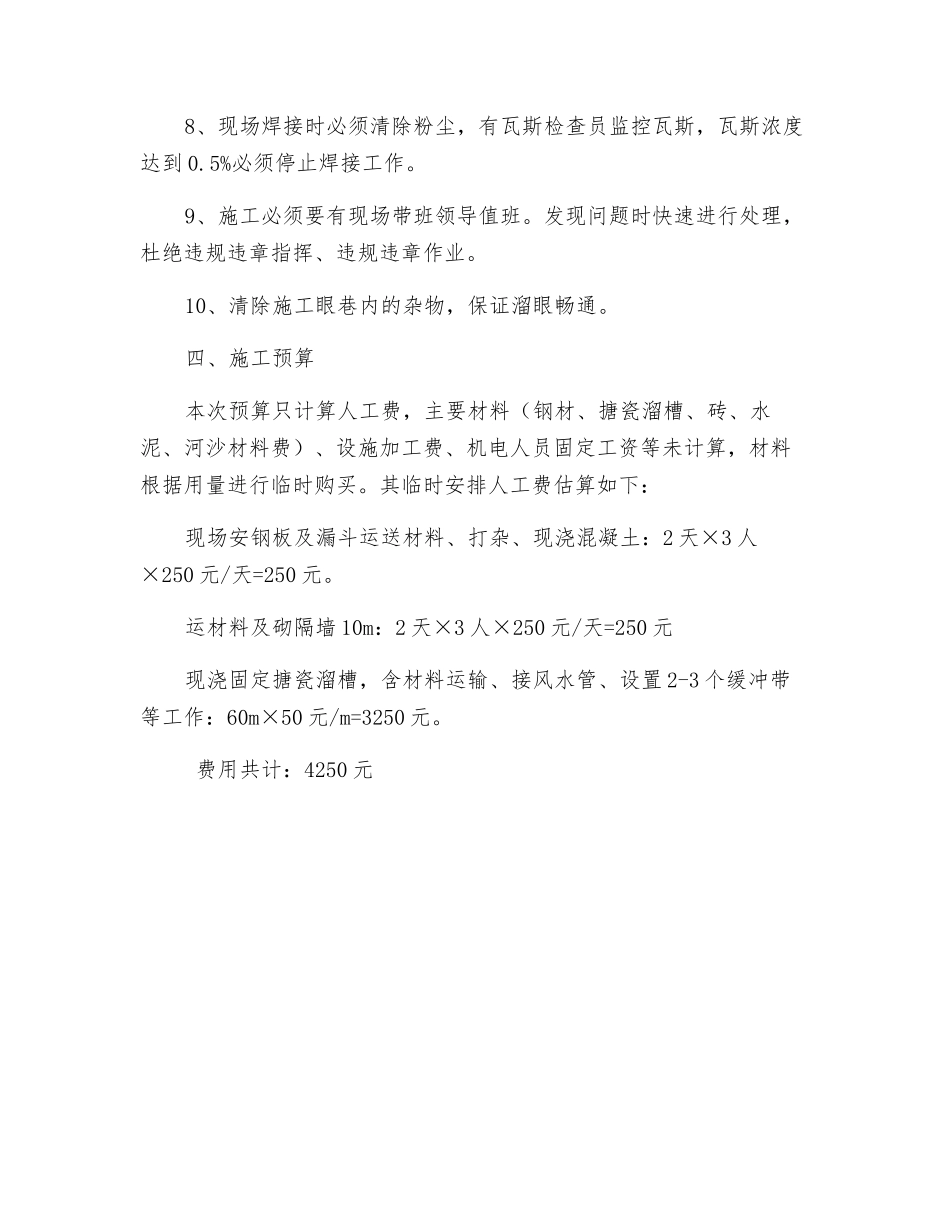

三、施工安全技术措施1、开始施工,+517-570m 所有采掘工作面必须停止作业
2、清除上部斜石门及溜煤、矸眼内的煤矸、杂物,防止掉落下滑伤人
3、人员进入眼内必须要有专用保险绳,运送物料必须
