大机作业安全技术交底1、施工要求 施工中,现场由施工负责人统一指挥,作业人员按岗位责任制上岗到位,作业前确认机械状态良好,各作业装置位置正确到位
现场设置随车防护员,防护人员必须经考试合格的员工担任
上道作业前,必须指派驻站联络员并提前 20 分钟到达车站办理登记手续,加强与车站值班员联系,全面了解列车运转情况并及时通知现场防护员
作业负责人确认防护已到位,并接到施工命令(命令号、施工起讫时间)后,通知作业人员,上道作业
机械设备要求1
1 启动发动机间隔时间不少于 1 分钟
2 启动后应避开立即高速运转,以中等速度运转热机时间不少于 5 分钟
3 正常情况下,发动机不能在满负荷工况突然停机,需渐渐降低速度至怠速并保持一段时间方可停机
4 发动机温度表指针进入红色区城,必须停机检查
5 主风缸压力达到 0
7MPa,列车管压力保持在 0
6 发动机在运转状态下,机油压力必须保持在 0
7 常常检查各齿轮箱油位,动力换档变速箱(ZF)油压 1
2MPa以上
8 联挂运转时,应使用司机制动阀(大闸)制动,直接制动阀(小闸)只能用于单机运转或作业,正常情况下禁止使用紧急制动阀
9 进入封锁施施工场地点后,应当立即根据相关规定在施工区段两端设置移动停车信号牌
2、下道避车2
1 作业人员禁止在两线间停留、站立(指线间距小于 6
5 米,大于 6
5 米不在此规定内),如因站场地形复杂,非要在两线间人员站立或作业时,必须由现场防护员与驻站联络员取得联系并确认邻线无列车通过时方可作业或站立,无联系确认禁止进行
2 任何人必须要严格执行邻线列车速度规定的下道距离
3 因邻线列车速度低不需要下道时,封锁线路上内侧钢轨(两线侧)禁止站3、 安全注意事项3
1 严格执行一套钥匙制度

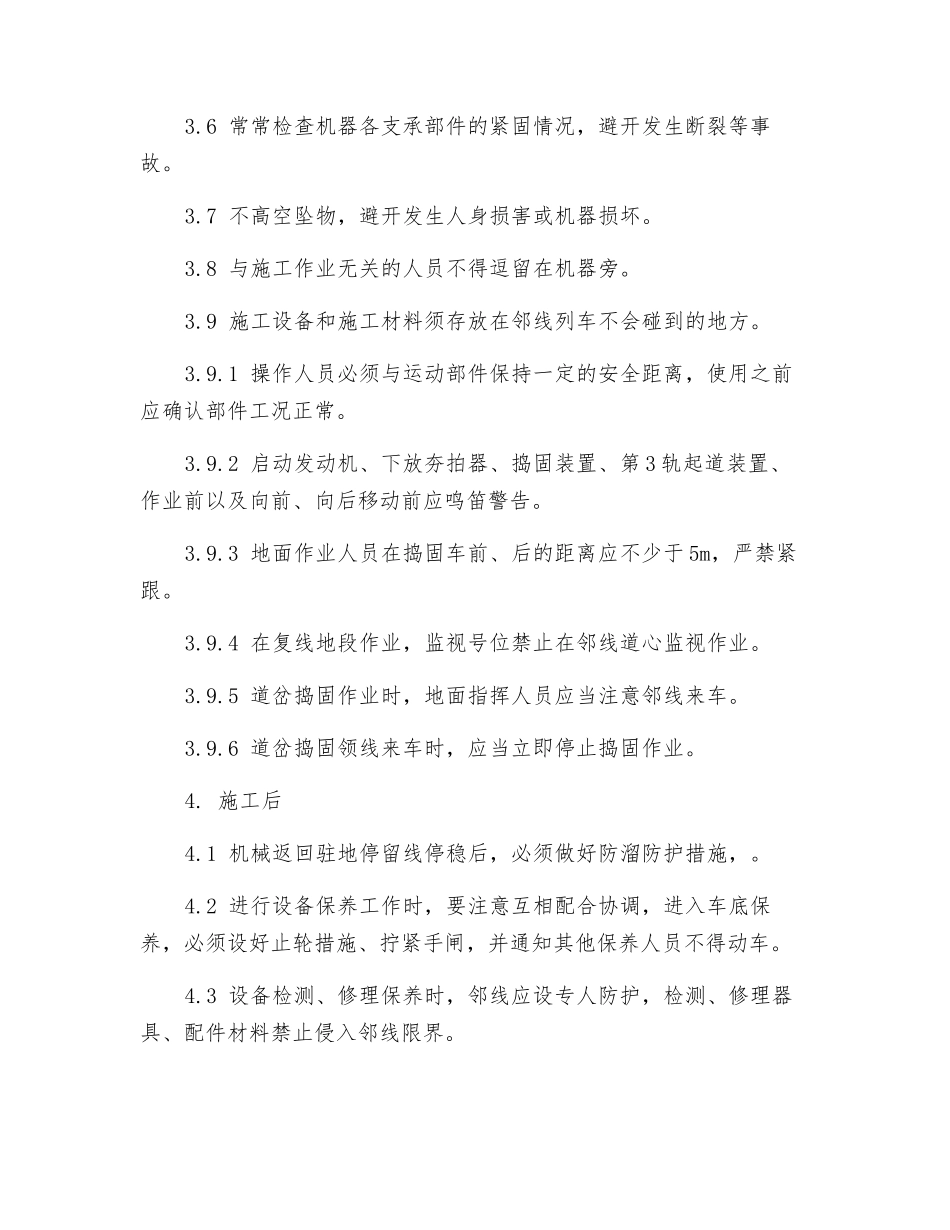

在转换司机室时,必须先关闭原司机室操纵装置
