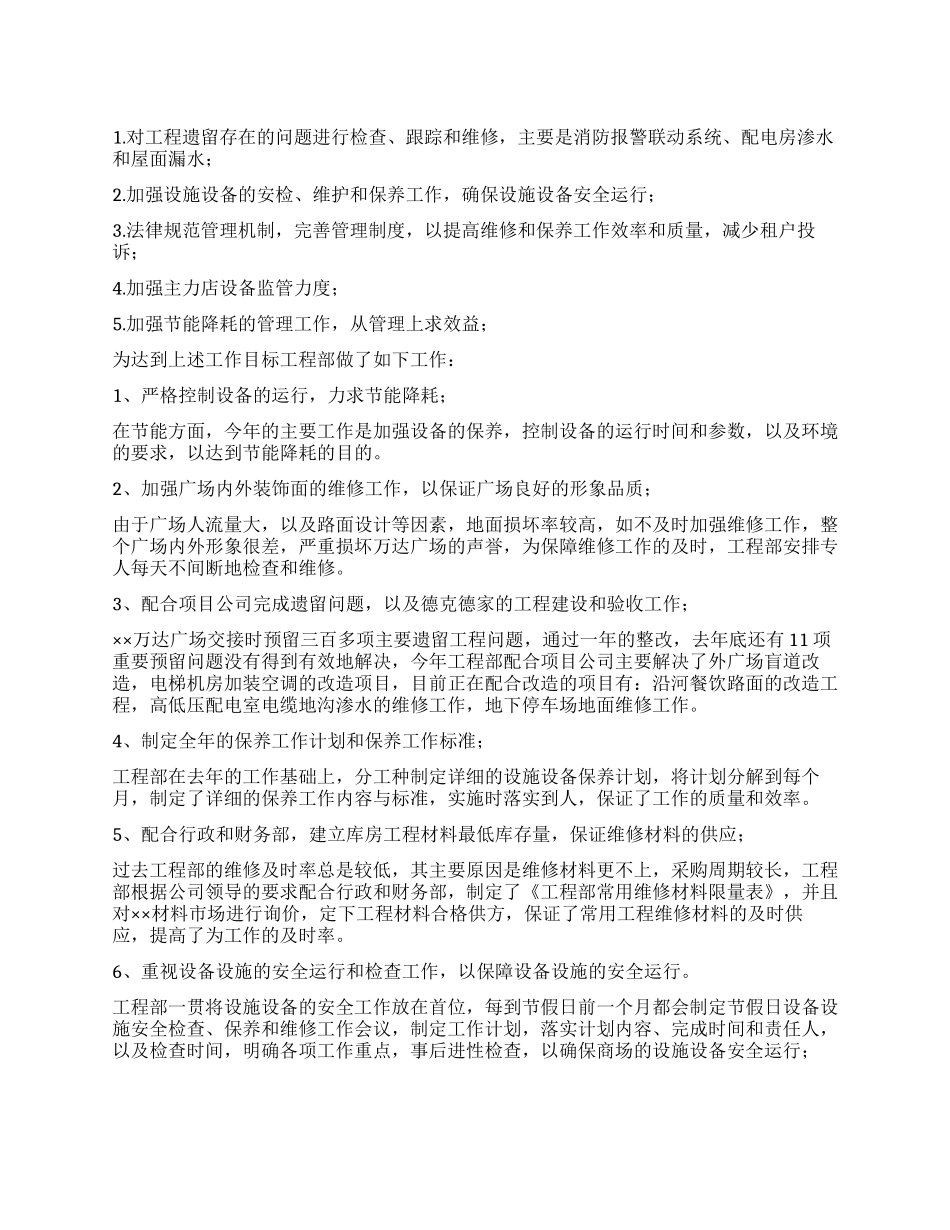

1.对工程遗留存在的问题进行检查、跟踪和维修,主要是消防报警联动系统、配电房渗水和屋面漏水;2.加强设施设备的安检、维护和保养工作,确保设施设备安全运行;3.法律规范管理机制,完善管理制度,以提高维修和保养工作效率和质量,减少租户投诉;4.加强主力店设备监管力度;5.加强节能降耗的管理工作,从管理上求效益;为达到上述工作目标工程部做了如下工作:1、严格控制设备的运行,力求节能降耗;在节能方面,今年的主要工作是加强设备的保养,控制设备的运行时间和参数,以及环境的要求,以达到节能降耗的目的。2、加强广场内外装饰面的维修工作,以保证广场良好的形象品质;由于广场人流量大,以及路面设计等因素,地面损坏率较高,如不及时加强维修工作,整个广场内外形象很差,严重损坏万达广场的声誉,为保障维修工作的及时,工程部安排专人每天不间断地检查和维修。3、配合项目公司完成遗留问题,以及德克德家的工程建设和验收工作;××万达广场交接时预留三百多项主要遗留工程问题,通过一年的整改,去年底还有 11 项重要预留问题没有得到有效地解决,今年工程部配合项目公司主要解决了外广场盲道改造,电梯机房加装空调的改造项目,目前正在配合改造的项目有:沿河餐饮路面的改造工程,高低压配电室电缆地沟渗水的维修工作,地下停车场地面维修工作。4、制定全年的保养工作计划和保养工作标准;工程部在去年的工作基础上,分工种制定详细的设施设备保养计划,将计划分解到每个月,制定了详细的保养工作内容与标准,实施时落实到人,保证了工作的质量和效率。5、配合行政和财务部,建立库房工程材料最低库存量,保证维修材料的供应;过去工程部的维修及时率总是较低,其主要原因是维修材料更不上,采购周期较长,工程部根据公司领导的要求配合行政和财务部,制定了《工程部常用维修材料限量表》,并且对××材料市场进行询价,定下工程材料合格供方,保证了常用工程维修材料的及时供应,提高了为工作的及时率。6、重视设备设施的安全运行和检查工作,以保障设备设施的安全运行。工程部一贯将设施设备的安全工作放在首位,每到节假日前一个月都会制定节假日设备设施安全检查、保养和维修工作会议,制定工作计划,落实计划内容、完成时间和责任人,以及检查时间,明确各项工作重点,事后进性检查,以确保商场的设施设备安全运行;在日常工作时,强调维修工作时的安全操作和自我安全防范的意识,杜绝工伤事故的发生;但是工程部在土建...
