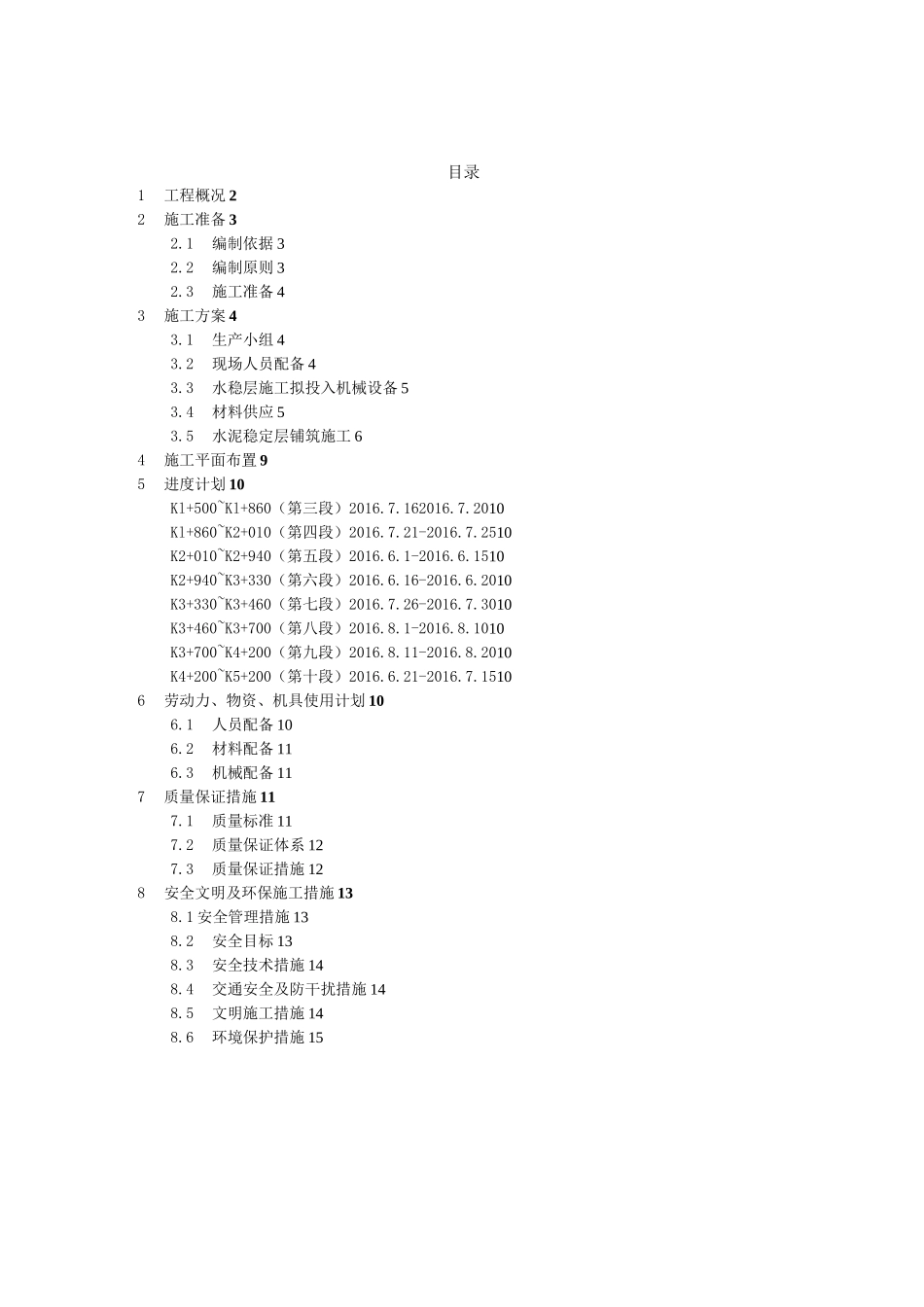

城市道路水稳层施工方案目录1工程概况 22施工准备 32
1编制依据 32
2编制原则 32
3施工准备 43施工方案 43
1生产小组 43
2现场人员配备 43
3水稳层施工拟投入机械设备 53
4材料供应 53
5水泥稳定层铺筑施工 64施工平面布置 95进度计划 10Kl+500~Kl+860(第三段)2016
162016
2010Kl+860~K2+010(第四段)2016
21-2016
2510K2+010~K2+940(第五段)2016
1-2016
1510K2+940~K3+330(第六段)2016
16-2016
2010K3+330~K3+460(第七段)2016
26-2016
3010K3+460~K3+700(第八段)2016
1-2016
1010K3+700~K4+200(第九段)2016
11-2016
2010K4+200~K5+200(第十段)2016
21-2016
15106劳动力、物资、机具使用计划 106
1人员配备 106
2材料配备 116
3机械配备 117质量保证措施 117
1质量标准 117
2质量保证体系 127
3质量保证措施 128安全文明及环保施工措施 138
1 安全管理措施 138
2安全目标 138
3安全技术措施 148
4交通安全及防干扰措施 148
5文明施工措施 148

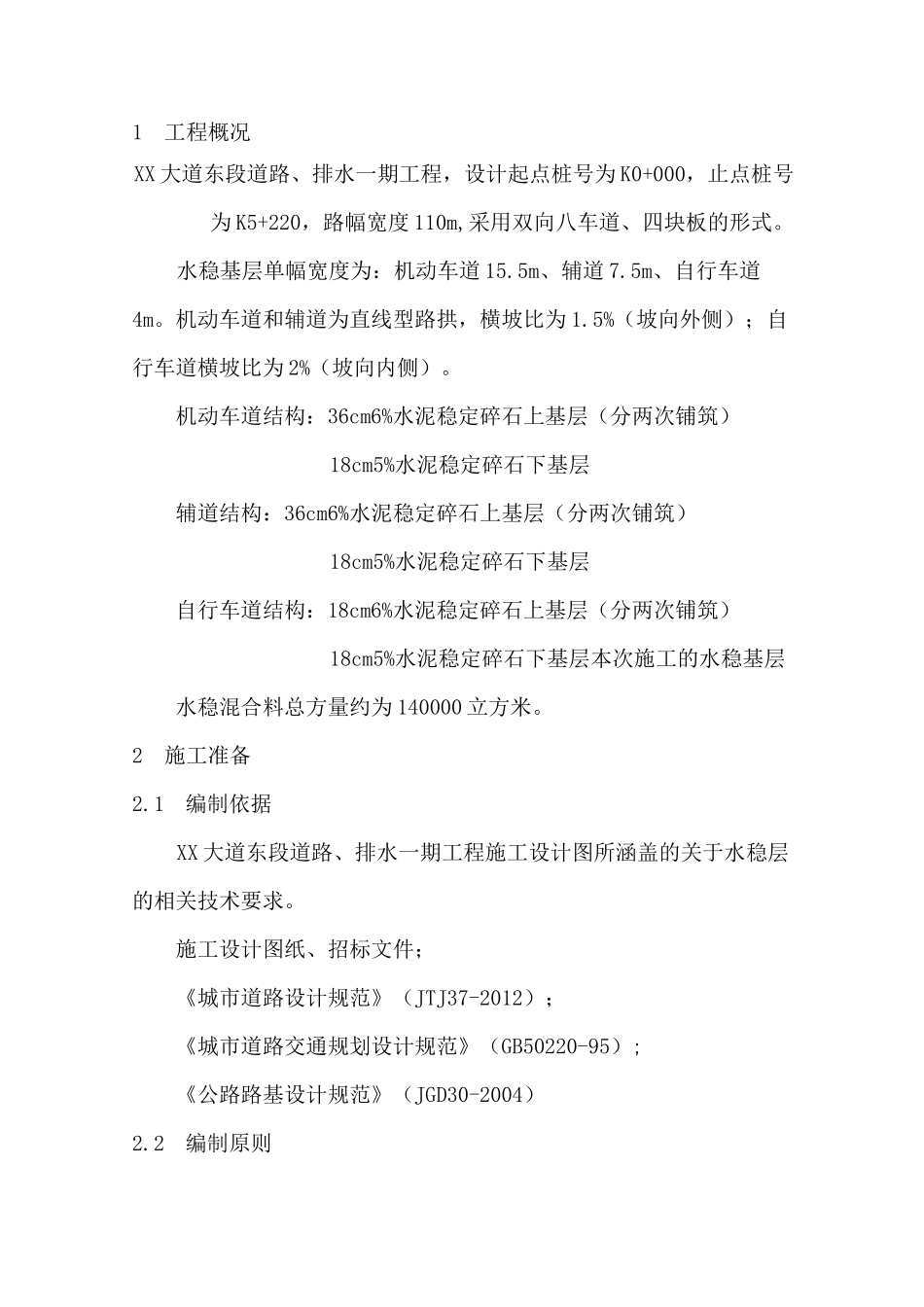

6环境保护措施 151工程概况XX 大道东段道路、排水一期工程,设计起点桩号为 K0+000,止点桩号为 K5+220,路幅宽度 110m,采用双向八车道、四块板的形式
水稳基层单幅宽度为:机动车道 15
5m、辅道 7
5m、自行车道4m
机动车道和辅道为直线型路拱,横坡比为 1
5%(坡向外侧);自行车道横坡比为 2%(坡向内侧)
机动车道结构:36cm6%
