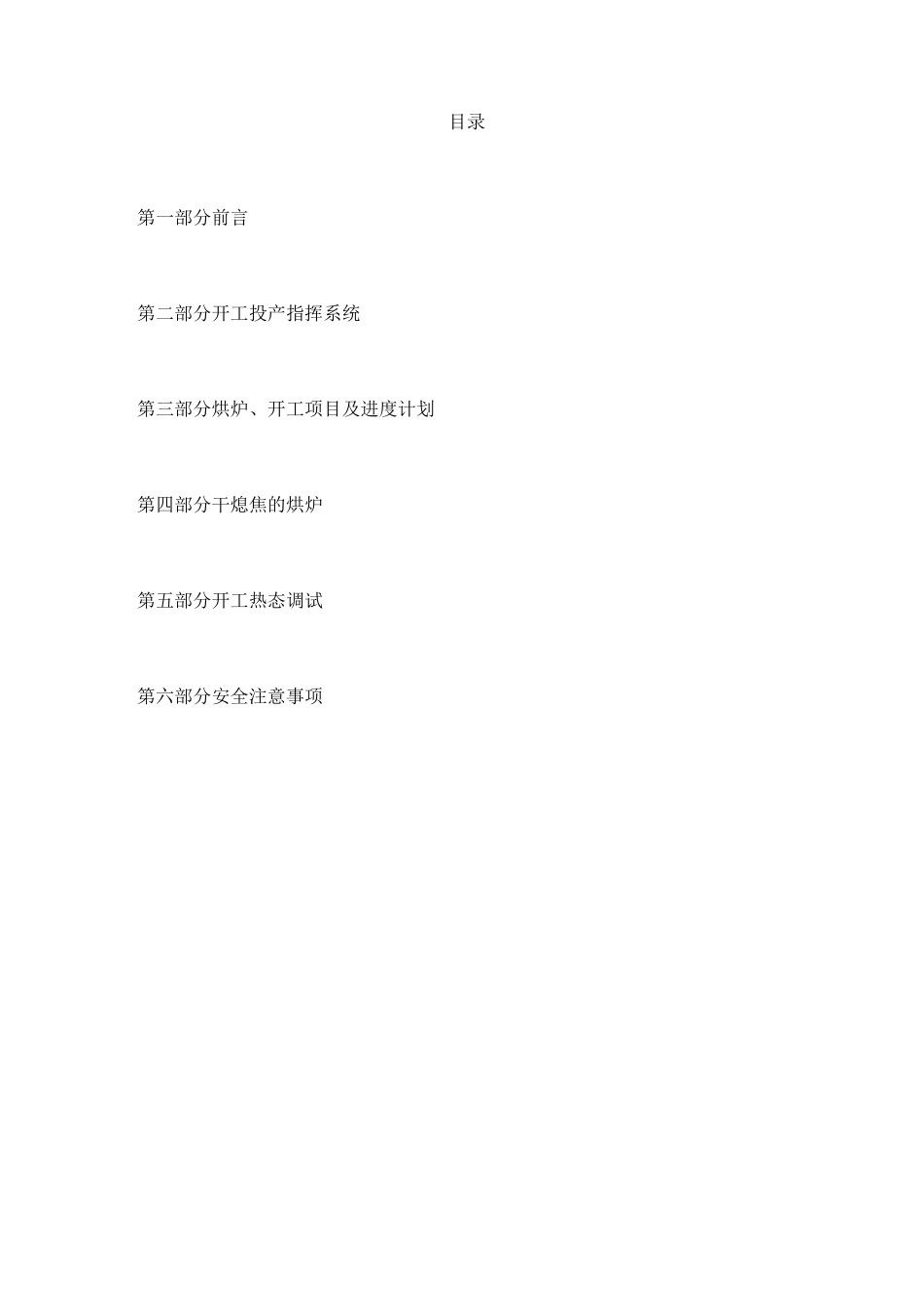

首钢京唐钢铁联合有限责任公司焦化作业部干熄焦烘炉及开工方案首钢京唐钢铁联合有限责任公司焦化作业部2007 年 10 月目录第一部分前言第二部分开工投产指挥系统第三部分烘炉、开工项目及进度计划第四部分干熄焦的烘炉第五部分开工热态调试第六部分安全注意事项第三部分烘炉、开工项目及进度计划一、在烘炉开工的准备阶段前一周完成,并具备投产条件
1、除盐水站能连续制纯水,确保干熄焦投产用水
2、电机车单体、联动试车完毕,具备投产条件3、装入装置单体、联动试车完毕,具备投产条件4、排出装置单体、联动试车完毕,具备投产条件5、干熄槽砌筑完毕,内部杂物清理干净,烘炉系统管道及设备安装、调试完毕,各测温、测压、测量、料位计等计器仪表安装完毕,具备投产条件
烘炉用测温和记录仪安装完毕
6、锅炉系统水压、酸洗、密封试验完毕,安全阀及安全系统经上级部门校验合格,具备投产条件7、气体循环系统及除尘系统单体、联动试车完毕,具备投产条件8、各动力管道(风、水、电、气、蒸汽)安装、接点试压完毕,各电力电气设备安装调试完毕,单体、联动试车完毕,并得到有关管理部门的使用批准,具备投产条件
9、烘炉、开工、正常生产各种原始记录(岗位记录、设备点检记录)及生产报表编制、审批完毕,具备投产条件
10、烘炉、开工、正常生产所必备的工具、用具、原料等准备完毕,具备烘炉、开工、投产条件
11、各生产岗位及维护人员配备完毕,具备投产条件12、各岗位“生产操作手册”初稿编制审查完毕,具备投产条件13、开工投产指挥系统组织安排完毕,具备开工条件14、EI 系统调整完毕15、基建各项尾工、现场清理完毕二、烘炉开工的准备阶段周期:天累计天数:天1、1DC、2DC 人孔门进风调节板安装2、排出装置排灰管 2 处隔板放置3、气体放散阀进风调节板放置4、1DC、2DC 排灰球阀下部隔板放置5、循环系统烘炉放水孔法兰取掉6、炉顶装入装置集尘挡
