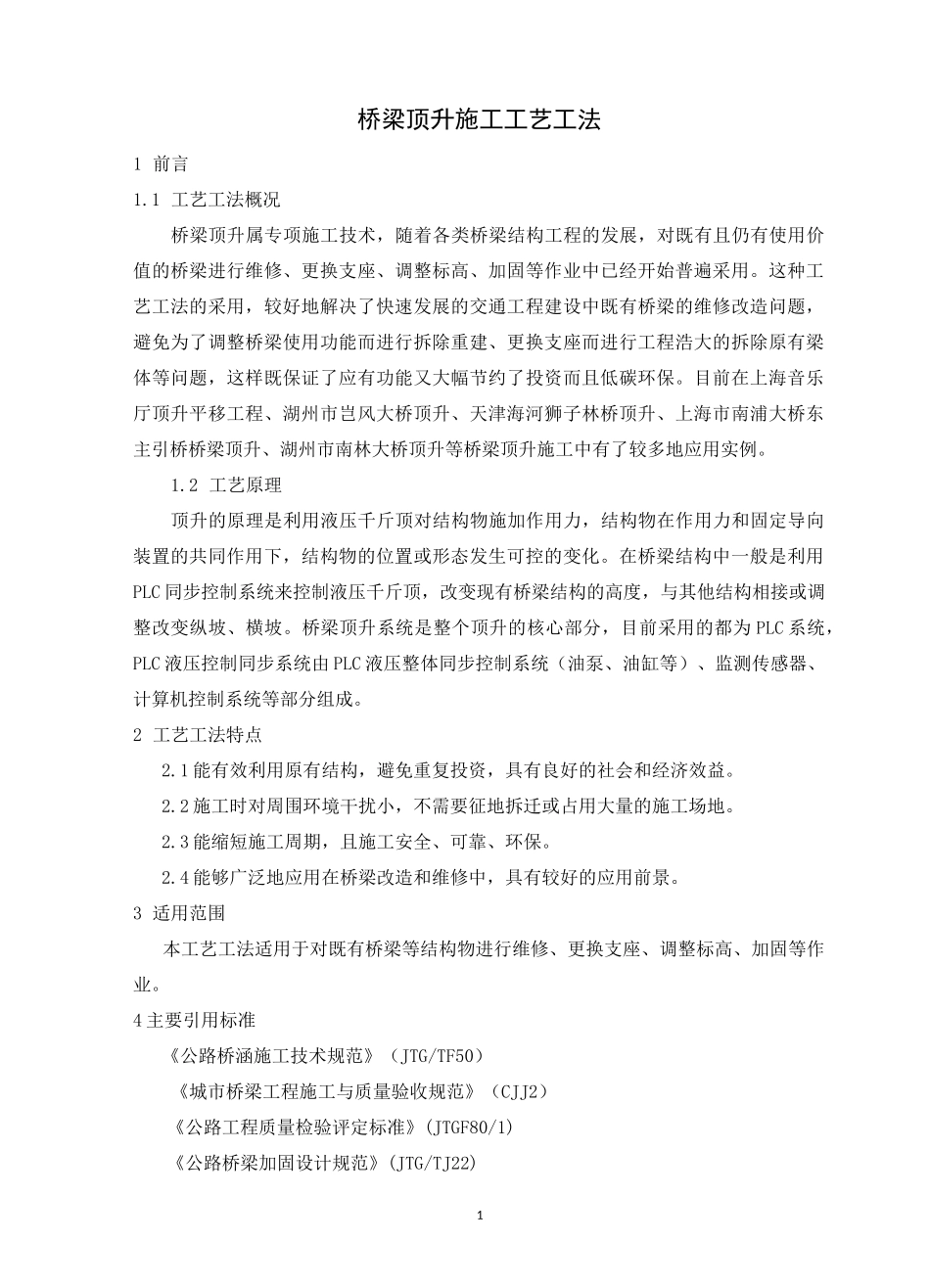

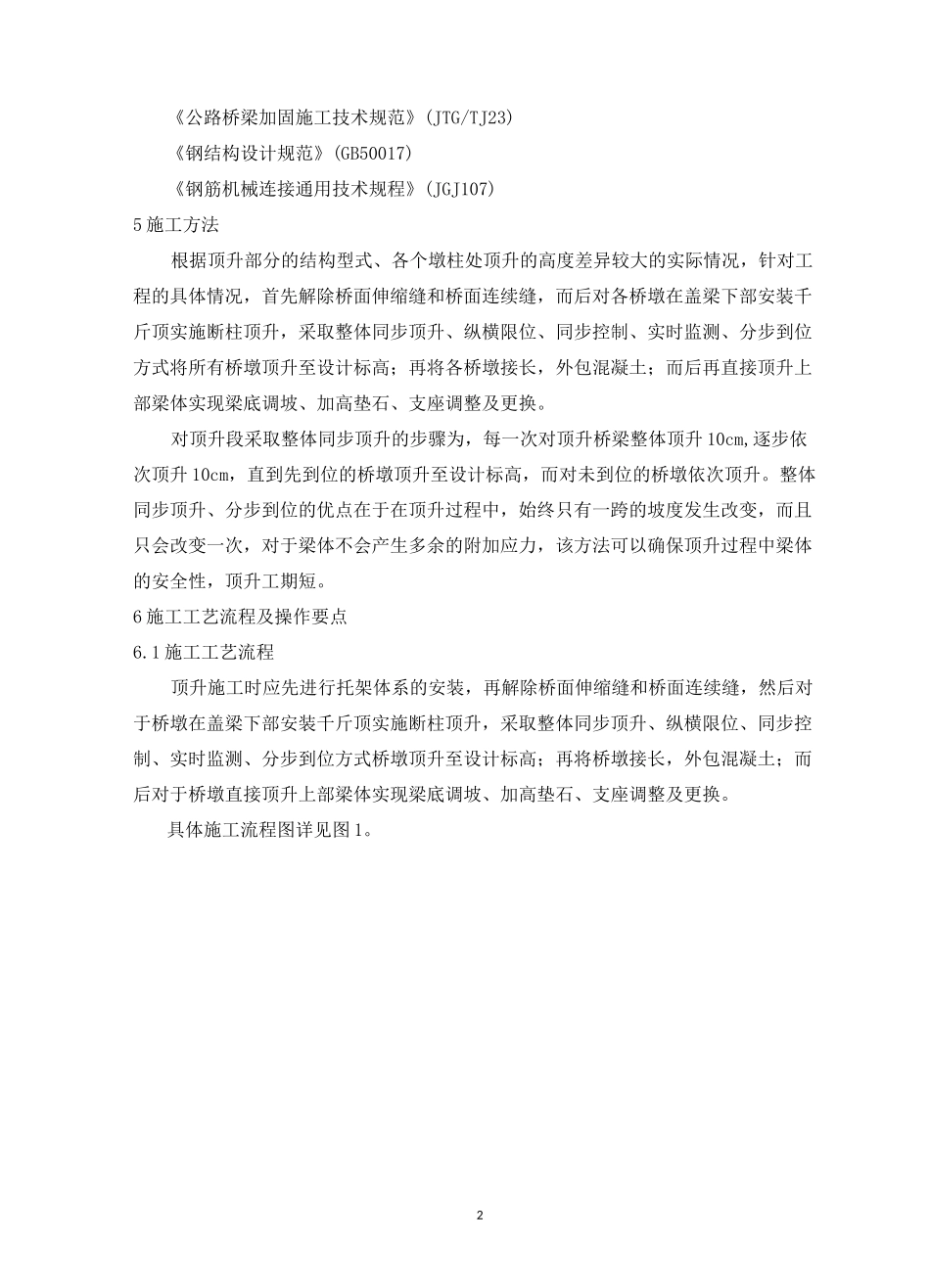

1桥梁顶升施工工艺工法1 前言1.1 工艺工法概况桥梁顶升属专项施工技术,随着各类桥梁结构工程的发展,对既有且仍有使用价值的桥梁进行维修、更换支座、调整标高、加固等作业中已经开始普遍采用。这种工艺工法的采用,较好地解决了快速发展的交通工程建设中既有桥梁的维修改造问题,避免为了调整桥梁使用功能而进行拆除重建、更换支座而进行工程浩大的拆除原有梁体等问题,这样既保证了应有功能又大幅节约了投资而且低碳环保。目前在上海音乐厅顶升平移工程、湖州市岂风大桥顶升、天津海河狮子林桥顶升、上海市南浦大桥东主引桥桥梁顶升、湖州市南林大桥顶升等桥梁顶升施工中有了较多地应用实例。1.2 工艺原理顶升的原理是利用液压千斤顶对结构物施加作用力,结构物在作用力和固定导向装置的共同作用下,结构物的位置或形态发生可控的变化。在桥梁结构中一般是利用PLC 同步控制系统来控制液压千斤顶,改变现有桥梁结构的高度,与其他结构相接或调整改变纵坡、横坡。桥梁顶升系统是整个顶升的核心部分,目前采用的都为 PLC 系统,PLC 液压控制同步系统由 PLC 液压整体同步控制系统(油泵、油缸等)、监测传感器、计算机控制系统等部分组成。2 工艺工法特点2.1 能有效利用原有结构,避免重复投资,具有良好的社会和经济效益。2.2 施工时对周围环境干扰小,不需要征地拆迁或占用大量的施工场地。2.3 能缩短施工周期,且施工安全、可靠、环保。2.4 能够广泛地应用在桥梁改造和维修中,具有较好的应用前景。3 适用范围本工艺工法适用于对既有桥梁等结构物进行维修、更换支座、调整标高、加固等作业。4 主要引用标准《公路桥涵施工技术规范》(JTG/TF50)《城市桥梁工程施工与质量验收规范》(CJJ2)《公路工程质量检验评定标准》(JTGF80/1)《公路桥梁加固设计规范》(JTG/TJ22)2《公路桥梁加固施工技术规范》(JTG/TJ23)《钢结构设计规范》(GB50017)《钢筋机械连接通用技术规程》(JGJ107)5 施工方法根据顶升部分的结构型式、各个墩柱处顶升的高度差异较大的实际情况,针对工程的具体情况,首先解除桥面伸缩缝和桥面连续缝,而后对各桥墩在盖梁下部安装千斤顶实施断柱顶升,采取整体同步顶升、纵横限位、同步控制、实时监测、分步到位方式将所有桥墩顶升至设计标高;再将各桥墩接长,外包混凝土;而后再直接顶升上部梁体实现梁底调坡、加高垫石、支座调整及更换。对顶升段采取整体同步顶升的步骤为,每一次对顶升桥梁整体顶升 10cm,逐步依...
