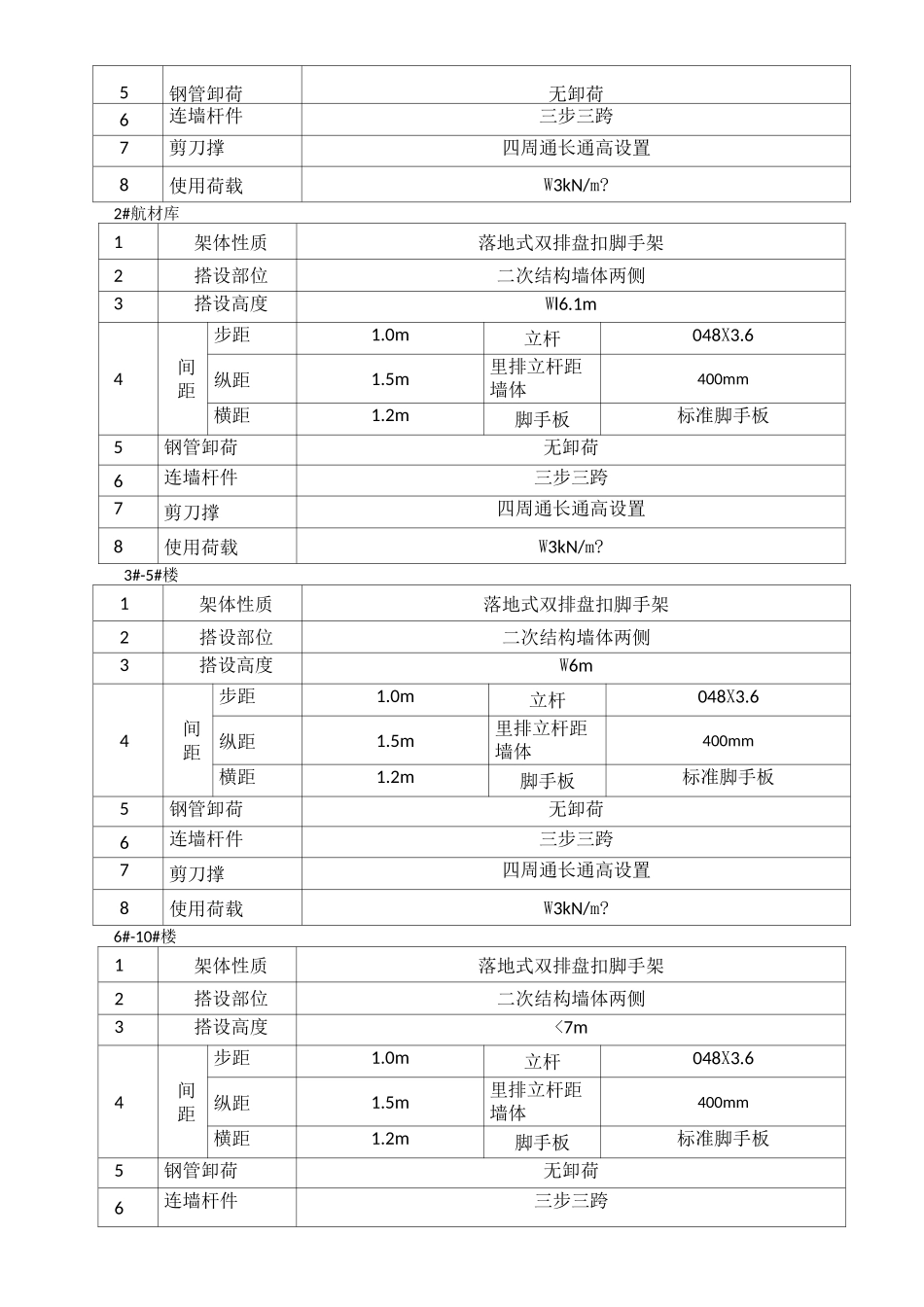

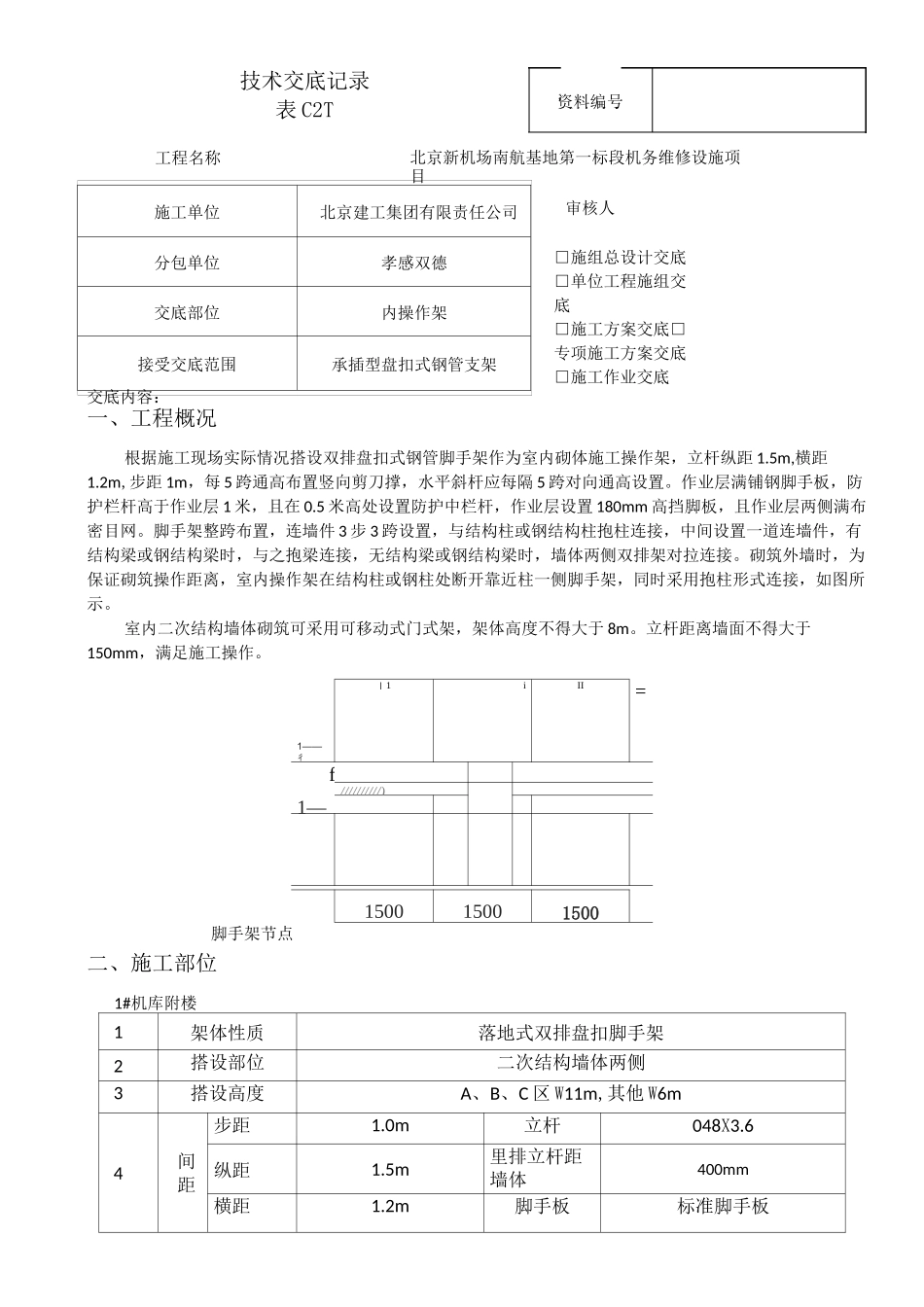

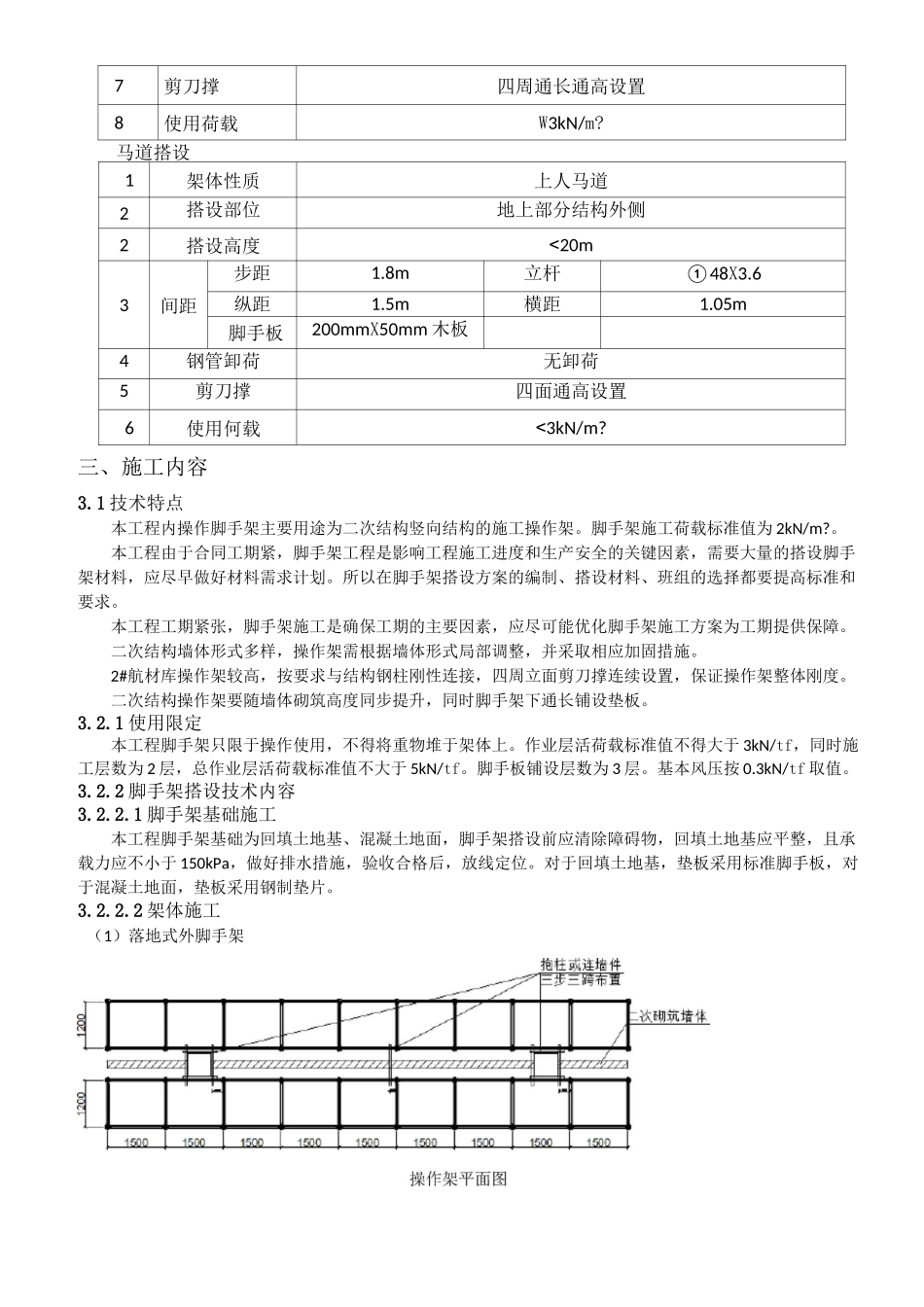

一、工程概况根据施工现场实际情况搭设双排盘扣式钢管脚手架作为室内砌体施工操作架,立杆纵距 1.5m,横距1.2m,步距 1m,每 5 跨通高布置竖向剪刀撑,水平斜杆应每隔 5 跨对向通高设置。作业层满铺钢脚手板,防护栏杆高于作业层 1 米,且在 0.5 米高处设置防护中栏杆,作业层设置 180mm 高挡脚板,且作业层两侧满布密目网。脚手架整跨布置,连墙件 3 步 3 跨设置,与结构柱或钢结构柱抱柱连接,中间设置一道连墙件,有结构梁或钢结构梁时,与之抱梁连接,无结构梁或钢结构梁时,墙体两侧双排架对拉连接。砌筑外墙时,为保证砌筑操作距离,室内操作架在结构柱或钢柱处断开靠近柱一侧脚手架,同时采用抱柱形式连接,如图所示。室内二次结构墙体砌筑可采用可移动式门式架,架体高度不得大于 8m。立杆距离墙面不得大于150mm,满足施工操作。1——彳丨 1iII=f//////////)1—150015001500脚手架节点二、施工部位1#机库附楼1架体性质落地式双排盘扣脚手架2搭设部位二次结构墙体两侧3搭设高度A、B、C 区 W11m,其他 W6m4间距步距1.0m立杆048X3.6纵距1.5m里排立杆距墙体400mm横距1.2m脚手板标准脚手板技术交底记录表 C2T资料编号北京新机场南航基地第一标段机务维修设施项目施工单位北京建工集团有限责任公司分包单位孝感双德交底部位内操作架接受交底范围承插型盘扣式钢管支架工程名称□施组总设计交底□单位工程施组交底□施工方案交底□专项施工方案交底□施工作业交底交底内容:审核人5钢管卸荷无卸荷6连墙杆件三步三跨7剪刀撑四周通长通高设置8使用荷载W3kN/m?2#航材库1架体性质落地式双排盘扣脚手架2搭设部位二次结构墙体两侧3搭设高度Wl6.1m4间距步距1.0m立杆048X3.6纵距1.5m里排立杆距墙体400mm横距1.2m脚手板标准脚手板5钢管卸荷无卸荷6连墙杆件三步三跨7剪刀撑四周通长通高设置8使用荷载W3kN/m?3#-5#楼1架体性质落地式双排盘扣脚手架2搭设部位二次结构墙体两侧3搭设高度W6m4间距步距1.0m立杆048X3.6纵距1.5m里排立杆距墙体400mm横距1.2m脚手板标准脚手板5钢管卸荷无卸荷6连墙杆件三步三跨7剪刀撑四周通长通高设置8使用荷载W3kN/m?6#-10#楼1架体性质落地式双排盘扣脚手架2搭设部位二次结构墙体两侧3搭设高度<7m4间距步距1.0m立杆048X3.6纵距1.5m里排立杆距墙体400mm横距1.2m脚手板标准脚手板5钢管卸荷无卸荷6连墙杆件三步三跨7剪刀撑四周通长通高设置8使用荷载W3kN/m?马道搭设1架体性质上人马道2搭设部位地上部分结构外侧2搭设...
