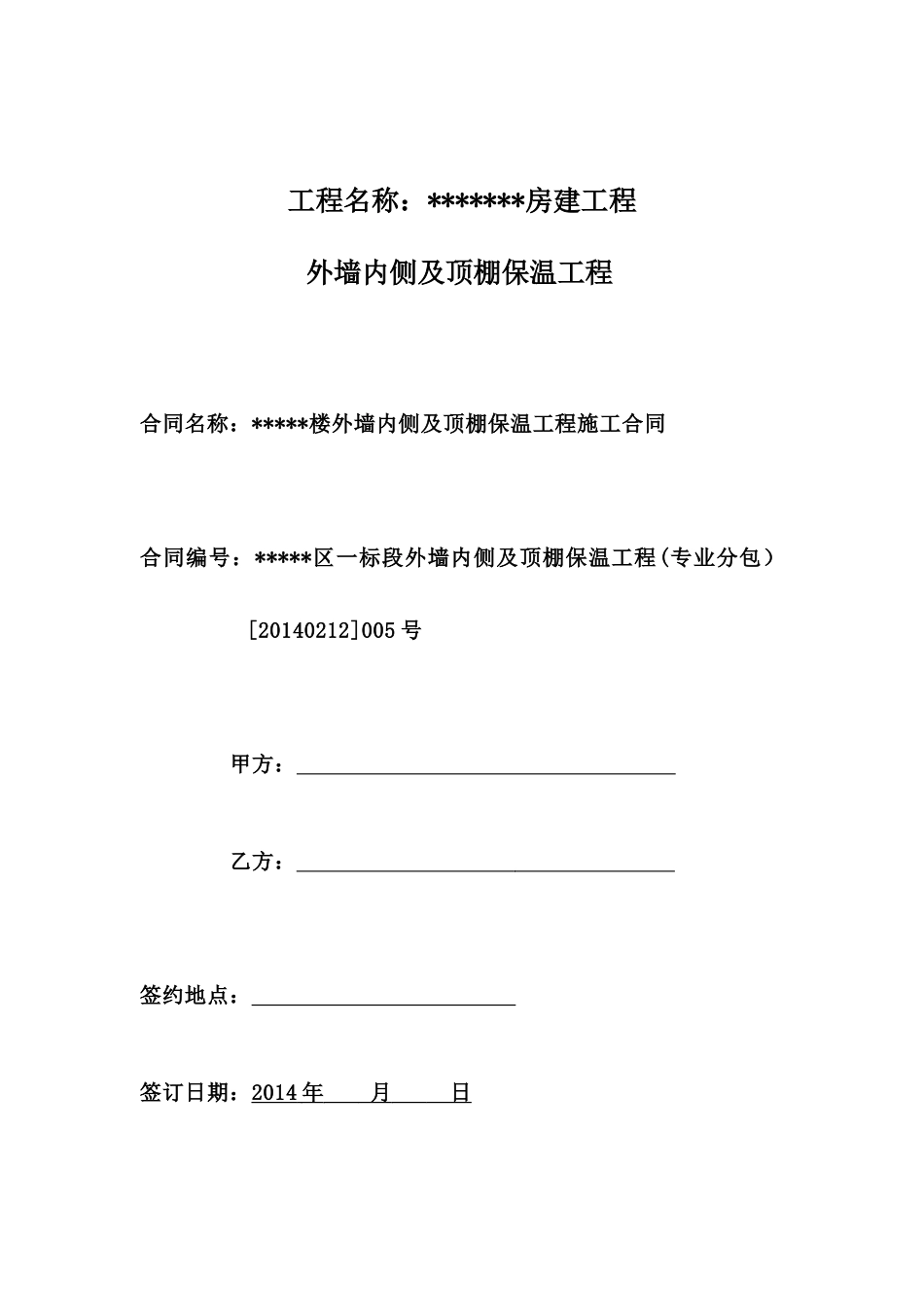

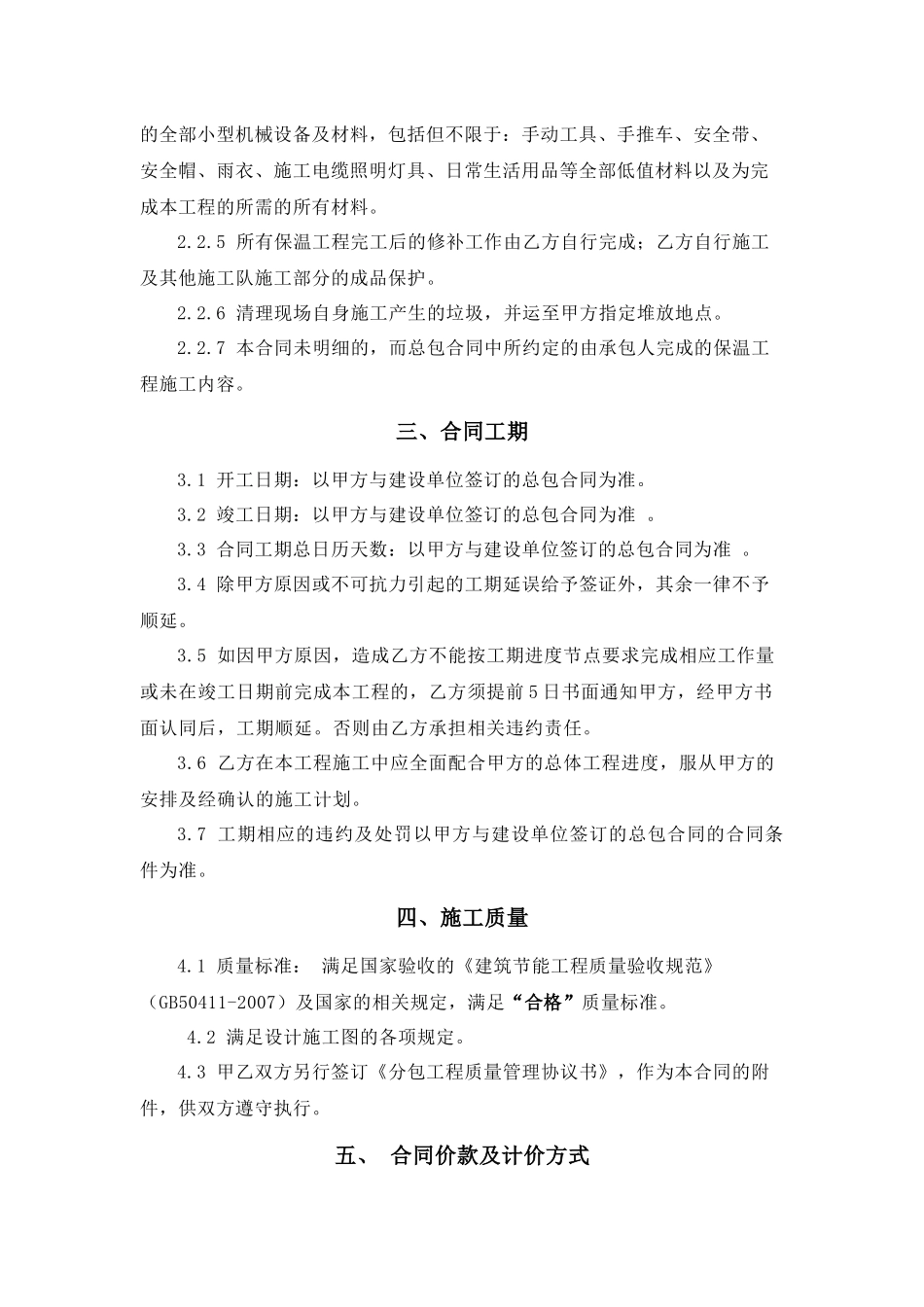

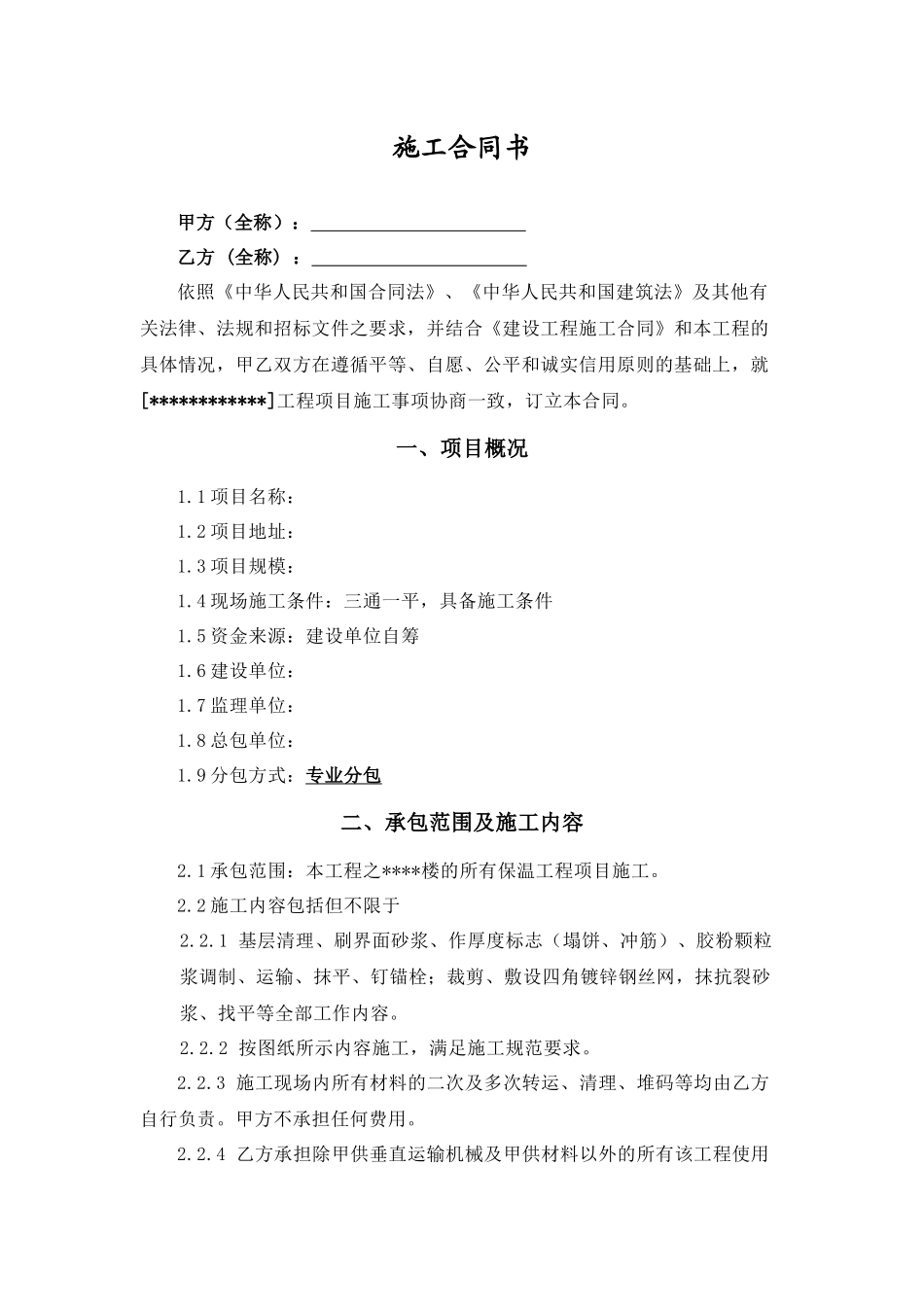

工程名称:*******房建工程外墙内侧及顶棚保温工程合同名称:*****楼外墙内侧及顶棚保温工程施工合同合同编号:*****区一标段外墙内侧及顶棚保温工程(专业分包)[20140212]005 号甲方: 乙方: 签约地点: 签订日期:2014 年 月 日 施工合同书甲方(全称): 乙方 (全称) : 依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、法规和招标文件之要求,并结合《建设工程施工合同》和本工程的具体情况,甲乙双方在遵循平等、自愿、公平和诚实信用原则的基础上,就[************]工程项目施工事项协商一致,订立本合同。一、项目概况1.1 项目名称: 1.2 项目地址: 1.3 项目规模: 1.4 现场施工条件:三通一平,具备施工条件1.5 资金来源:建设单位自筹1.6 建设单位: 1.7 监理单位: 1.8 总包单位: 1.9 分包方式:专业分包二、承包范围及施工内容2.1 承包范围:本工程之****楼的所有保温工程项目施工。2.2 施工内容包括但不限于2.2.1 基层清理、刷界面砂浆、作厚度标志(塌饼、冲筋)、胶粉颗粒浆调制、运输、抹平、钉锚栓;裁剪、敷设四角镀锌钢丝网,抹抗裂砂浆、找平等全部工作内容。2.2.2 按图纸所示内容施工,满足施工规范要求。2.2.3 施工现场内所有材料的二次及多次转运、清理、堆码等均由乙方自行负责。甲方不承担任何费用。2.2.4 乙方承担除甲供垂直运输机械及甲供材料以外的所有该工程使用的全部小型机械设备及材料,包括但不限于:手动工具、手推车、安全带、安全帽、雨衣、施工电缆照明灯具、日常生活用品等全部低值材料以及为完成本工程的所需的所有材料。2.2.5 所有保温工程完工后的修补工作由乙方自行完成;乙方自行施工及其他施工队施工部分的成品保护。2.2.6 清理现场自身施工产生的垃圾,并运至甲方指定堆放地点。2.2.7 本合同未明细的,而总包合同中所约定的由承包人完成的保温工程施工内容。三、合同工期3.1 开工日期:以甲方与建设单位签订的总包合同为准。3.2 竣工日期:以甲方与建设单位签订的总包合同为准 。3.3 合同工期总日历天数:以甲方与建设单位签订的总包合同为准 。3.4 除甲方原因或不可抗力引起的工期延误给予签证外,其余一律不予顺延。3.5 如因甲方原因,造成乙方不能按工期进度节点要求完成相应工作量或未在竣工日期前完成本工程的,乙方须提前 5 日书面通知甲方,经甲方书面认同后,工期顺延。否则由乙方承担相关违约责任。3.6 乙方在本...
