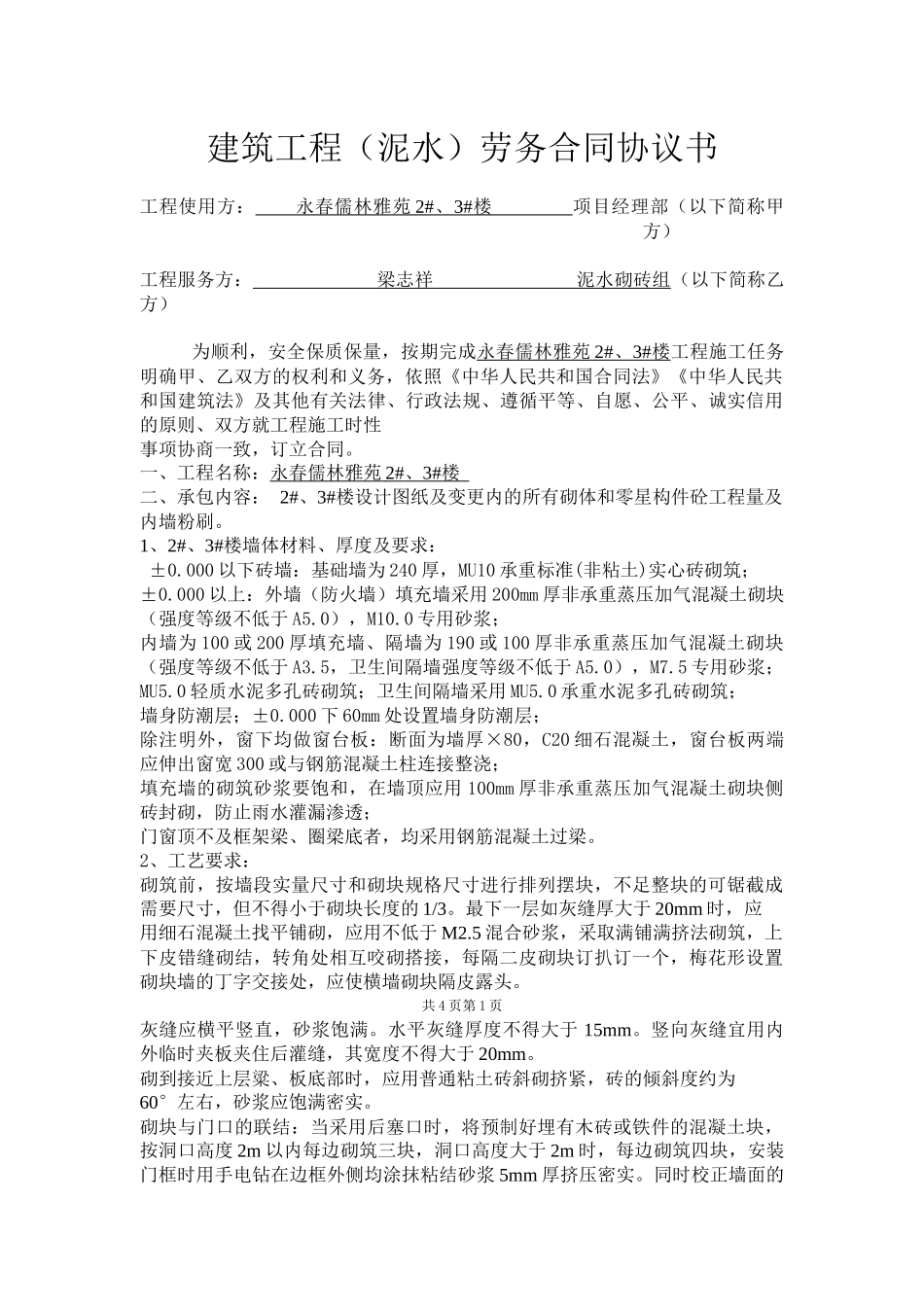

建筑工程(泥水)劳务合同协议书工程使用方: 永春儒林雅苑 2# 、 3# 楼 项目经理部(以下简称甲方)工程服务方: 梁志祥 泥水砌砖组(以下简称乙方) 为顺利,安全保质保量,按期完成永春儒林雅苑 2# 、 3# 楼 工程施工任务明确甲、乙双方的权利和义务,依照《中华人民共和国合同法》《中华人民共和国建筑法》及其他有关法律、行政法规、遵循平等、自愿、公平、诚实信用的原则、双方就工程施工时性事项协商一致,订立合同。一、工程名称:永春儒林雅苑 2# 、 3# 楼 二、承包内容: 2#、3#楼设计图纸及变更内的所有砌体和零星构件砼工程量及内墙粉刷。1、2#、3#楼墙体材料、厚度及要求: ±0.000 以下砖墙:基础墙为 240 厚,MU10 承重标准(非粘土)实心砖砌筑;±0.000 以上:外墙(防火墙)填充墙采用 200mm 厚非承重蒸压加气混凝土砌块(强度等级不低于 A5.0),M10.0 专用砂浆;内墙为 100 或 200 厚填充墙、隔墙为 190 或 100 厚非承重蒸压加气混凝土砌块(强度等级不低于 A3.5,卫生间隔墙强度等级不低于 A5.0),M7.5 专用砂浆;MU5.0 轻质水泥多孔砖砌筑;卫生间隔墙采用 MU5.0 承重水泥多孔砖砌筑;墙身防潮层;±0.000 下 60mm 处设置墙身防潮层;除注明外,窗下均做窗台板:断面为墙厚×80,C20 细石混凝土,窗台板两端应伸出窗宽 300 或与钢筋混凝土柱连接整浇;填充墙的砌筑砂浆要饱和,在墙顶应用 100mm 厚非承重蒸压加气混凝土砌块侧砖封砌,防止雨水灌漏渗透;门窗顶不及框架梁、圈梁底者,均采用钢筋混凝土过梁。2、工艺要求:砌筑前,按墙段实量尺寸和砌块规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的 1/3。最下一层如灰缝厚大于 20mm 时,应用细石混凝土找平铺砌,应用不低于 M2.5 混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接,每隔二皮砌块订扒订一个,梅花形设置砌块墙的丁字交接处,应使横墙砌块隔皮露头。共 4 页第 1 页灰缝应横平竖直,砂浆饱满。水平灰缝厚度不得大于 15mm。竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于 20mm。砌到接近上层粱、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约为60°左右,砂浆应饱满密实。砌块与门口的联结:当采用后塞口时,将预制好埋有木砖或铁件的混凝土块,按洞口高度 2m 以内每边砌筑三块,洞口高度大于 2m 时,每边砌筑四块,安装门框时用手电...
