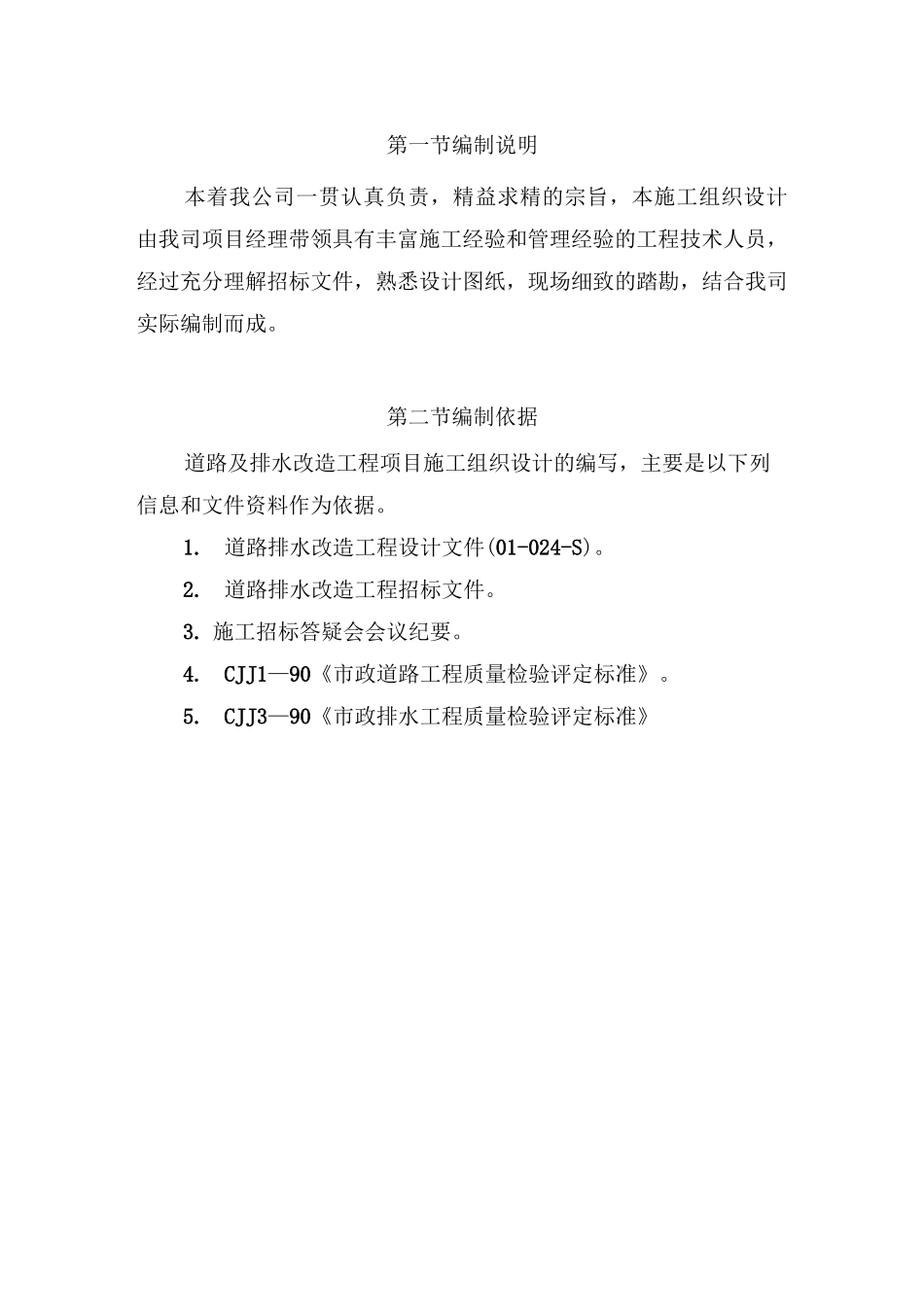

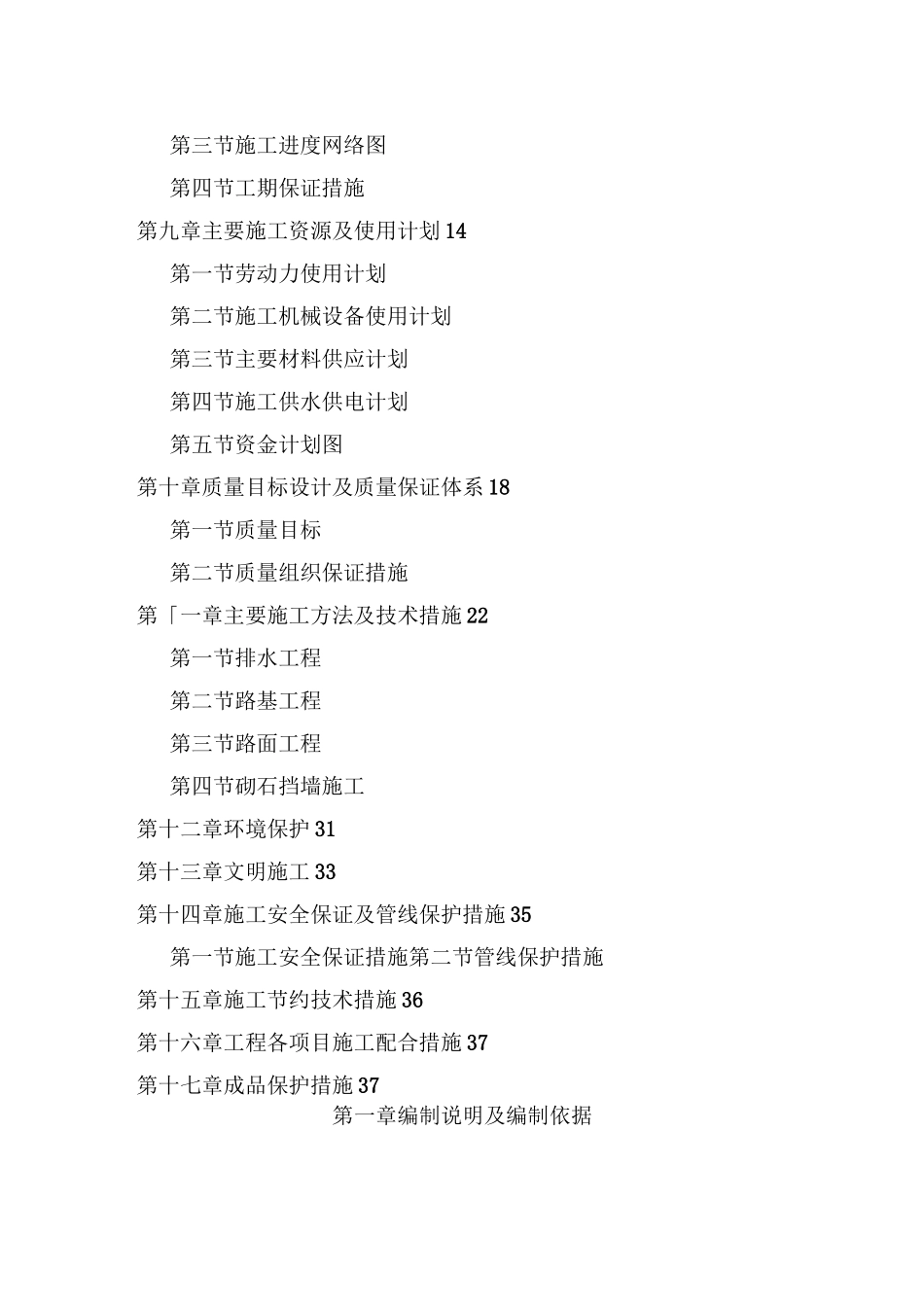

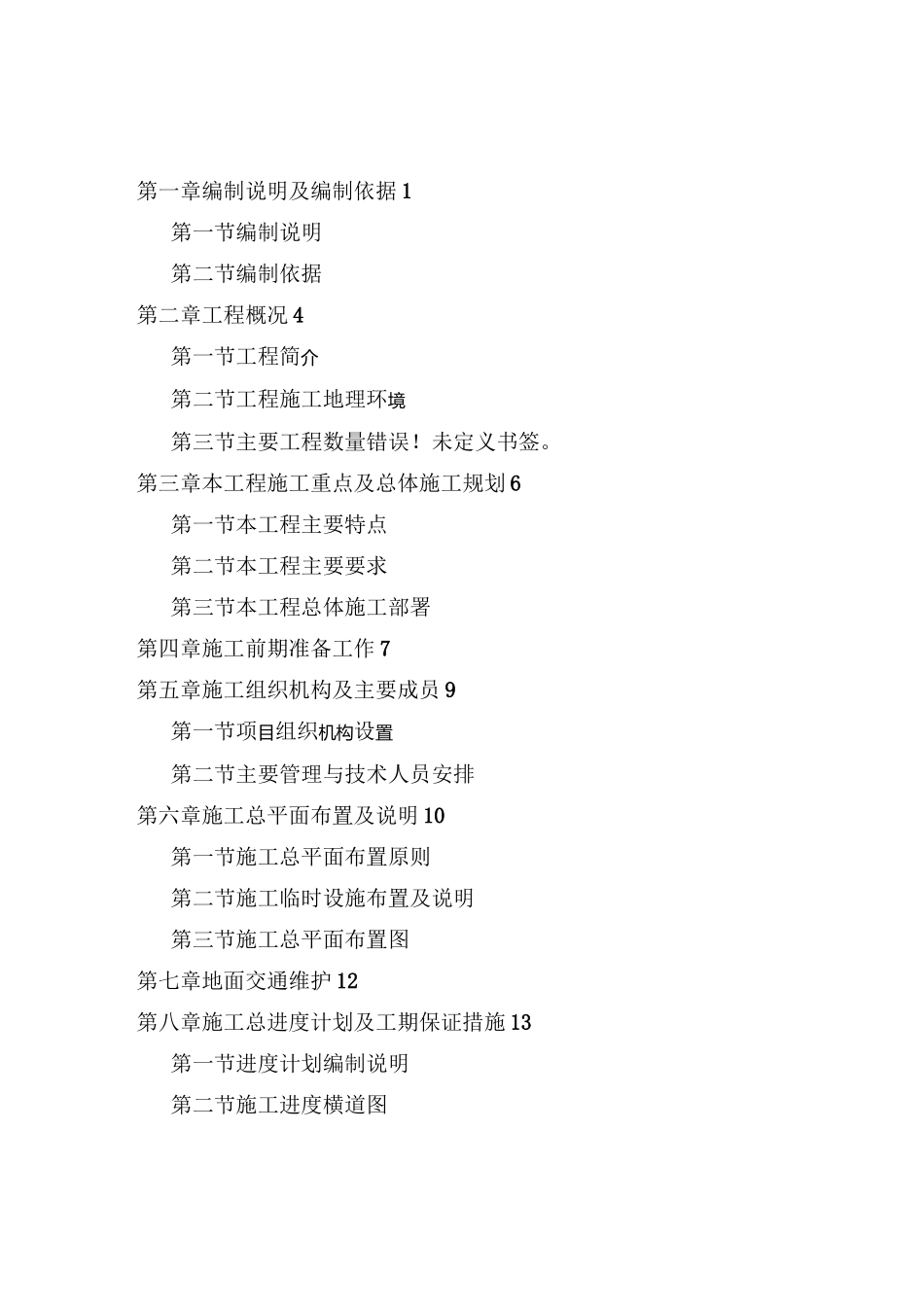

第一章编制说明及编制依据 1第一节编制说明第二节编制依据第二章工程概况 4第一节工程简介第二节工程施工地理环境第三节主要工程数量错误!未定义书签。第三章本工程施工重点及总体施工规划 6第一节本工程主要特点第二节本工程主要要求第三节本工程总体施工部署第四章施工前期准备工作 7第五章施工组织机构及主要成员 9第一节项目组织机构设置第二节主要管理与技术人员安排第六章施工总平面布置及说明 10第一节施工总平面布置原则第二节施工临时设施布置及说明第三节施工总平面布置图第七章地面交通维护 12第八章施工总进度计划及工期保证措施 13第一节进度计划编制说明第二节施工进度横道图第三节施工进度网络图第四节工期保证措施第九章主要施工资源及使用计划 14第一节劳动力使用计划第二节施工机械设备使用计划第三节主要材料供应计划第四节施工供水供电计划第五节资金计划图第十章质量目标设计及质量保证体系 18第一节质量目标第二节质量组织保证措施第「一章主要施工方法及技术措施 22第一节排水工程第二节路基工程第三节路面工程第四节砌石挡墙施工第十二章环境保护 31第十三章文明施工 33第十四章施工安全保证及管线保护措施 35第一节施工安全保证措施第二节管线保护措施第十五章施工节约技术措施 36第十六章工程各项目施工配合措施 37第十七章成品保护措施 37第一章编制说明及编制依据第一节编制说明本着我公司一贯认真负责,精益求精的宗旨,本施工组织设计由我司项目经理带领具有丰富施工经验和管理经验的工程技术人员,经过充分理解招标文件,熟悉设计图纸,现场细致的踏勘,结合我司实际编制而成。第二节编制依据道路及排水改造工程项目施工组织设计的编写,主要是以下列信息和文件资料作为依据。1.道路排水改造工程设计文件(01-024-S)。2.道路排水改造工程招标文件。3. 施工招标答疑会会议纪要。4.CJJ1—90《市政道路工程质量检验评定标准》。5.CJJ3—90《市政排水工程质量检验评定标准》第二章工程概况第一节工程简介本工程位于***。设计路宽 16 米(5+16+5)。沿线两侧多为丘陵山地,原有路面为砼路面,宽度 6 米。工程所在位置交通较为繁忙。1D 路线:本工程主线自***处为起点,支线起点为 A0+000,该点与**路相接。终点桩号***,与**路相接。2D 路宽:本段路面宽度 26 米(5+16+5)。车道宽度 16 米,两侧人行道宽度各为 5 米。3D 路基口路槽以下 0-80 厘米压实度达到 95%以上,80 厘米以下压实...
