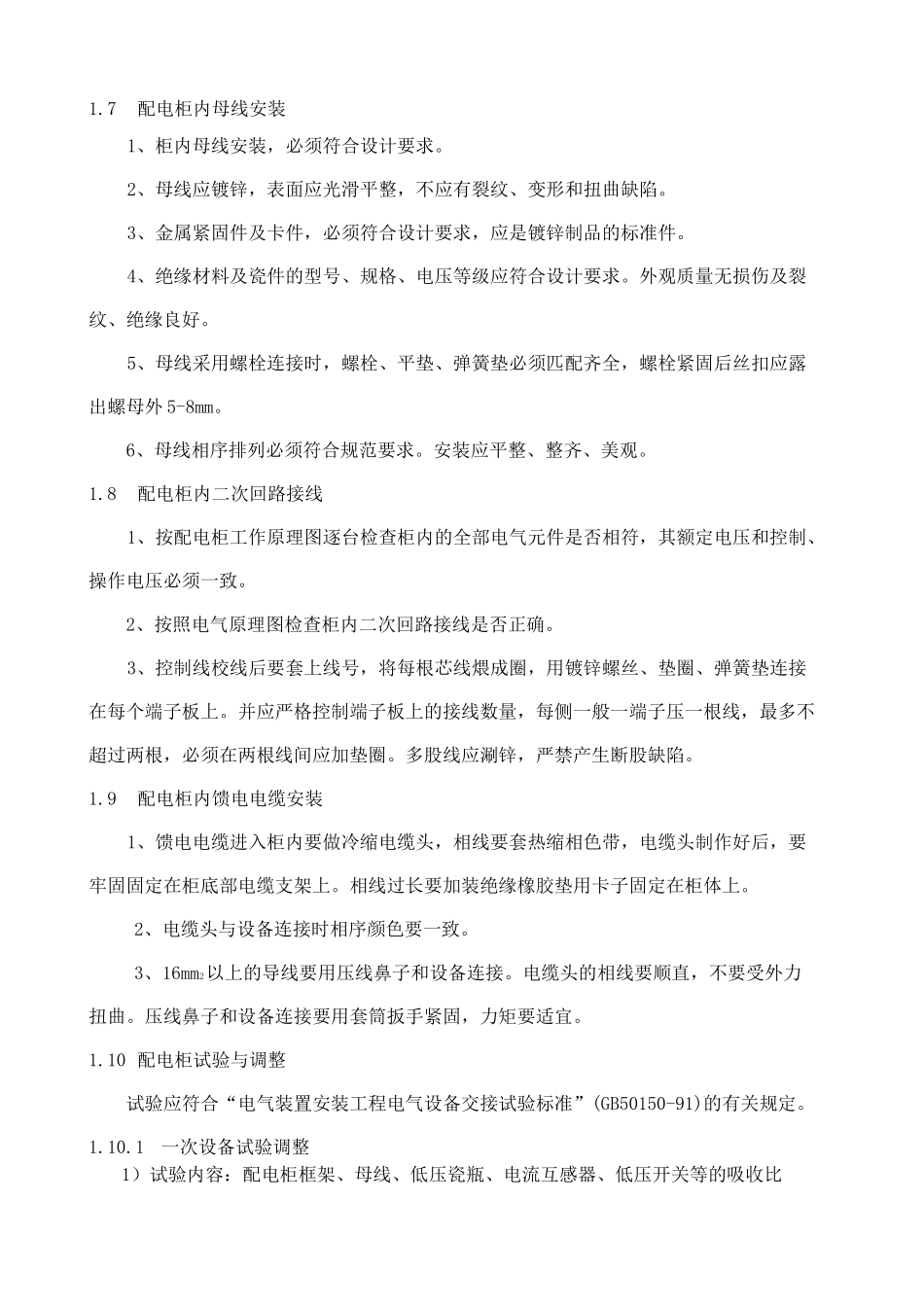

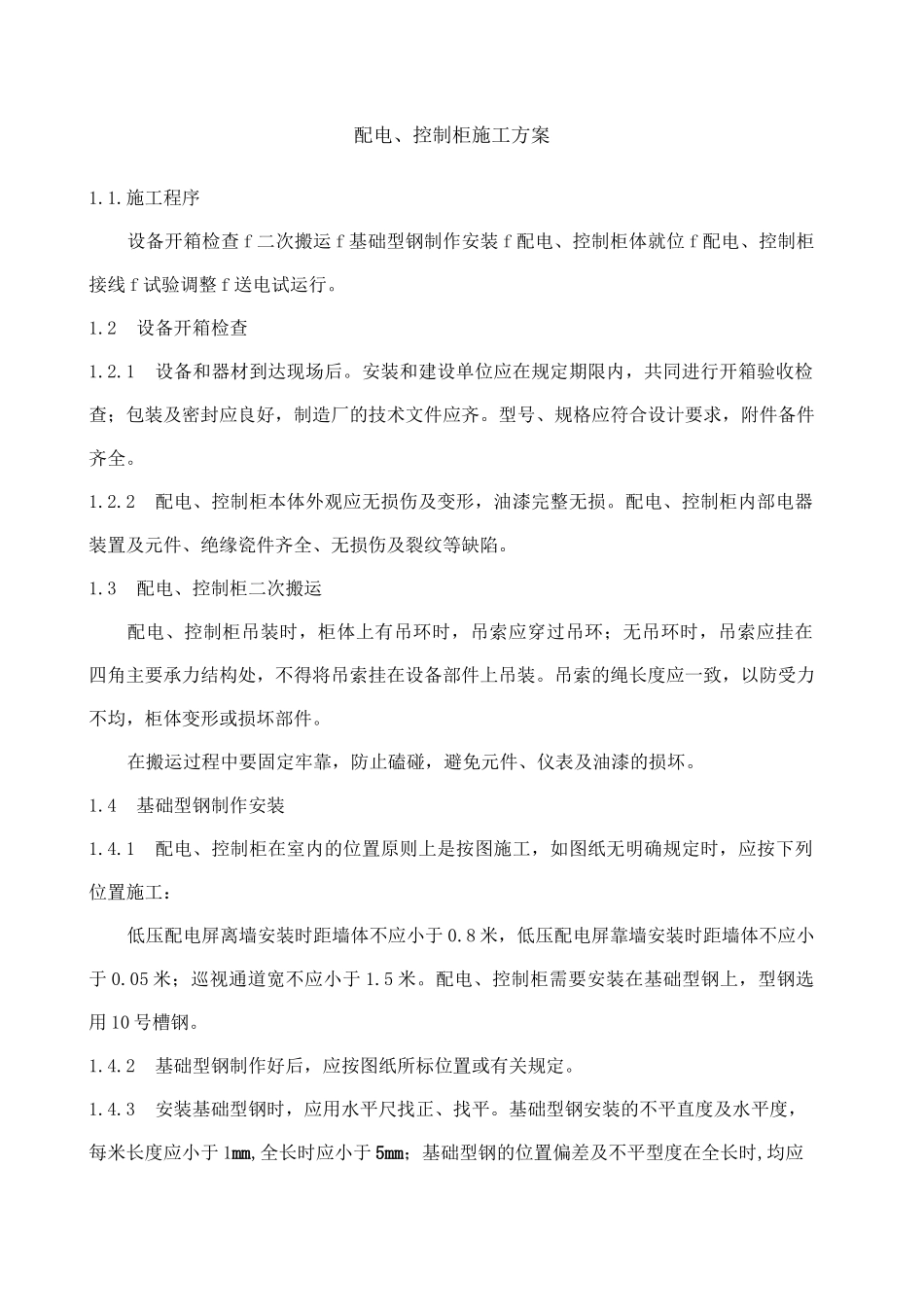

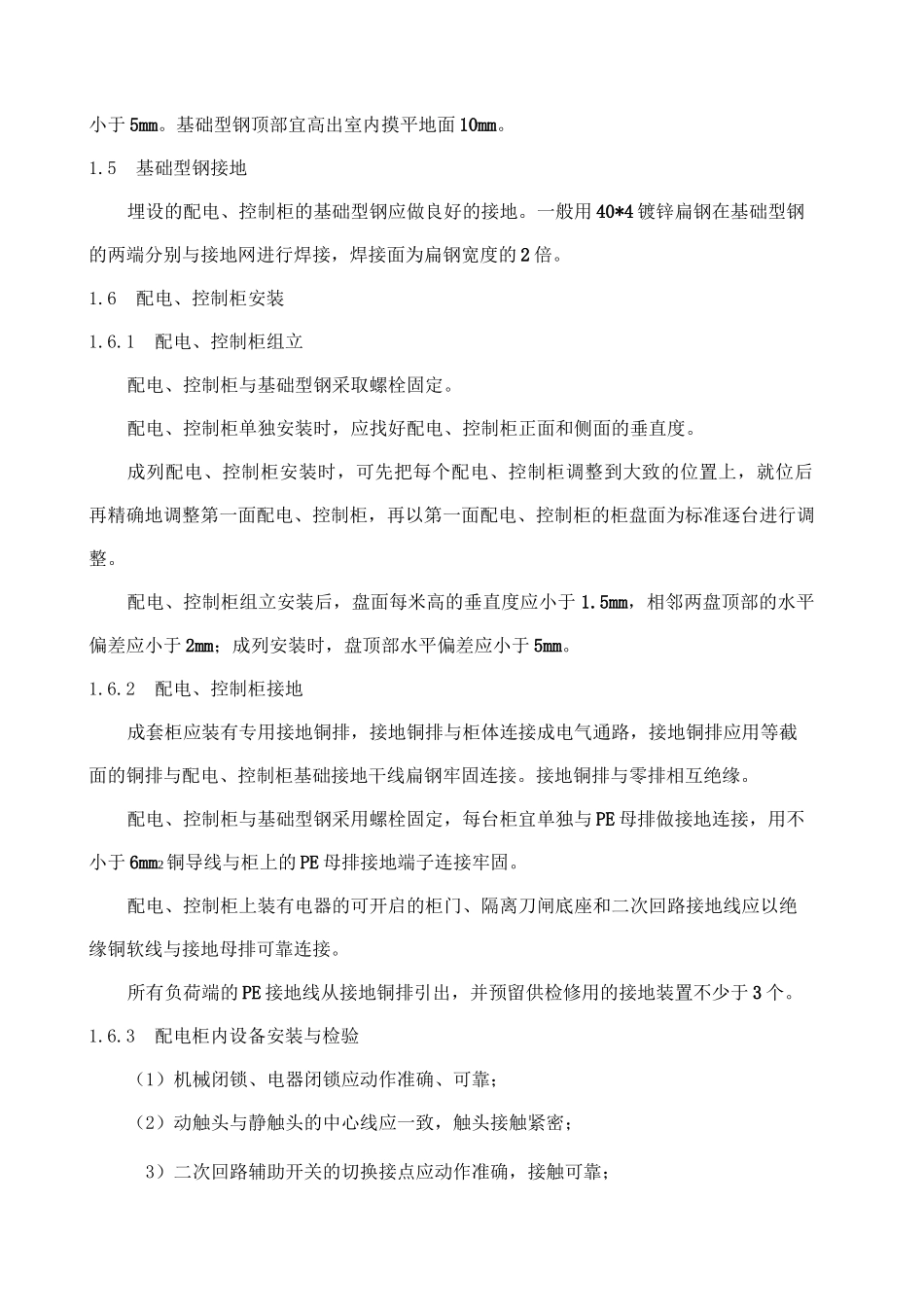

配电、控制柜施工方案1.1.施工程序设备开箱检查 f 二次搬运 f 基础型钢制作安装 f 配电、控制柜体就位 f 配电、控制柜接线 f 试验调整 f 送电试运行。1.2设备开箱检查1.2.1设备和器材到达现场后。安装和建设单位应在规定期限内,共同进行开箱验收检查;包装及密封应良好,制造厂的技术文件应齐。型号、规格应符合设计要求,附件备件齐全。1.2.2配电、控制柜本体外观应无损伤及变形,油漆完整无损。配电、控制柜内部电器装置及元件、绝缘瓷件齐全、无损伤及裂纹等缺陷。1.3配电、控制柜二次搬运配电、控制柜吊装时,柜体上有吊环时,吊索应穿过吊环;无吊环时,吊索应挂在四角主要承力结构处,不得将吊索挂在设备部件上吊装。吊索的绳长度应一致,以防受力不均,柜体变形或损坏部件。在搬运过程中要固定牢靠,防止磕碰,避免元件、仪表及油漆的损坏。1.4基础型钢制作安装1.4.1配电、控制柜在室内的位置原则上是按图施工,如图纸无明确规定时,应按下列位置施工:低压配电屏离墙安装时距墙体不应小于 0.8 米,低压配电屏靠墙安装时距墙体不应小于 0.05 米;巡视通道宽不应小于 1.5 米。配电、控制柜需要安装在基础型钢上,型钢选用 10 号槽钢。1.4.2基础型钢制作好后,应按图纸所标位置或有关规定。1.4.3安装基础型钢时,应用水平尺找正、找平。基础型钢安装的不平直度及水平度,每米长度应小于 1mm,全长时应小于 5mm;基础型钢的位置偏差及不平型度在全长时,均应小于 5mm。基础型钢顶部宜高出室内摸平地面 10mm。1.5基础型钢接地埋设的配电、控制柜的基础型钢应做良好的接地。一般用 40*4 镀锌扁钢在基础型钢的两端分别与接地网进行焊接,焊接面为扁钢宽度的 2 倍。1.6配电、控制柜安装1.6.1配电、控制柜组立配电、控制柜与基础型钢采取螺栓固定。配电、控制柜单独安装时,应找好配电、控制柜正面和侧面的垂直度。成列配电、控制柜安装时,可先把每个配电、控制柜调整到大致的位置上,就位后再精确地调整第一面配电、控制柜,再以第一面配电、控制柜的柜盘面为标准逐台进行调整。配电、控制柜组立安装后,盘面每米高的垂直度应小于 1.5mm,相邻两盘顶部的水平偏差应小于 2mm;成列安装时,盘顶部水平偏差应小于 5mm。1.6.2配电、控制柜接地成套柜应装有专用接地铜排,接地铜排与柜体连接成电气通路,接地铜排应用等截面的铜排与配电、控制柜基础接地干线扁钢牢固连接。接地铜排与零排相互绝缘。配电、控制柜与基础型...
