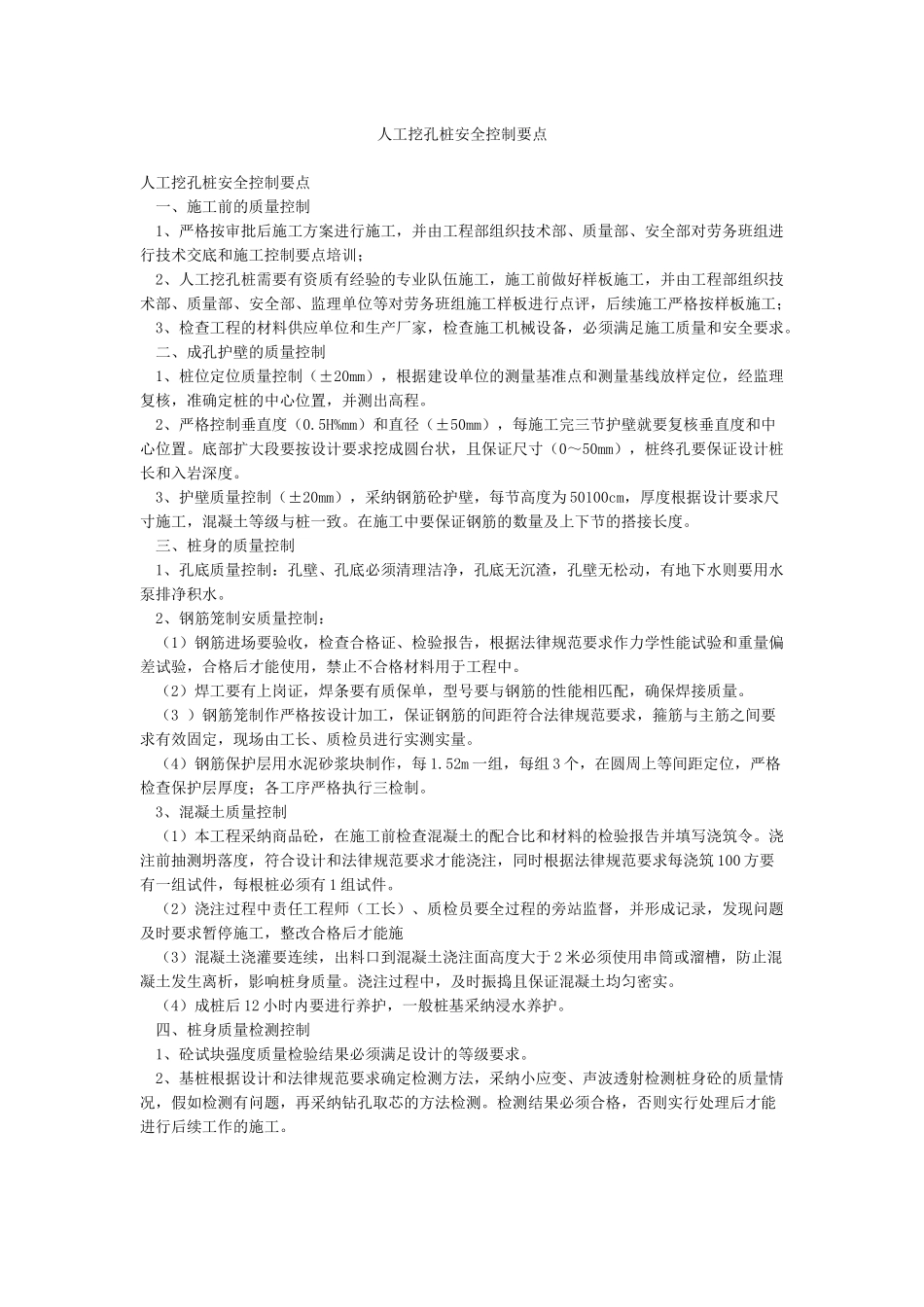

人工挖孔桩安全控制要点人工挖孔桩安全控制要点 一、施工前的质量控制 1、严格按审批后施工方案进行施工,并由工程部组织技术部、质量部、安全部对劳务班组进行技术交底和施工控制要点培训; 2、人工挖孔桩需要有资质有经验的专业队伍施工,施工前做好样板施工,并由工程部组织技术部、质量部、安全部、监理单位等对劳务班组施工样板进行点评,后续施工严格按样板施工; 3、检查工程的材料供应单位和生产厂家,检查施工机械设备,必须满足施工质量和安全要求
二、成孔护壁的质量控制 1、桩位定位质量控制(±20mm),根据建设单位的测量基准点和测量基线放样定位,经监理复核,准确定桩的中心位置,并测出高程
2、严格控制垂直度(0
5H%mm)和直径(±50mm),每施工完三节护壁就要复核垂直度和中心位置
底部扩大段要按设计要求挖成圆台状,且保证尺寸(0~50mm),桩终孔要保证设计桩长和入岩深度
3、护壁质量控制(±20mm),采纳钢筋砼护壁,每节高度为 50100cm,厚度根据设计要求尺寸施工,混凝土等级与桩一致
在施工中要保证钢筋的数量及上下节的搭接长度
三、桩身的质量控制 1、孔底质量控制:孔壁、孔底必须清理洁净,孔底无沉渣,孔壁无松动,有地下水则要用水泵排净积水
2、钢筋笼制安质量控制: (1)钢筋进场要验收,检查合格证、检验报告,根据法律规范要求作力学性能试验和重量偏差试验,合格后才能使用,禁止不合格材料用于工程中
(2)焊工要有上岗证,焊条要有质保单,型号要与钢筋的性能相匹配,确保焊接质量
(3 )钢筋笼制作严格按设计加工,保证钢筋的间距符合法律规范要求,箍筋与主筋之间要求有效固定,现场由工长、质检员进行实测实量
(4)钢筋保护层用水泥砂浆块制作,每 1
52m 一组,每组 3 个,在圆周上等间距定位,严格检查保护层厚度;各工序严格执行三检制
3、混凝土质量控制 (1)本工程
