工程进度责任书篇一:工程进度责任状工程进度责任状致:广西覃永安根据鄙公司的开业时间,你所承接项目的泥工墙面、地面砖铺贴工作进度太慢,按目前进度会导致鄙公司的开业时间无法运行,而与你签订此责任状
如果你方在月日前无法完成所有楼层的墙、地砖铺贴工作,每拖延一天处以罚金5000元/天
责任人:铭逸酒店筹备处赵佑加二0一二年十一月六日篇二:施工进度责任书致:为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度
故公司对你所施工的合同段中有以下要求
1、确保施工质量的同时要确保公司规定的时间内完成该合同段
2、经公司总经理决定你施工的合同段必须在完成合同内所规定的全部工程内容
3、公司满足各项目经理对机械设备、人力的要求
4、如在公司总经理决定的期限内完成全部工程内容,总经理将奖励项目经理人民币10000元
如不能按公司要求的时间内完成合同段,则每天罚款人民币5000元项目经理、责任人(签字):工程有限公司20XX年8月18日致:项目经理,目前你所在的过程中,为确保施工进度、提高效率、且在甲方要求的时间内完成施工进度
故公司对你所施工的合同段中有以下要求
5、确保施工质量的同时要确保公司规定的时间内完成该合同段
6、经公司总经理决定你施工的合同段必须在完成合同内所规定的全部工程内容
7、公司满足各项目经理对机械设备、人力的要求
8、如在公司总经理决定的期限内完成全部工程内容,总经理将奖励项目经理人民币10000元

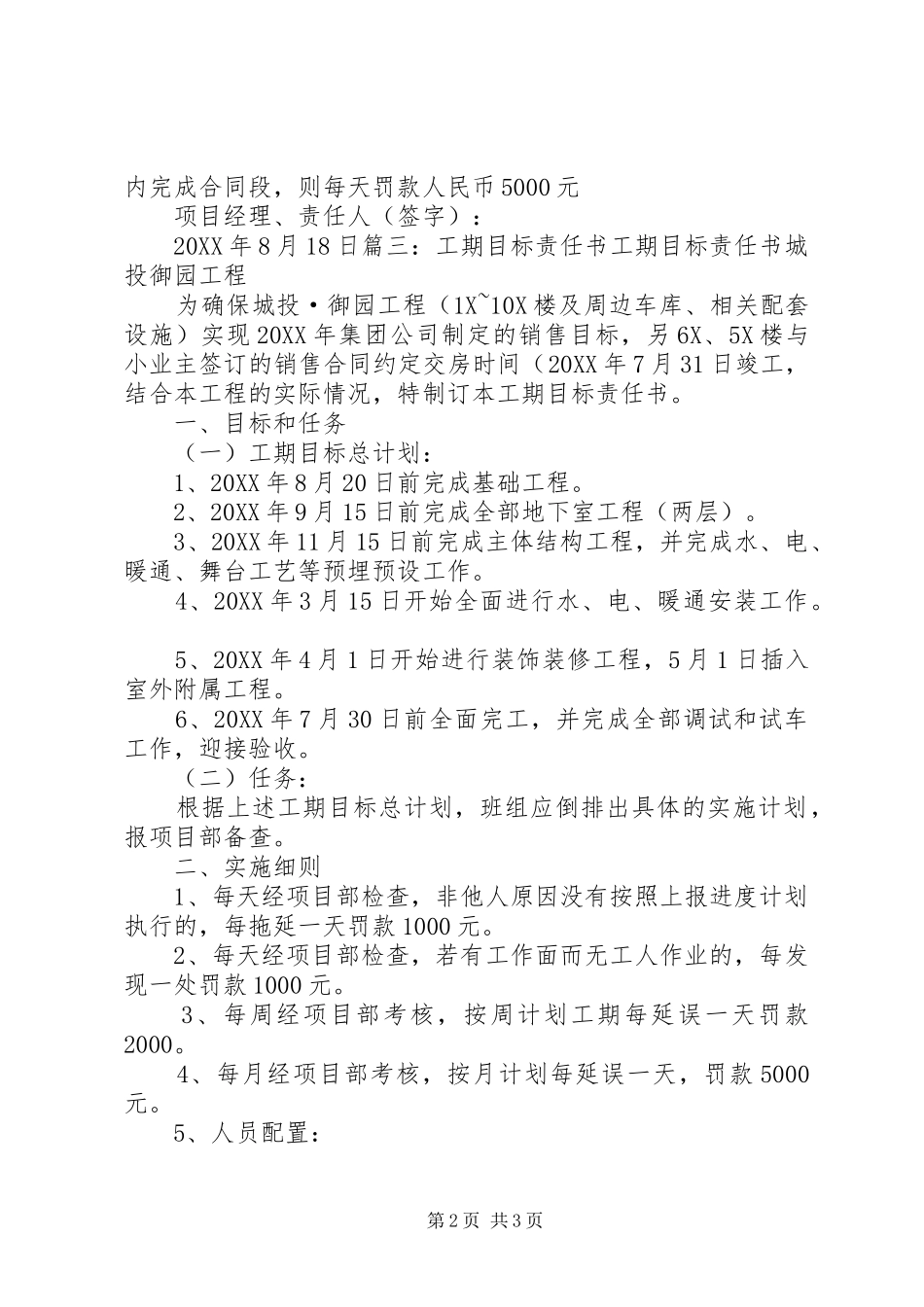

如不能按公司要求的时间第1页共3页内完成合同段,则每天罚款人民币5000元项目经理、责任人(签字):20XX年8月18日篇三:工期目标责任书工期目标责任书城投御园工程为确保城投·御园工程(1X~10X楼及周边车库、相关配套设施)实现20XX年集团公司制定的销售目标,另6X、5X楼与小业主签订的销售合同约定交房时间(20XX年7月31日竣工,结合本工程的实际情况,特制订
