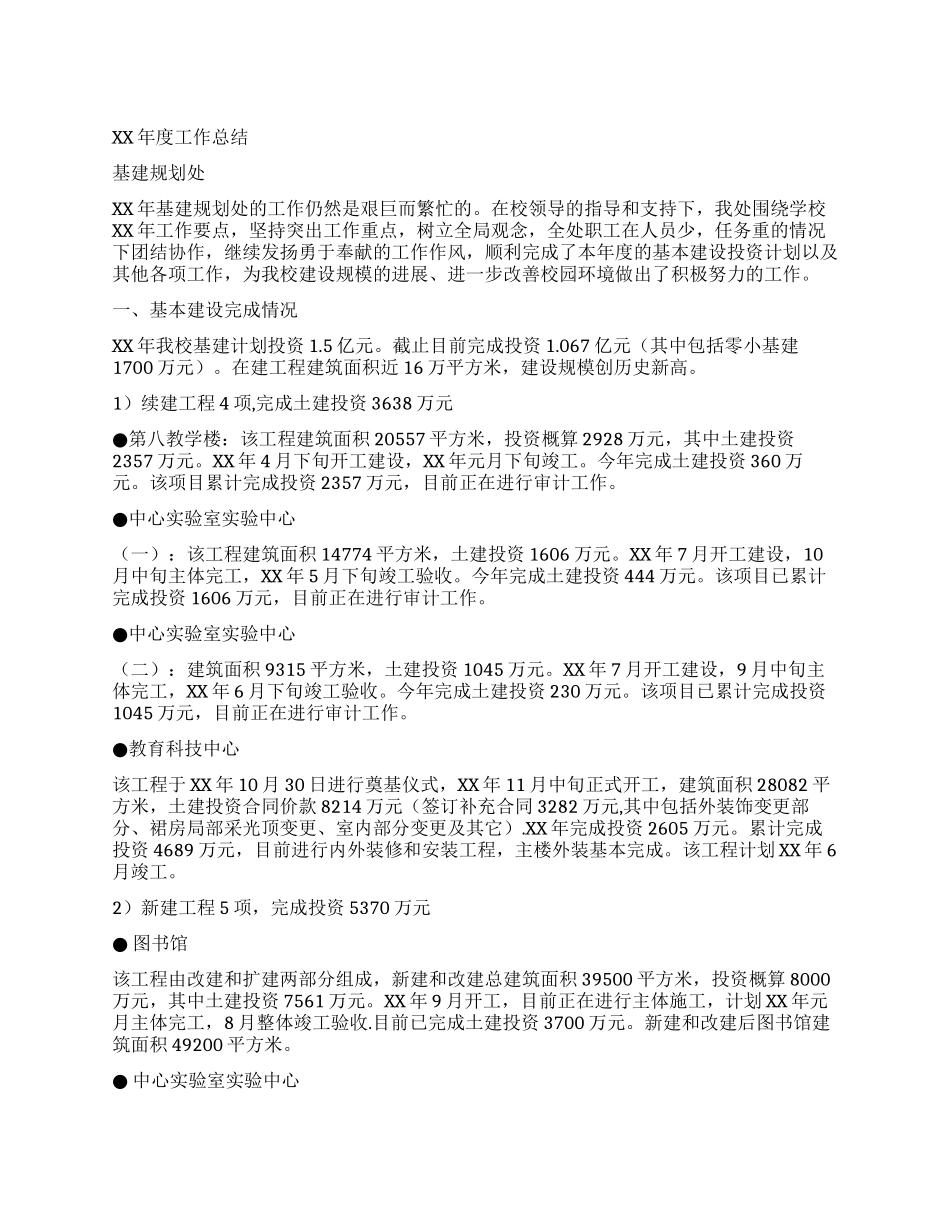

XX 年度工作总结基建规划处XX 年基建规划处的工作仍然是艰巨而繁忙的。在校领导的指导和支持下,我处围绕学校XX 年工作要点,坚持突出工作重点,树立全局观念,全处职工在人员少,任务重的情况下团结协作,继续发扬勇于奉献的工作作风,顺利完成了本年度的基本建设投资计划以及其他各项工作,为我校建设规模的进展、进一步改善校园环境做出了积极努力的工作。一、基本建设完成情况XX 年我校基建计划投资 1.5 亿元。截止目前完成投资 1.067 亿元(其中包括零小基建1700 万元)。在建工程建筑面积近 16 万平方米,建设规模创历史新高。1)续建工程 4 项,完成土建投资 3638 万元●第八教学楼:该工程建筑面积 20557 平方米,投资概算 2928 万元,其中土建投资2357 万元。XX 年 4 月下旬开工建设,XX 年元月下旬竣工。今年完成土建投资 360 万元。该项目累计完成投资 2357 万元,目前正在进行审计工作。●中心实验室实验中心(一):该工程建筑面积 14774 平方米,土建投资 1606 万元。XX 年 7 月开工建设,10月中旬主体完工,XX 年 5 月下旬竣工验收。今年完成土建投资 444 万元。该项目已累计完成投资 1606 万元,目前正在进行审计工作。●中心实验室实验中心(二):建筑面积 9315 平方米,土建投资 1045 万元。XX 年 7 月开工建设,9 月中旬主体完工,XX 年 6 月下旬竣工验收。今年完成土建投资 230 万元。该项目已累计完成投资1045 万元,目前正在进行审计工作。●教育科技中心该工程于 XX 年 10 月 30 日进行奠基仪式,XX 年 11 月中旬正式开工,建筑面积 28082 平方米,土建投资合同价款 8214 万元(签订补充合同 3282 万元,其中包括外装饰变更部分、裙房局部采光顶变更、室内部分变更及其它).XX 年完成投资 2605 万元。累计完成投资 4689 万元,目前进行内外装修和安装工程,主楼外装基本完成。该工程计划 XX 年 6月竣工。2)新建工程 5 项,完成投资 5370 万元 ● 图书馆该工程由改建和扩建两部分组成,新建和改建总建筑面积 39500 平方米,投资概算 8000万元,其中土建投资 7561 万元。XX 年 9 月开工,目前正在进行主体施工,计划 XX 年元月主体完工,8 月整体竣工验收.目前已完成土建投资 3700 万元。新建和改建后图书馆建筑面积 49200 平方米。 ● 中心实验室实验中心(三)该工程建筑面积 15546 平方米,投资概算 2200 万...
