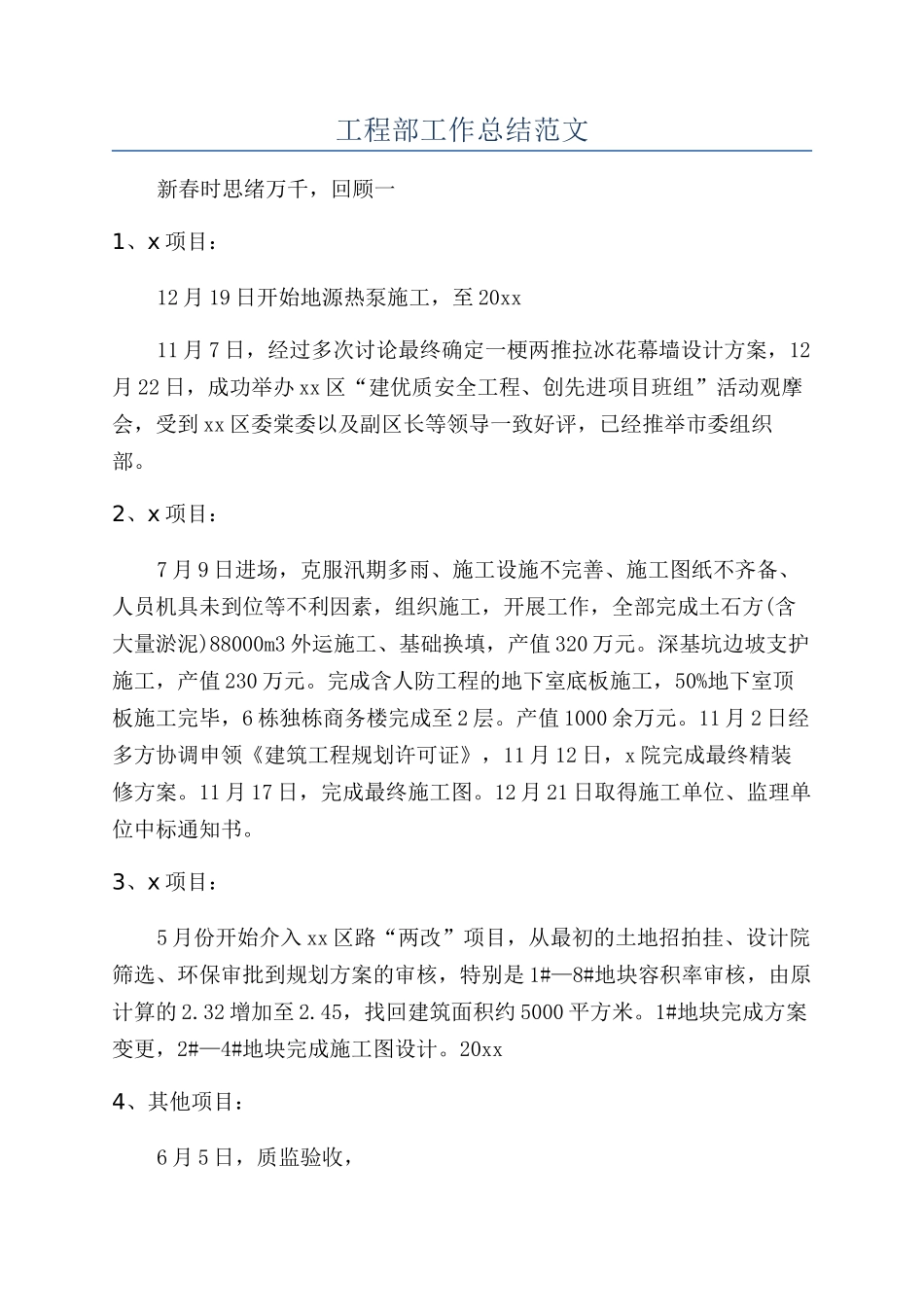

工程部工作总结范文新春时思绪万千,回顾一1、x 项目:12 月 19 日开始地源热泵施工,至 20xx11 月 7 日,经过多次讨论最终确定一梗两推拉冰花幕墙设计方案,12月 22 日,成功举办 xx 区“建优质安全工程、创先进项目班组”活动观摩会,受到 xx 区委棠委以及副区长等领导一致好评,已经推举市委组织部
2、x 项目:7 月 9 日进场,克服汛期多雨、施工设施不完善、施工图纸不齐备、人员机具未到位等不利因素,组织施工,开展工作,全部完成土石方(含大量淤泥)88000m3 外运施工、基础换填,产值 320 万元
深基坑边坡支护施工,产值 230 万元
完成含人防工程的地下室底板施工,50%地下室顶板施工完毕,6 栋独栋商务楼完成至 2 层
产值 1000 余万元
11 月 2 日经多方协调申领《建筑工程规划许可证》,11 月 12 日,x 院完成最终精装修方案
11 月 17 日,完成最终施工图
12 月 21 日取得施工单位、监理单位中标通知书
3、x 项目:5 月份开始介入 xx 区路“两改”项目,从最初的土地招拍挂、设计院筛选、环保审批到规划方案的审核,特别是 1#—8#地块容积率审核,由原计算的 2
32 增加至 2
45,找回建筑面积约 5000 平方米
1#地块完成方案变更,2#—4#地块完成施工图设计

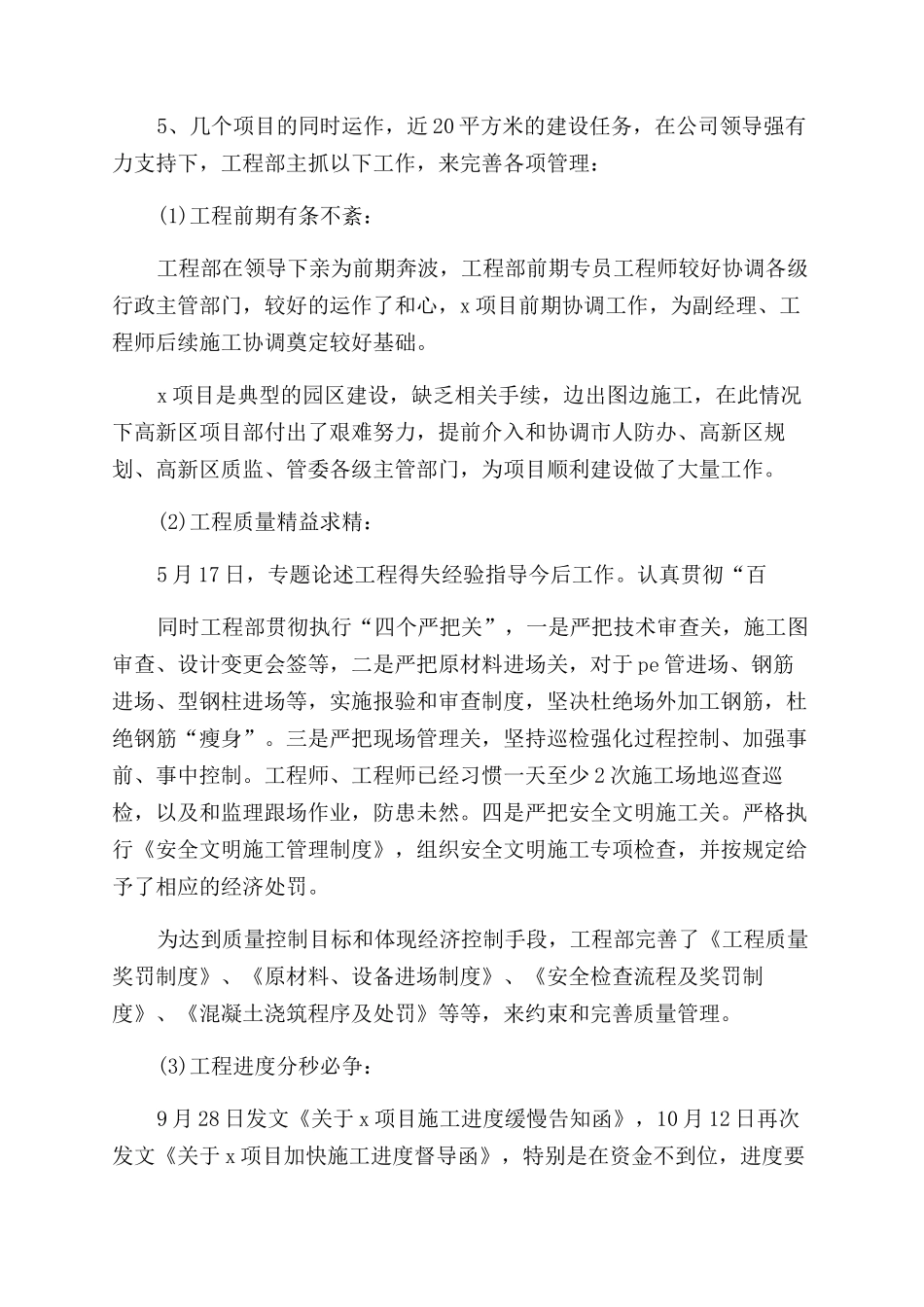

20xx4、其他项目:6 月 5 日,质监验收,5、几个项目的同时运作,近 20 平方米的建设任务,在公司领导强有力支持下,工程部主抓以下工作,来完善各项管理:(1)工程前期有条不紊:工程部在领导下亲为前期奔波,工程部前期专员工程师较好协调各级行政主管部门,较好的运作了和心,x 项目前期协调工作,为副经理、工程师后续施工协调奠定较好基础
x 项目是典型的园区建设,缺乏相关手续,边出图边施工,在此情况下高新区项目部付出了艰难努力,提前介入和协调市人防办、高
