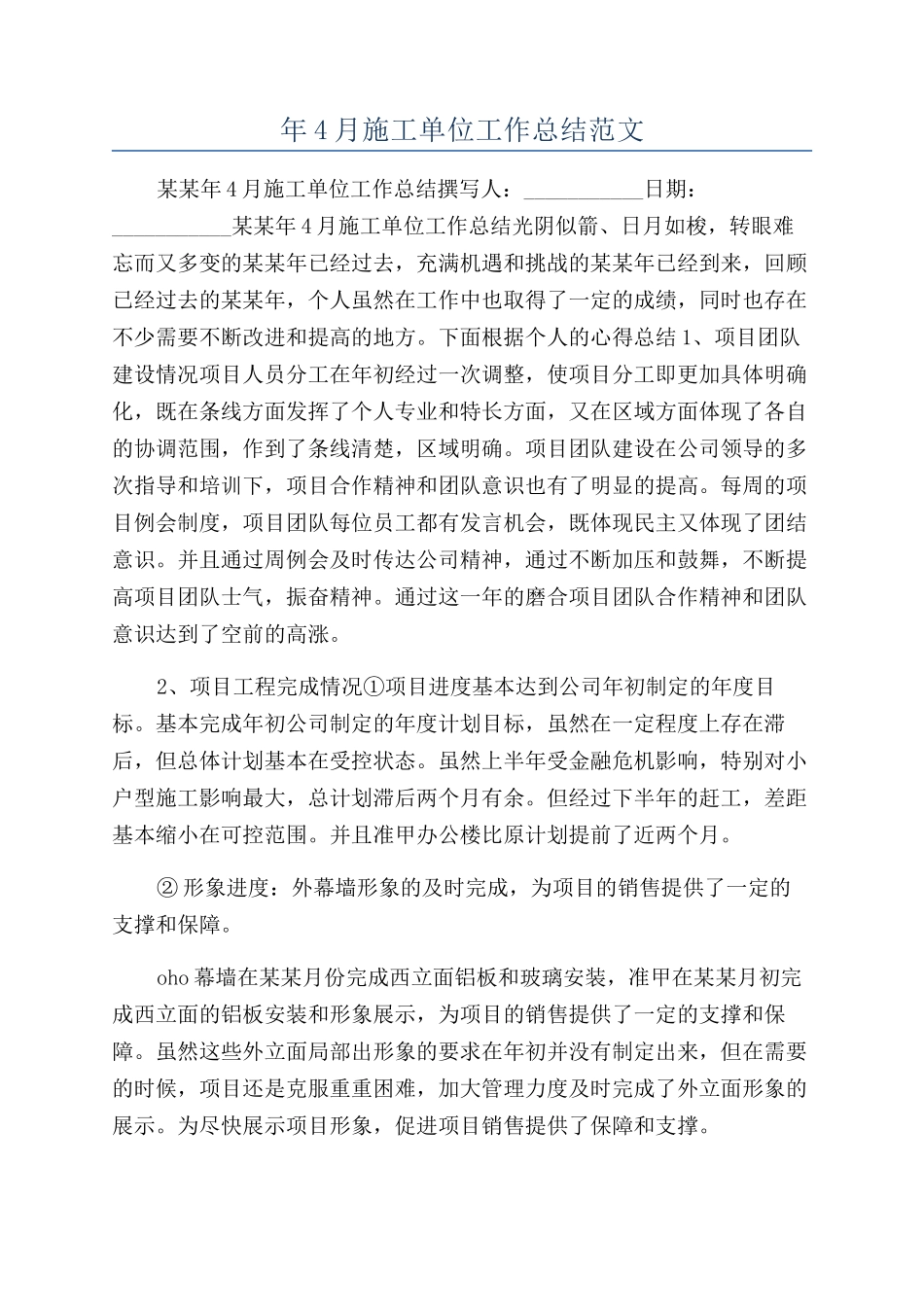

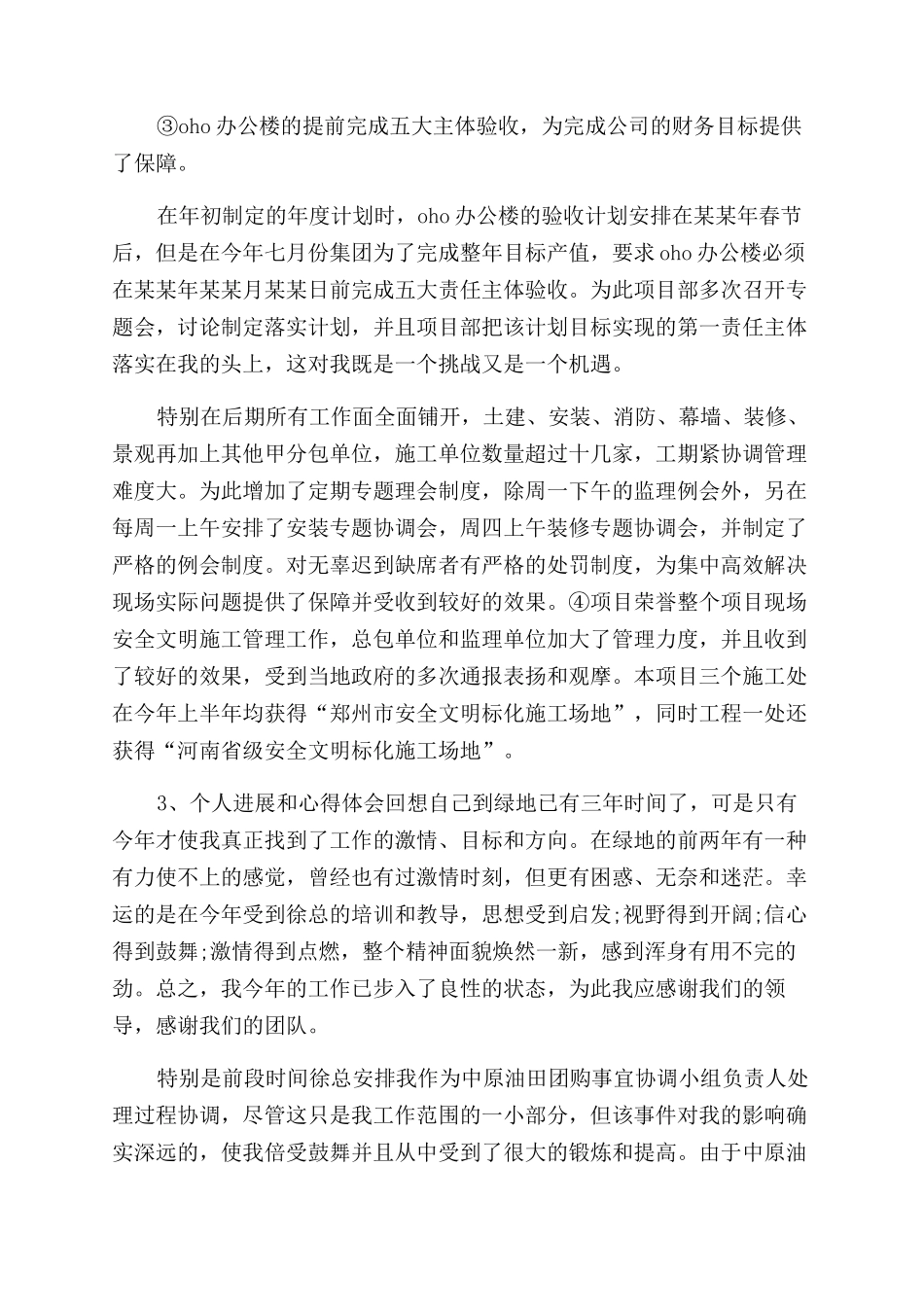

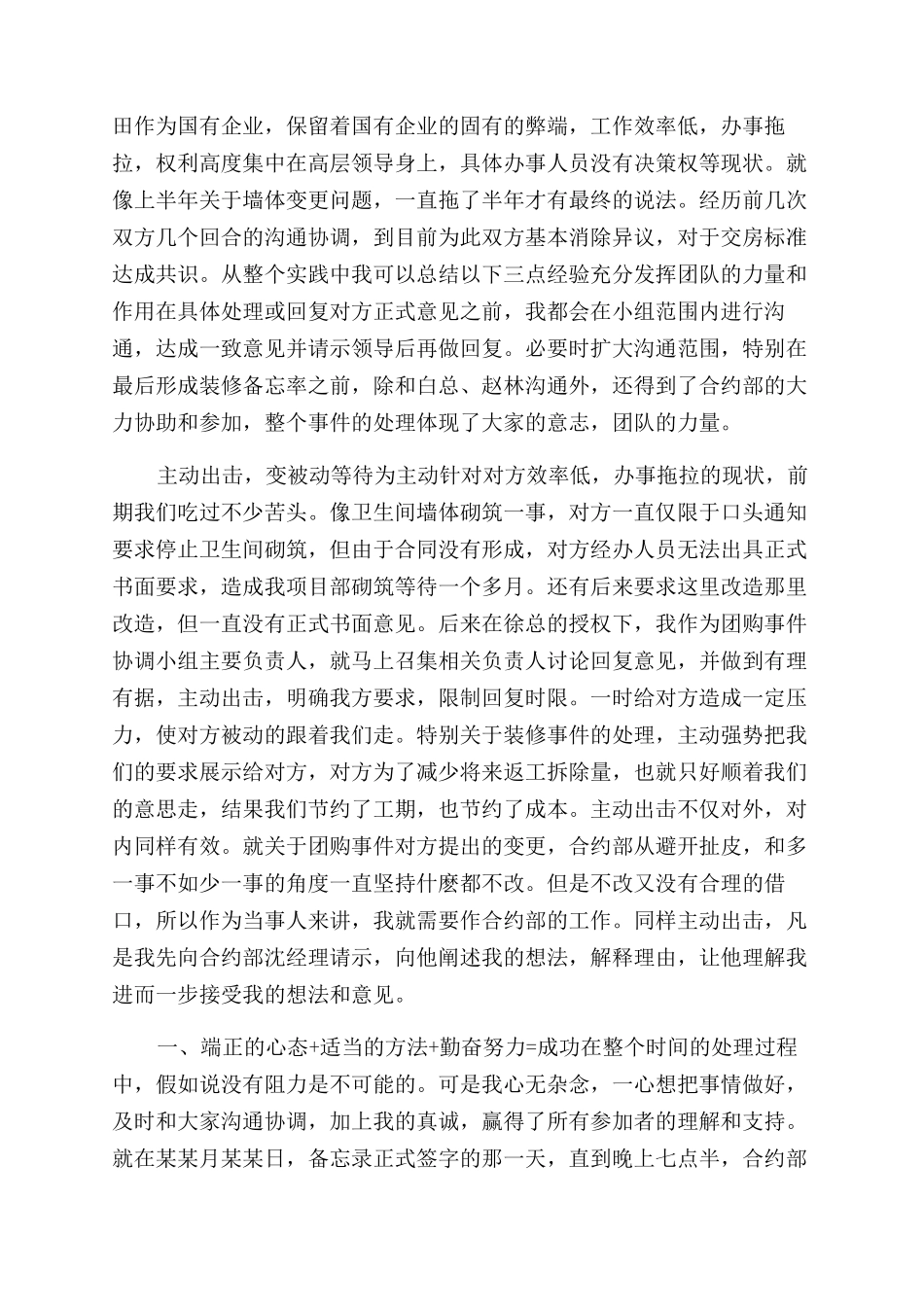

年 4 月施工单位工作总结范文某某年 4 月施工单位工作总结撰写人:___________日期:___________某某年 4 月施工单位工作总结光阴似箭、日月如梭,转眼难忘而又多变的某某年已经过去,充满机遇和挑战的某某年已经到来,回顾已经过去的某某年,个人虽然在工作中也取得了一定的成绩,同时也存在不少需要不断改进和提高的地方。下面根据个人的心得总结 1、项目团队建设情况项目人员分工在年初经过一次调整,使项目分工即更加具体明确化,既在条线方面发挥了个人专业和特长方面,又在区域方面体现了各自的协调范围,作到了条线清楚,区域明确。项目团队建设在公司领导的多次指导和培训下,项目合作精神和团队意识也有了明显的提高。每周的项目例会制度,项目团队每位员工都有发言机会,既体现民主又体现了团结意识。并且通过周例会及时传达公司精神,通过不断加压和鼓舞,不断提高项目团队士气,振奋精神。通过这一年的磨合项目团队合作精神和团队意识达到了空前的高涨。2、项目工程完成情况①项目进度基本达到公司年初制定的年度目标。基本完成年初公司制定的年度计划目标,虽然在一定程度上存在滞后,但总体计划基本在受控状态。虽然上半年受金融危机影响,特别对小户型施工影响最大,总计划滞后两个月有余。但经过下半年的赶工,差距基本缩小在可控范围。并且准甲办公楼比原计划提前了近两个月。② 形象进度:外幕墙形象的及时完成,为项目的销售提供了一定的支撑和保障。oho 幕墙在某某月份完成西立面铝板和玻璃安装,准甲在某某月初完成西立面的铝板安装和形象展示,为项目的销售提供了一定的支撑和保障。虽然这些外立面局部出形象的要求在年初并没有制定出来,但在需要的时候,项目还是克服重重困难,加大管理力度及时完成了外立面形象的展示。为尽快展示项目形象,促进项目销售提供了保障和支撑。③oho 办公楼的提前完成五大主体验收,为完成公司的财务目标提供了保障。在年初制定的年度计划时,oho 办公楼的验收计划安排在某某年春节后,但是在今年七月份集团为了完成整年目标产值,要求 oho 办公楼必须在某某年某某月某某日前完成五大责任主体验收。为此项目部多次召开专题会,讨论制定落实计划,并且项目部把该计划目标实现的第一责任主体落实在我的头上,这对我既是一个挑战又是一个机遇。特别在后期所有工作面全面铺开,土建、安装、消防、幕墙、装修、景观再加上其他甲分包单位,施工单位数量超过十几家,工期紧协调管理难度...
