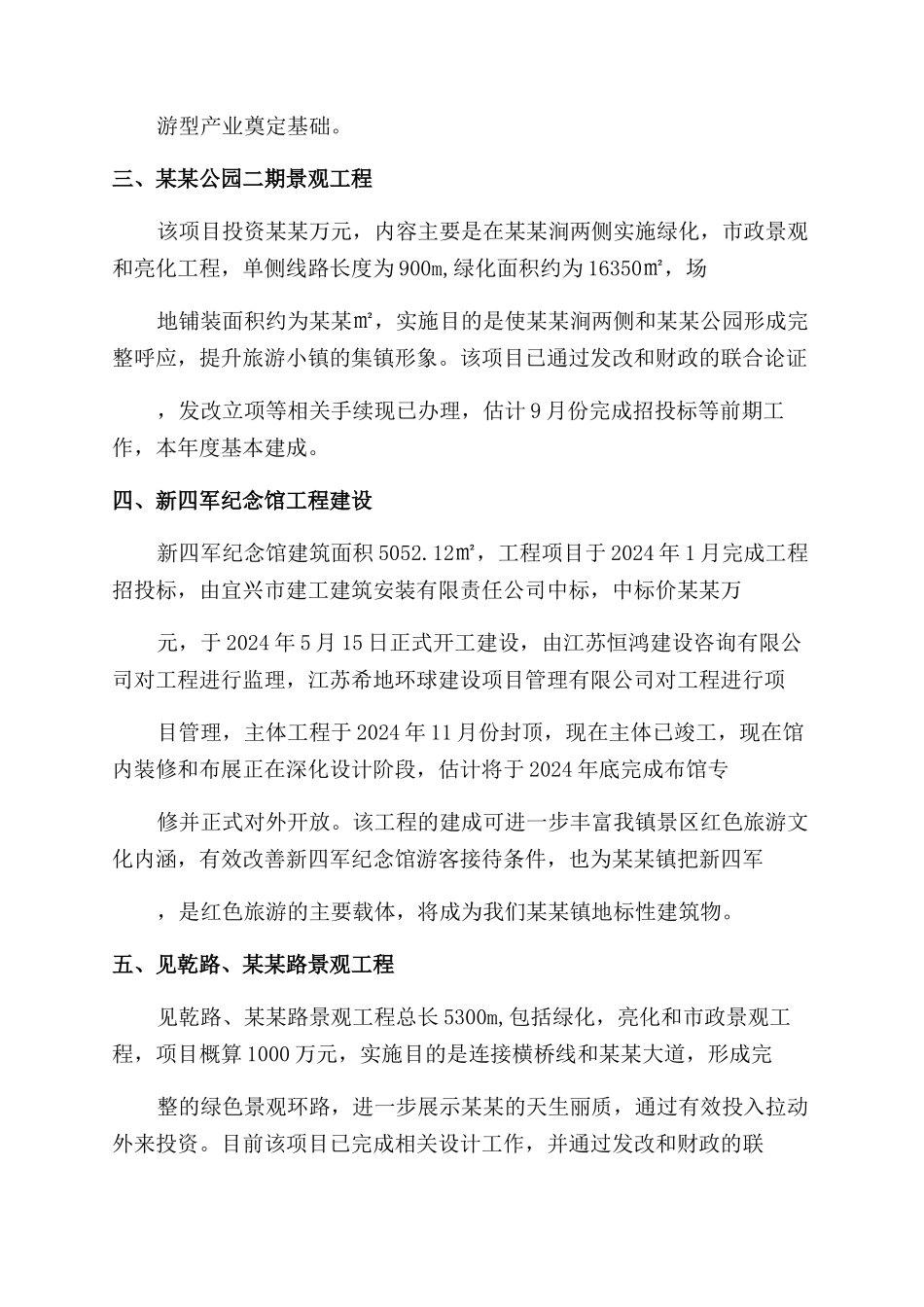

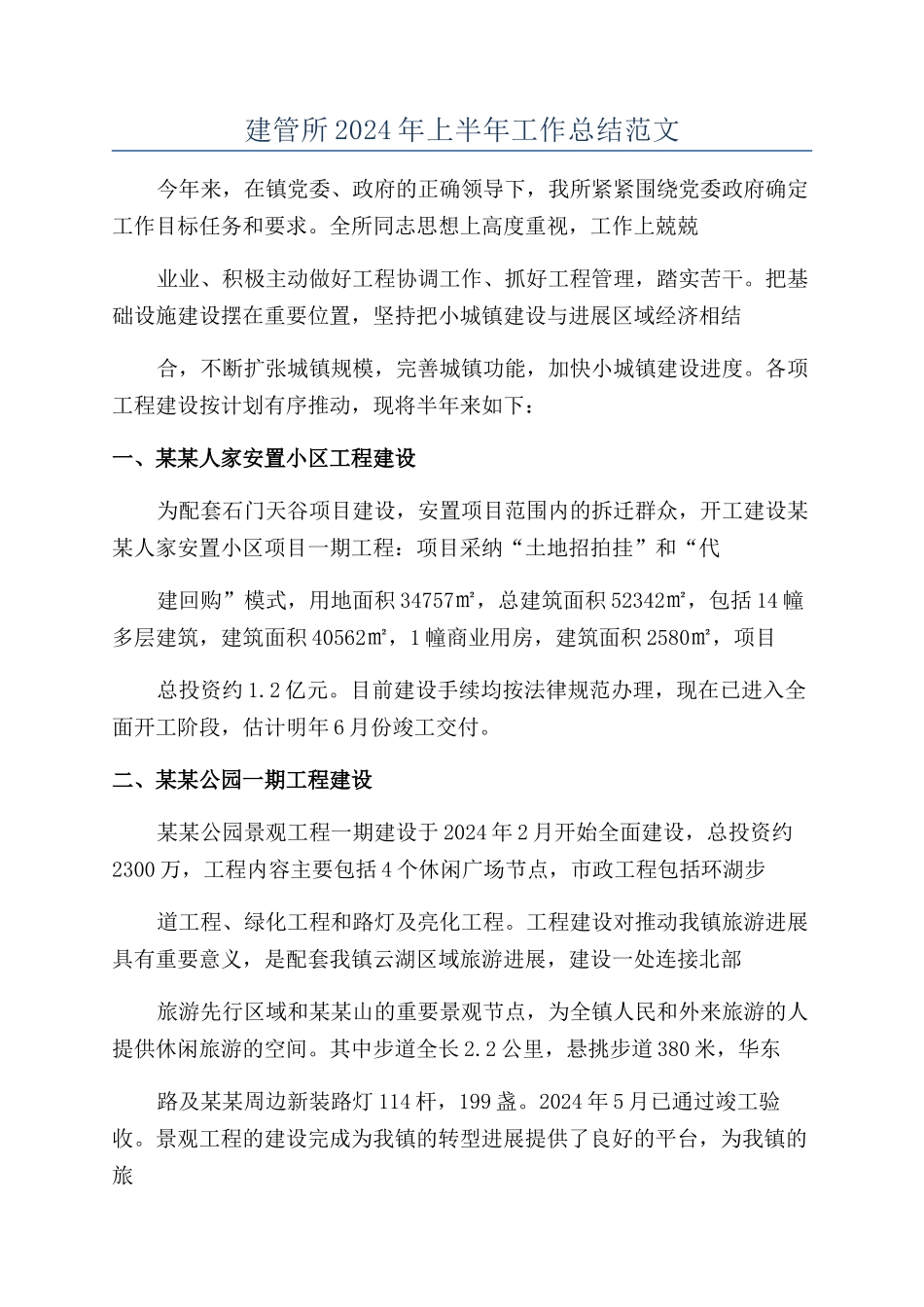

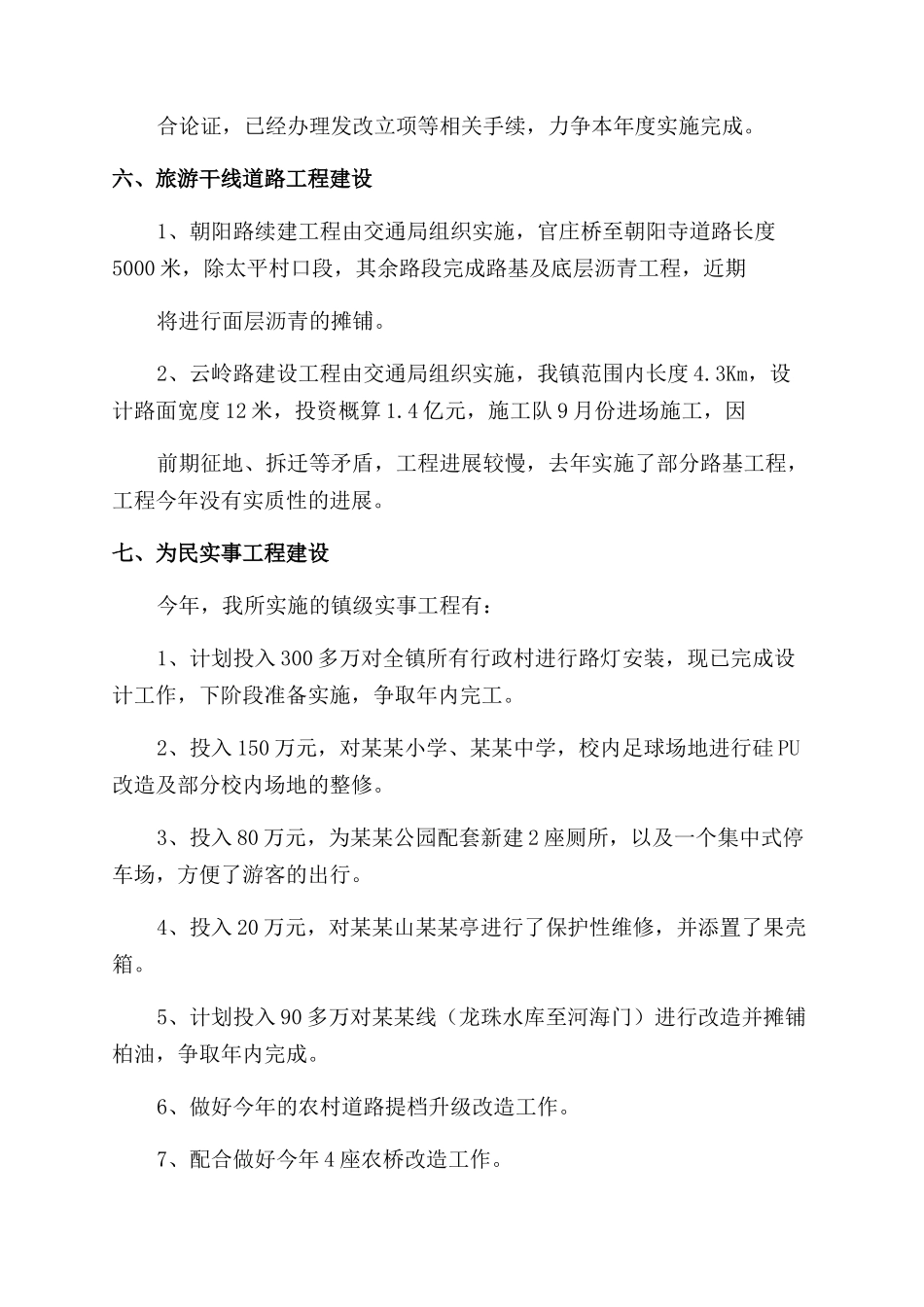

建管所 2024 年上半年工作总结范文今年来,在镇党委、政府的正确领导下,我所紧紧围绕党委政府确定工作目标任务和要求。全所同志思想上高度重视,工作上兢兢业业、积极主动做好工程协调工作、抓好工程管理,踏实苦干。把基础设施建设摆在重要位置,坚持把小城镇建设与进展区域经济相结合,不断扩张城镇规模,完善城镇功能,加快小城镇建设进度。各项工程建设按计划有序推动,现将半年来如下:一、某某人家安置小区工程建设为配套石门天谷项目建设,安置项目范围内的拆迁群众,开工建设某某人家安置小区项目一期工程:项目采纳“土地招拍挂”和“代建回购”模式,用地面积 34757㎡,总建筑面积 52342㎡,包括 14 幢多层建筑,建筑面积 40562㎡,1 幢商业用房,建筑面积 2580㎡,项目总投资约 1.2 亿元。目前建设手续均按法律规范办理,现在已进入全面开工阶段,估计明年 6 月份竣工交付。二、某某公园一期工程建设某某公园景观工程一期建设于 2024 年 2 月开始全面建设,总投资约2300 万,工程内容主要包括 4 个休闲广场节点,市政工程包括环湖步道工程、绿化工程和路灯及亮化工程。工程建设对推动我镇旅游进展具有重要意义,是配套我镇云湖区域旅游进展,建设一处连接北部旅游先行区域和某某山的重要景观节点,为全镇人民和外来旅游的人提供休闲旅游的空间。其中步道全长 2.2 公里,悬挑步道 380 米,华东路及某某周边新装路灯 114 杆,199 盏。2024 年 5 月已通过竣工验收。景观工程的建设完成为我镇的转型进展提供了良好的平台,为我镇的旅游型产业奠定基础。三、某某公园二期景观工程该项目投资某某万元,内容主要是在某某涧两侧实施绿化,市政景观和亮化工程,单侧线路长度为 900m,绿化面积约为 16350㎡,场地铺装面积约为某某㎡,实施目的是使某某涧两侧和某某公园形成完整呼应,提升旅游小镇的集镇形象。该项目已通过发改和财政的联合论证,发改立项等相关手续现已办理,估计 9 月份完成招投标等前期工作,本年度基本建成。四、新四军纪念馆工程建设新四军纪念馆建筑面积 5052.12㎡,工程项目于 2024 年 1 月完成工程招投标,由宜兴市建工建筑安装有限责任公司中标,中标价某某万元,于 2024 年 5 月 15 日正式开工建设,由江苏恒鸿建设咨询有限公司对工程进行监理,江苏希地环球建设项目管理有限公司对工程进行项目管理,主体工程于 2024 年 11 月份封顶,现在主体已竣工,现在馆内装修和...
