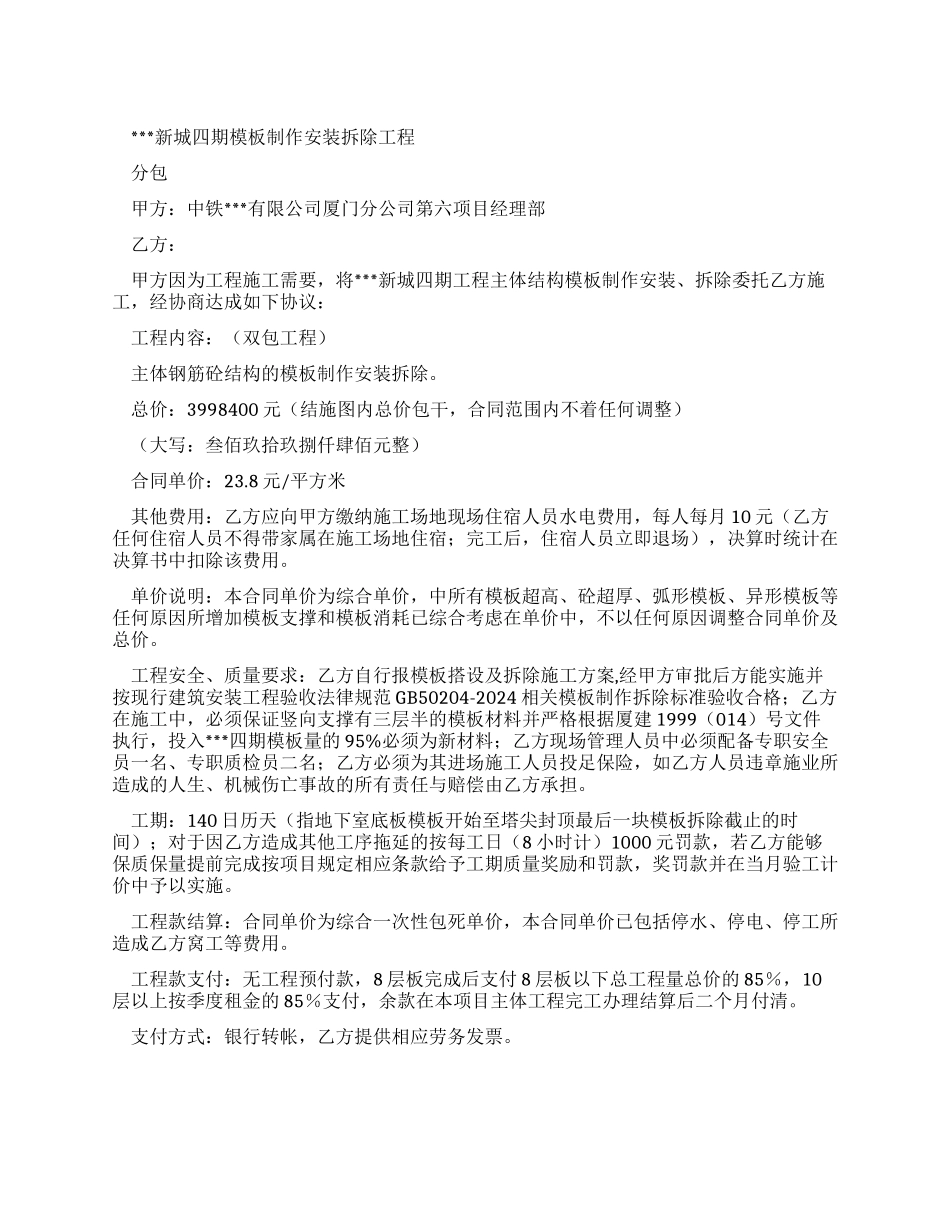

***新城四期模板制作安装拆除工程 分包 甲方:中铁***有限公司厦门分公司第六项目经理部 乙方: 甲方因为工程施工需要,将***新城四期工程主体结构模板制作安装、拆除委托乙方施工,经协商达成如下协议: 工程内容:(双包工程) 主体钢筋砼结构的模板制作安装拆除
总价:3998400 元(结施图内总价包干,合同范围内不着任何调整) (大写:叁佰玖拾玖捌仟肆佰元整) 合同单价:23
8 元/平方米 其他费用:乙方应向甲方缴纳施工场地现场住宿人员水电费用,每人每月 10 元(乙方任何住宿人员不得带家属在施工场地住宿;完工后,住宿人员立即退场),决算时统计在决算书中扣除该费用
单价说明:本合同单价为综合单价,中所有模板超高、砼超厚、弧形模板、异形模板等任何原因所增加模板支撑和模板消耗已综合考虑在单价中,不以任何原因调整合同单价及总价
工程安全、质量要求:乙方自行报模板搭设及拆除施工方案,经甲方审批后方能实施并按现行建筑安装工程验收法律规范 GB50204-2024 相关模板制作拆除标准验收合格;乙方在施工中,必须保证竖向支撑有三层半的模板材料并严格根据厦建 1999(014)号文件执行,投入***四期模板量的 95%必须为新材料;乙方现场管理人员中必须配备专职安全员一名、专职质检员二名;乙方必须为其进场施工人员投足保险,如乙方人员违章施业所造成的人生、机械伤亡事故的所有责任与赔偿由乙方承担
工期:140 日历天(指地下室底板模板开始至塔尖封顶最后一块模板拆除截止的时间);对于因乙方造成其他工序拖延的按每工日(8 小时计)1000 元罚款,若乙方能够保质保量提前完成按项目规定相应条款给予工期质量奖励和罚款,奖罚款并在当月验工计价中予以实施
工程款结算:合同单价为综合一次性包死单价,本合同单价已包括停水、停电、停工所造成乙方窝工等费用

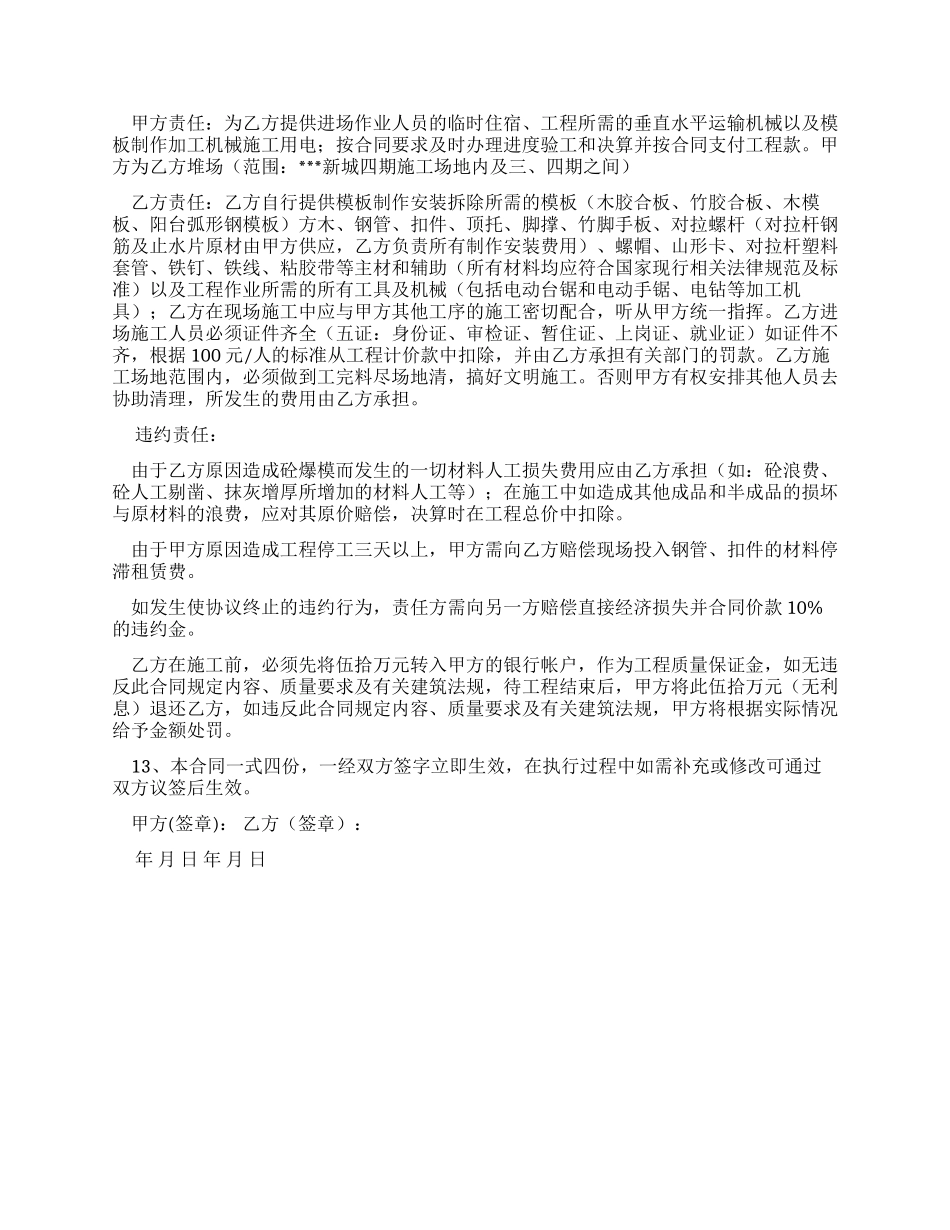

工程款支付:无工程预付款,8 层板完成
