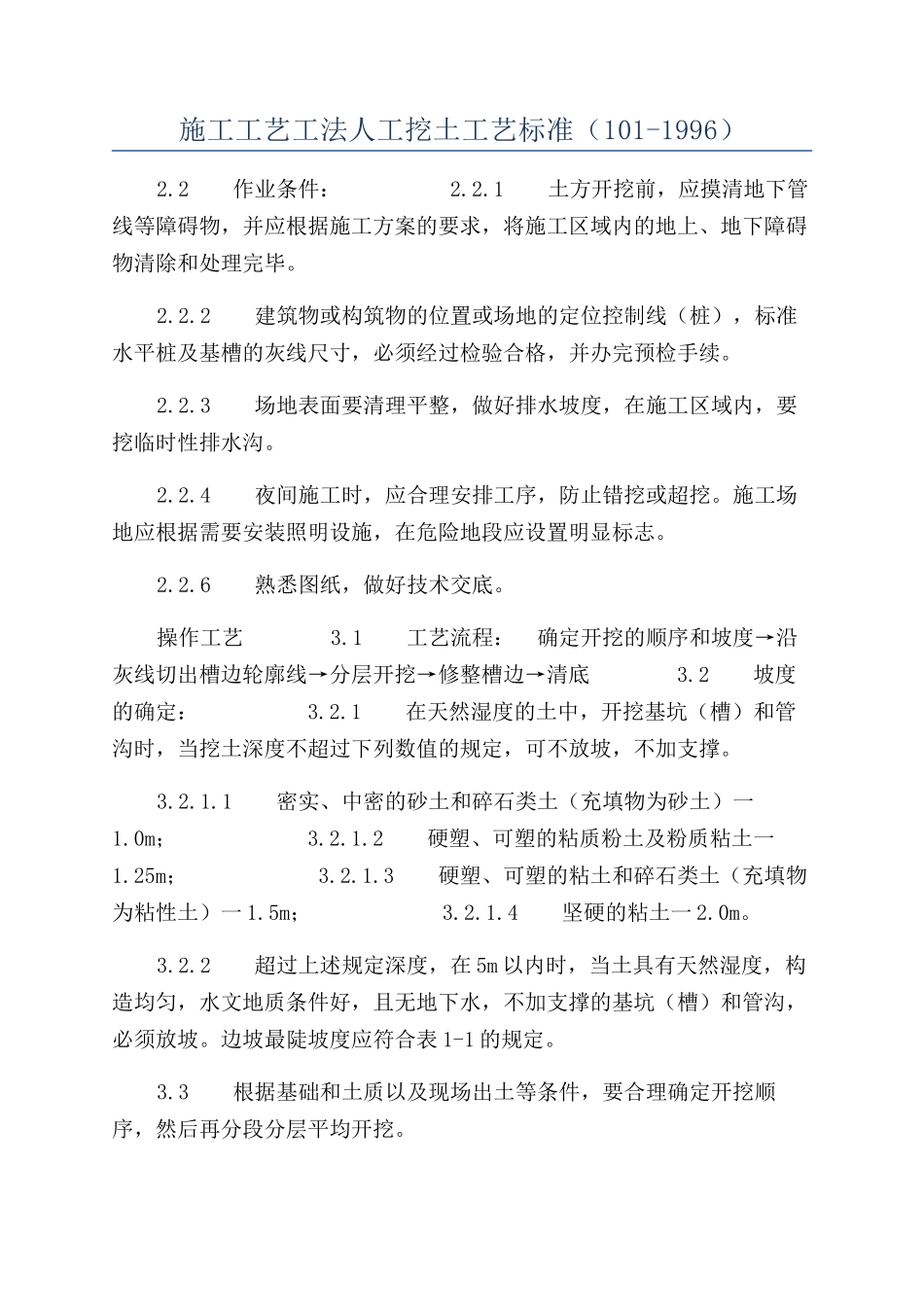

施工工艺工法人工挖土工艺标准(101-1996)2
2 作业条件: 2
1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
3 场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
4 夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
6 熟悉图纸,做好技术交底
操作工艺 3
1 工艺流程: 确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底 3
2 坡度的确定: 3
1 在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑
1 密实、中密的砂土和碎石类土(充填物为砂土)一1
2 硬塑、可塑的粘质粉土及粉质粘土一1
25m; 3
3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)一 1
4 坚硬的粘土一 2
2 超过上述规定深度,在 5m 以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡
边坡最陡坡度应符合表 1-1 的规定
3 根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖

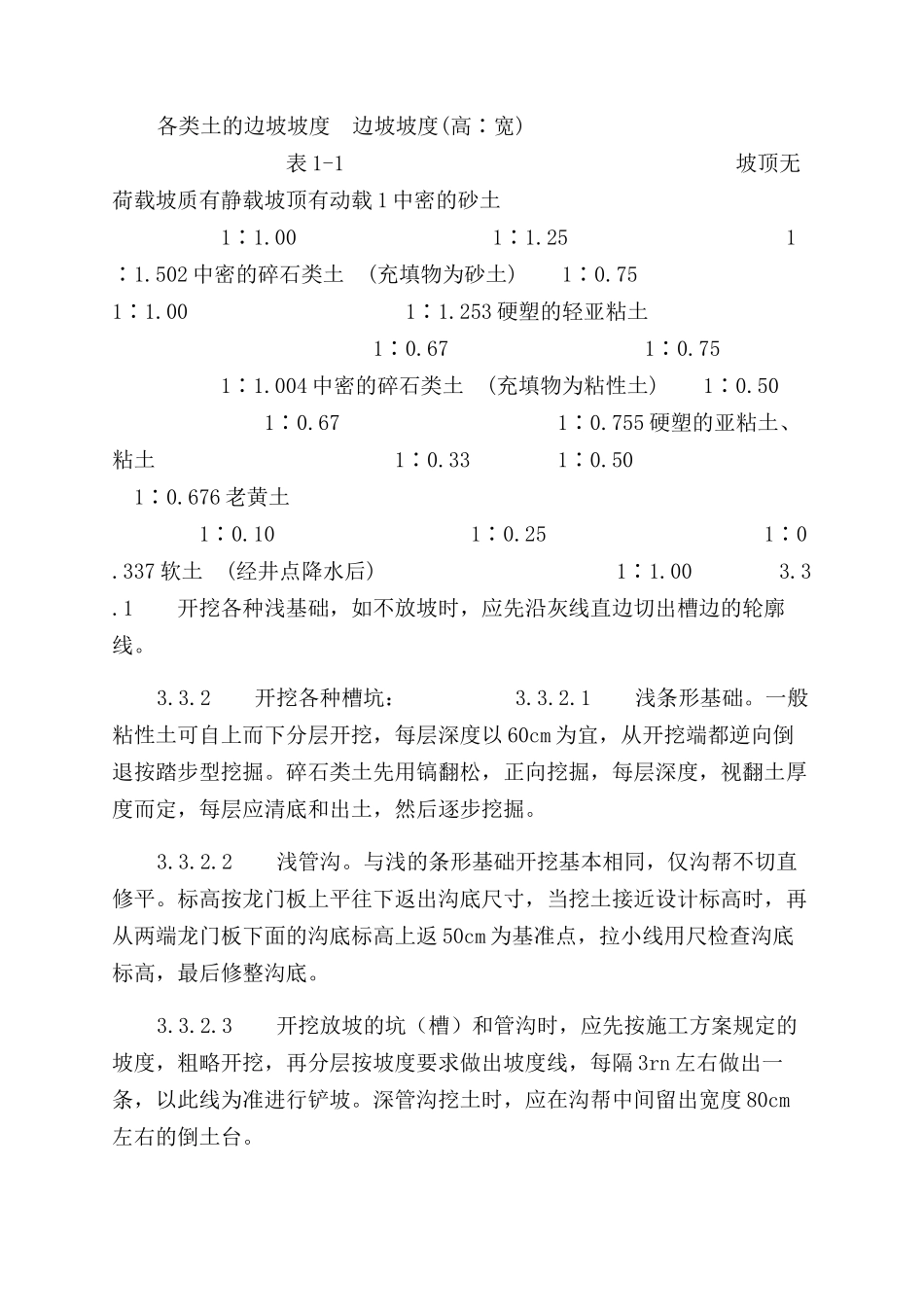

各类土的边坡坡度 边坡坡度(高∶宽) 表 1-1 坡顶无荷载坡质有静载坡顶有动载 1 中密的砂土 1∶1
00 1∶1
25 1∶1
502 中密的碎石类土 (充填物为砂土) 1∶0
75 1∶1
00 1∶1
253 硬塑的轻亚粘土 1∶0
67 1∶0
75 1∶1

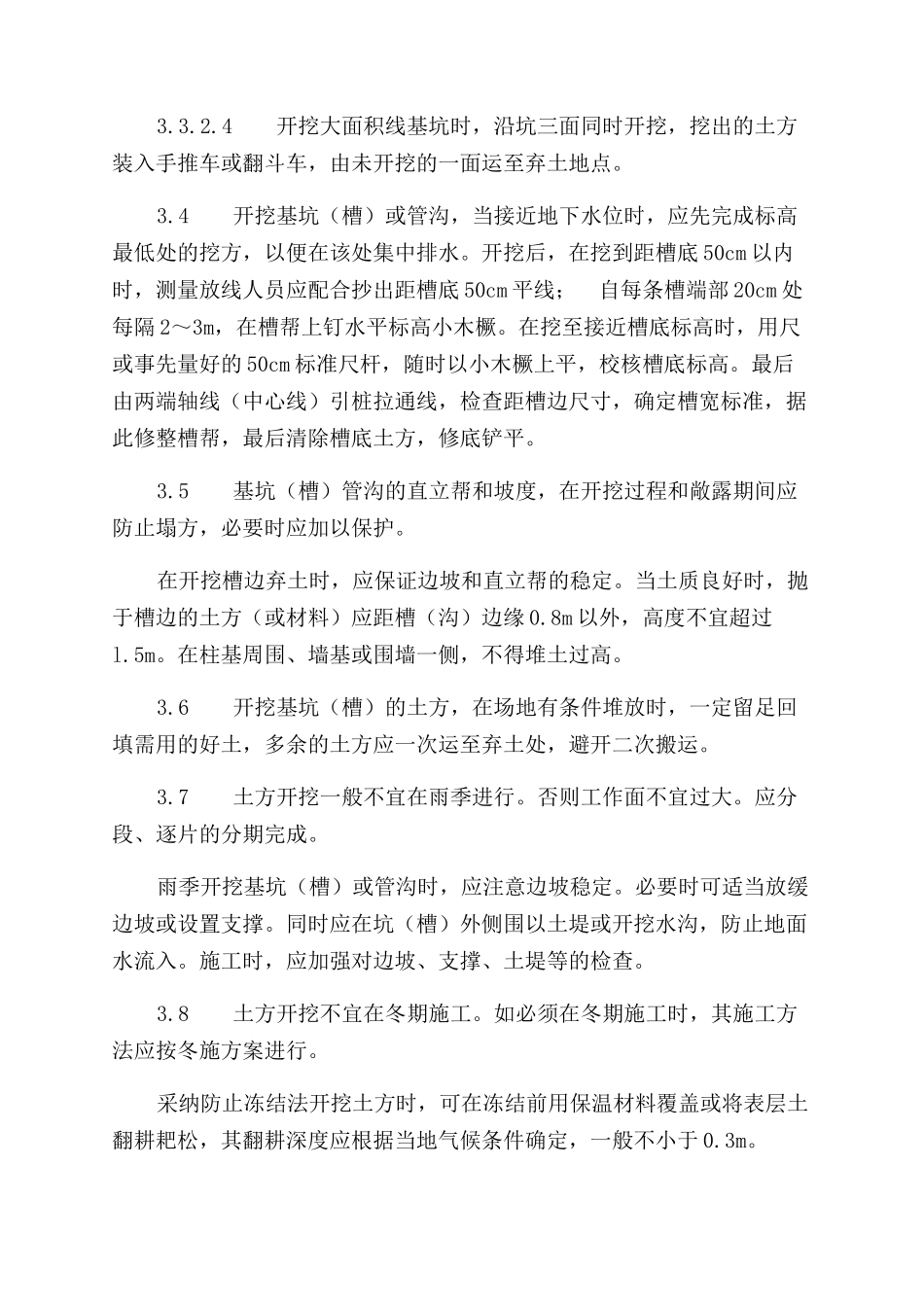

004 中密的碎石类土 (充填物为粘性土) 1∶0
