施工工艺工法钢筋混凝土预制桩打桩工艺标准(203-1996)

施工工艺工法钢筋混凝土预制桩打桩工艺标准(203-1996)_第1页
施工工艺工法钢筋混凝土预制桩打桩工艺标准(203-1996)_第2页
施工工艺工法钢筋混凝土预制桩打桩工艺标准(203-1996)_第3页

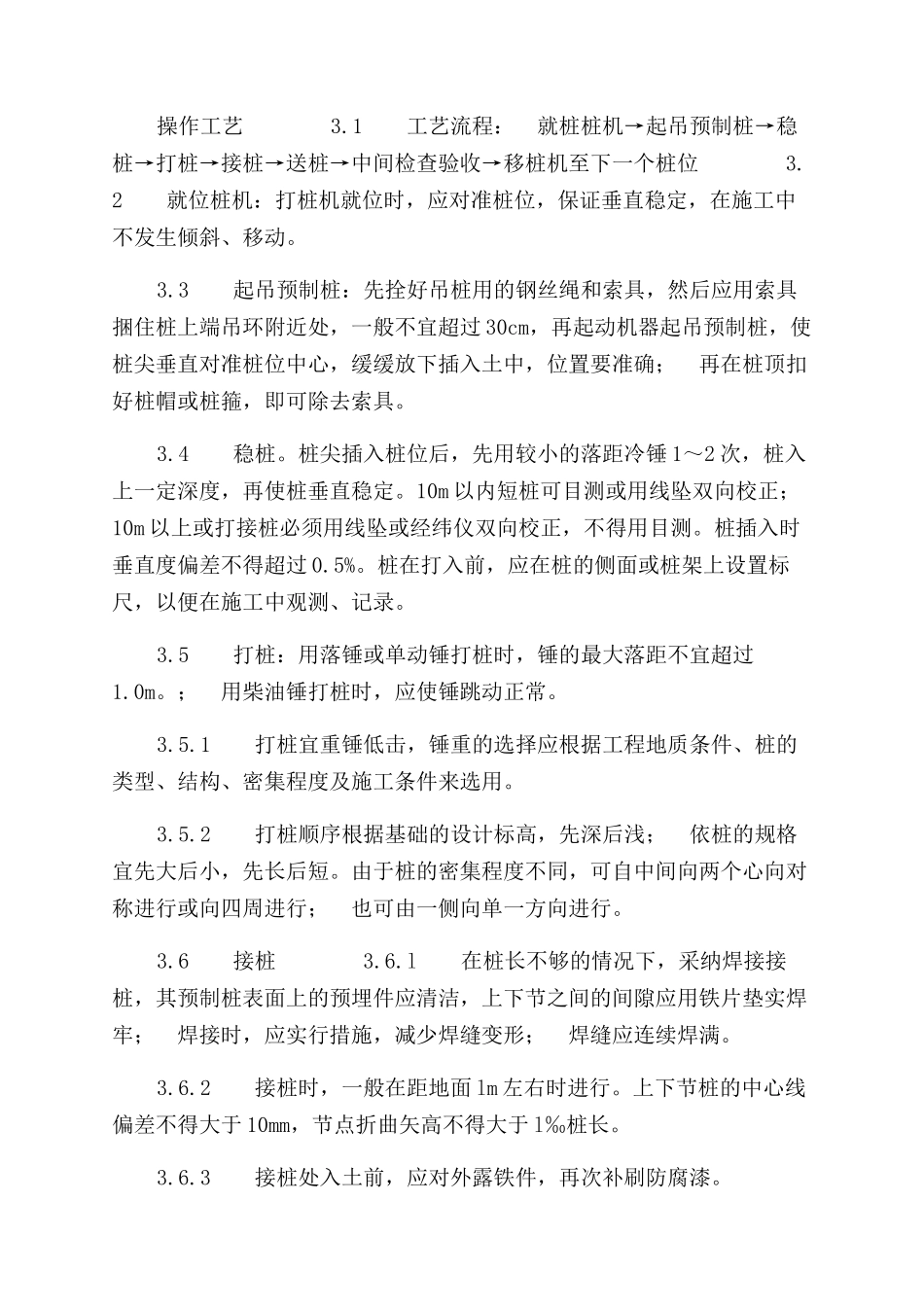

施工工艺工法钢筋混凝土预制桩打桩工艺标准(203-1996)钢筋混凝土预制桩打桩工艺标准(203-1996) 范围 本工艺标准适用于工业与民用建筑中的打钢筋混凝土预制桩工程施工准备 2.1 材料及主要机具: 2.1.1 预制钢筋混凝土桩:规格质量必须符合设计要求和施工法律规范的规定,并有出厂合格证。2.1.2 焊条(接桩用):型号、性能必须符合设计要求和有关标准的规定,一般宜用 E4303 牌号。2.1.3 钢板(接桩用):材质、规格符合设计要求,宜用低碳钢。2.1.4 主要机具有:柴油打桩机、电焊机、桩帽、运桩小车。索具、钢丝绳、钢垫板或槽钢,以及木折尺等。2.2 作业条件: 2.2.1 桩基的轴线和标高均已测定完毕,并经过检查办了预检手续。桩基的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。2.2.2 处理完高空和地下的障碍物。如影响邻近建筑物或构筑物的使用或安全时,应会同有关单位实行有效措施,予以处理。2.2.3 根据轴线放出桩位线,用木橛或钢筋头钉好桩位,并用白灰作标志,以便于施打。2.2.4 场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直。2.2.5 打试验桩。施工前必须打试验桩,其数量木少于 2 根。确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜。2.2.6 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底。操作工艺 3.1 工艺流程: 就桩桩机→起吊预制桩→稳桩→打桩→接桩→送桩→中间检查验收→移桩机至下一个桩位 3.2 就位桩机:打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。3.3 起吊预制桩:先拴好吊桩用的钢丝绳和索具,然后应用索具捆住桩上端吊环附近处,一般不宜超过 30cm,再起动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确; 再在桩顶扣好桩帽或桩箍,即可除去索具。3.4 稳桩。桩尖插入桩位后,先用较小的落距冷锤 1~2 次,桩入上一定深度,再使桩垂直稳定。10m 以内短桩可目测或用线坠双向校正; 10m 以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过 0.5%。桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。3.5 打桩:用落锤或单动锤打桩时,锤的最大落距不宜超过1.0m。; 用柴油锤打桩时,应使锤跳动正常。3.5.1 打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。3.5.2 打桩...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

津创媒+ 关注
实名认证
内容提供者

欢迎交流文创,小店资料希望满足您的需要。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
