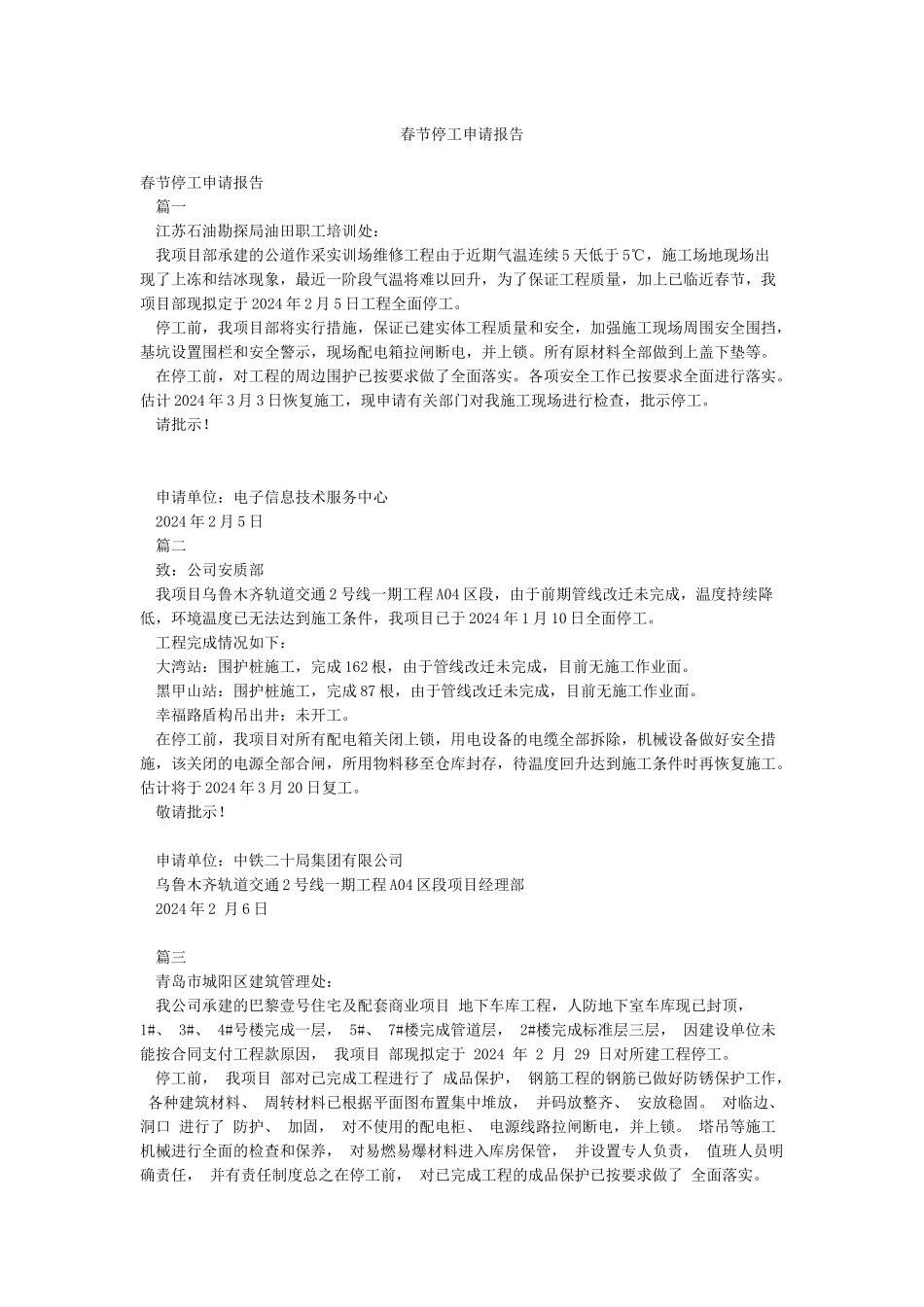

春节停工申请报告春节停工申请报告 篇一 江苏石油勘探局油田职工培训处: 我项目部承建的公道作采实训场维修工程由于近期气温连续 5 天低于 5℃,施工场地现场出现了上冻和结冰现象,最近一阶段气温将难以回升,为了保证工程质量,加上已临近春节,我项目部现拟定于 2024 年 2 月 5 日工程全面停工
停工前,我项目部将实行措施,保证已建实体工程质量和安全,加强施工现场周围安全围挡,基坑设置围栏和安全警示,现场配电箱拉闸断电,并上锁
所有原材料全部做到上盖下垫等
在停工前,对工程的周边围护已按要求做了全面落实
各项安全工作已按要求全面进行落实
估计 2024 年 3 月 3 日恢复施工,现申请有关部门对我施工现场进行检查,批示停工
申请单位:电子信息技术服务中心 2024 年 2 月 5 日 篇二 致:公司安质部 我项目乌鲁木齐轨道交通 2 号线一期工程 A04 区段,由于前期管线改迁未完成,温度持续降低,环境温度已无法达到施工条件,我项目已于 2024 年 1 月 10 日全面停工
工程完成情况如下: 大湾站:围护桩施工,完成 162 根,由于管线改迁未完成,目前无施工作业面
黑甲山站:围护桩施工,完成 87 根,由于管线改迁未完成,目前无施工作业面
幸福路盾构吊出井:未开工
在停工前,我项目对所有配电箱关闭上锁,用电设备的电缆全部拆除,机械设备做好安全措施,该关闭的电源全部合闸,所用物料移至仓库封存,待温度回升达到施工条件时再恢复施工
估计将于 2024 年 3 月 20 日复工

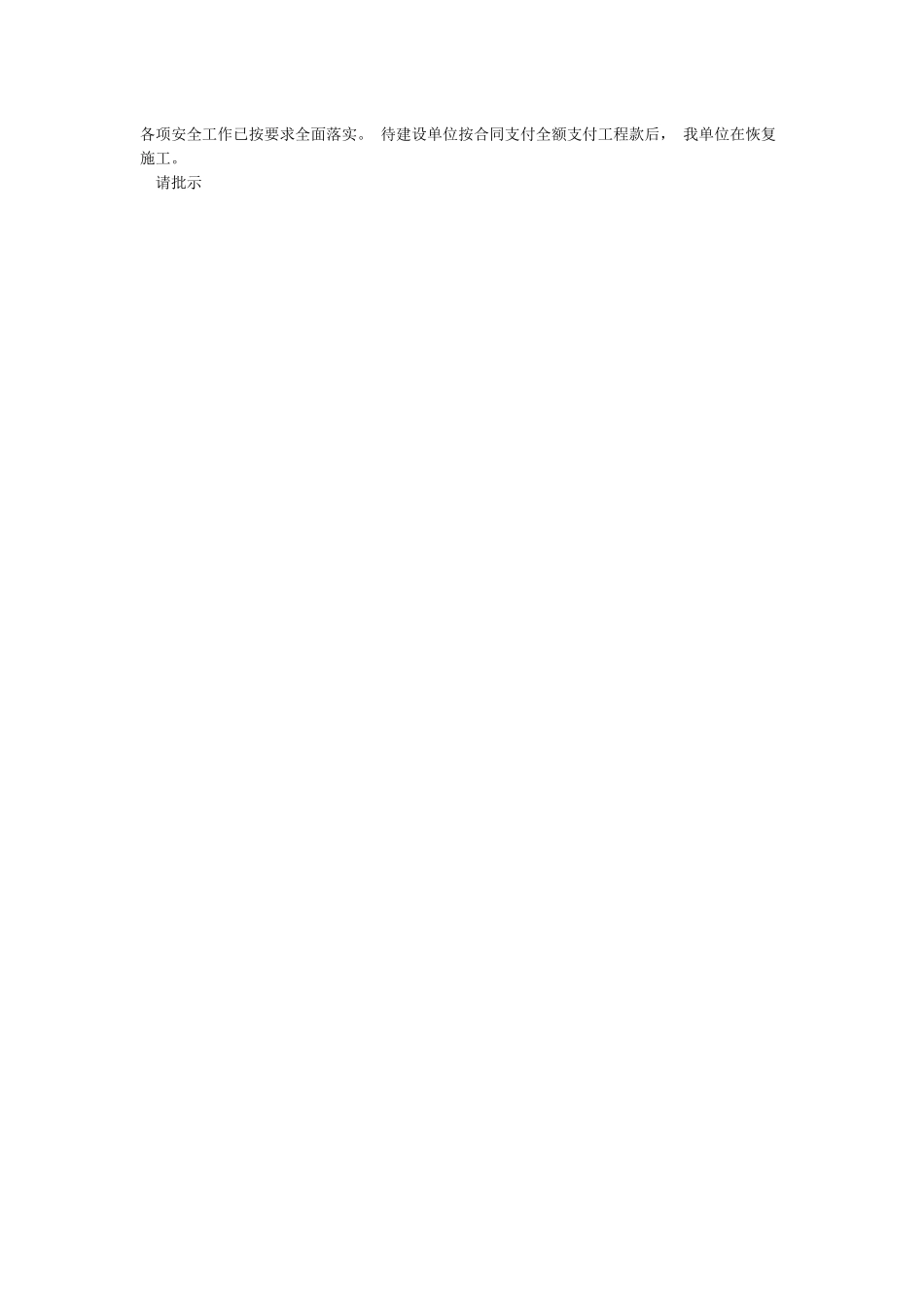

申请单位:中铁二十局集团有限公司 乌鲁木齐轨道交通 2 号线一期工程 A04 区段项目经理部 2024 年 2 月 6 日 篇三 青岛市城阳区建筑管理处: 我公司承建的巴黎壹号住宅及配套商业项目 地下车库工程,人防地下室车库现已封顶, 1#、 3#、 4#号楼完
