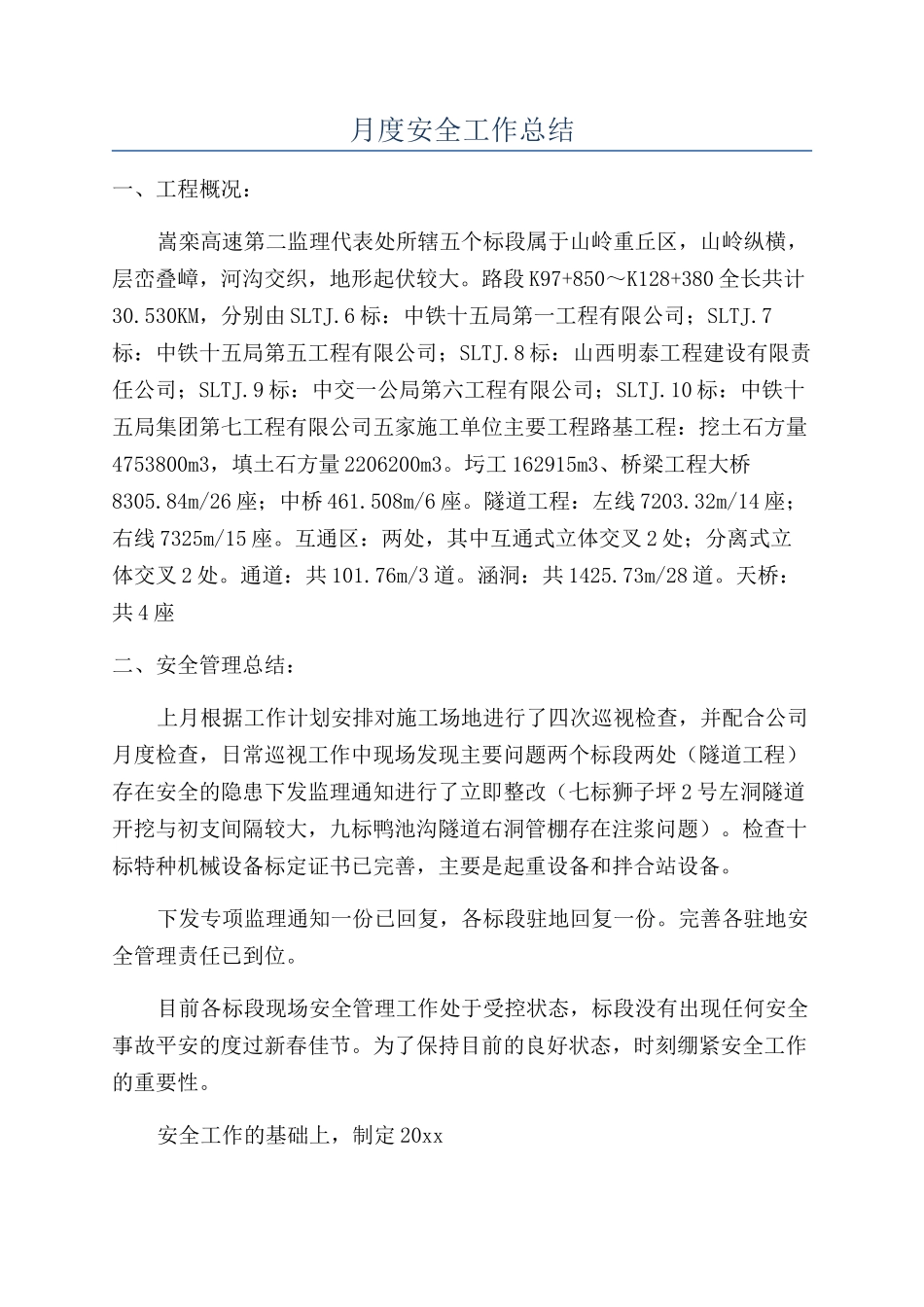

月度安全工作总结一、工程概况:嵩栾高速第二监理代表处所辖五个标段属于山岭重丘区,山岭纵横,层峦叠嶂,河沟交织,地形起伏较大
路段 K97+850~K128+380 全长共计30
530KM,分别由 SLTJ
6 标:中铁十五局第一工程有限公司;SLTJ
7标:中铁十五局第五工程有限公司;SLTJ
8 标:山西明泰工程建设有限责任公司;SLTJ
9 标:中交一公局第六工程有限公司;SLTJ
10 标:中铁十五局集团第七工程有限公司五家施工单位主要工程路基工程:挖土石方量4753800m3,填土石方量 2206200m3
圬工 162915m3、桥梁工程大桥8305
84m/26 座;中桥 461
508m/6 座
隧道工程:左线 7203
32m/14 座;右线 7325m/15 座
互通区:两处,其中互通式立体交叉 2 处;分离式立体交叉 2 处
通道:共 101
76m/3 道
涵洞:共 1425
73m/28 道
天桥:共 4 座二、安全管理总结:上月根据工作计划安排对施工场地进行了四次巡视检查,并配合公司月度检查,日常巡视工作中现场发现主要问题两个标段两处(隧道工程)存在安全的隐患下发监理通知进行了立即整改(七标狮子坪 2 号左洞隧道开挖与初支间隔较大,九标鸭池沟隧道右洞管棚存在注浆问题)
检查十标特种机械设备标定证书已完善,主要是起重设备和拌合站设备
下发专项监理通知一份已回复,各标段驻地回复一份
完善各驻地安全管理责任已到位
目前各标段现场安全管理工作处于受控状态,标段没有出现任何安全事故平安的度过新春佳节
为了保持目前的良好状态,时刻绷紧安全工作的重要性
安全工作的基础上,制定 20xx一、根据段关于做好冬季线路“三防”的通知精神,认真组织各养路区整治线路存在的隐患,特别做好了线路的防冻胀的工作,针对因天冷,钢轨易出现大轨缝,而拉断夹板螺栓的情况,适时进行了调整
