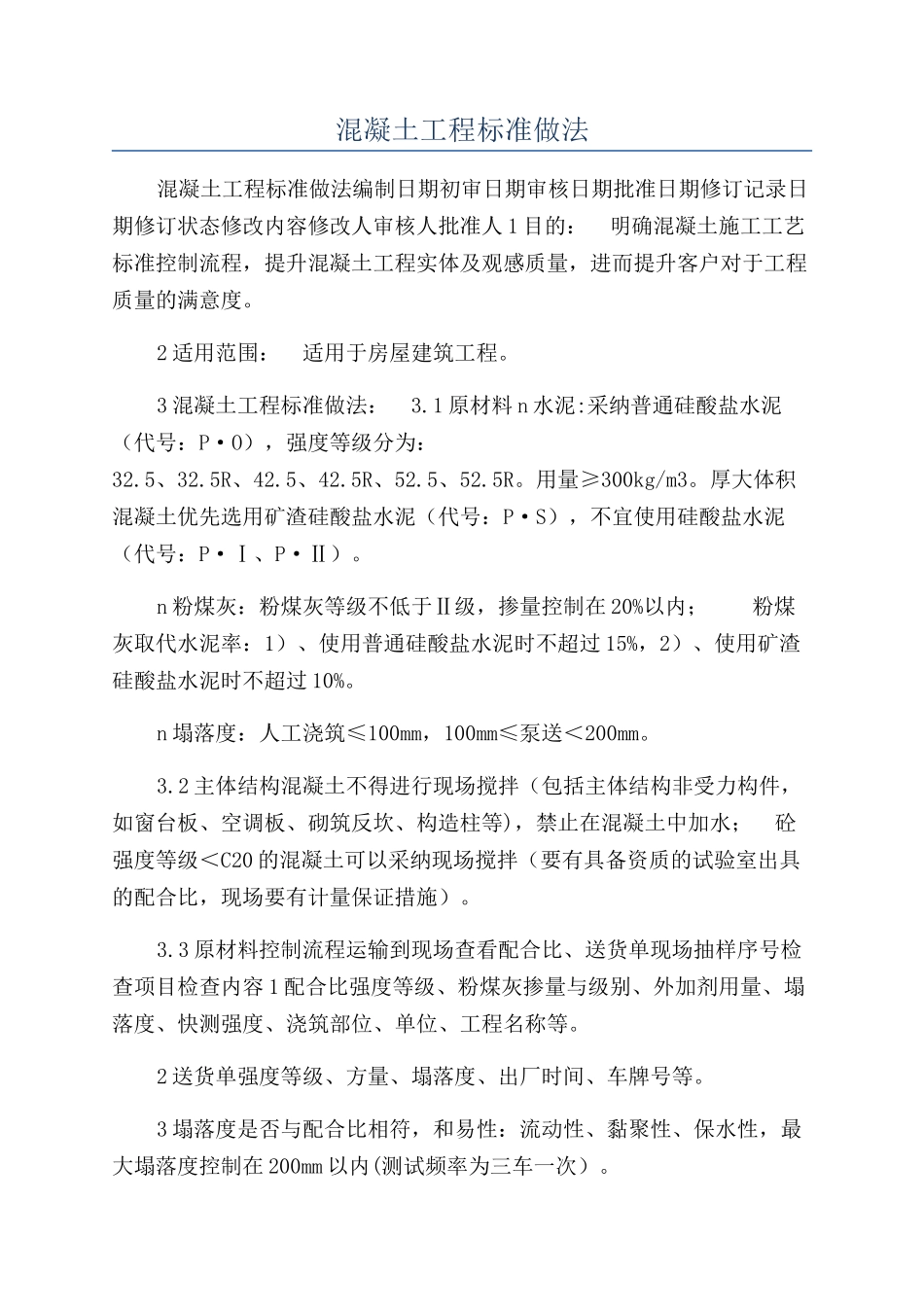

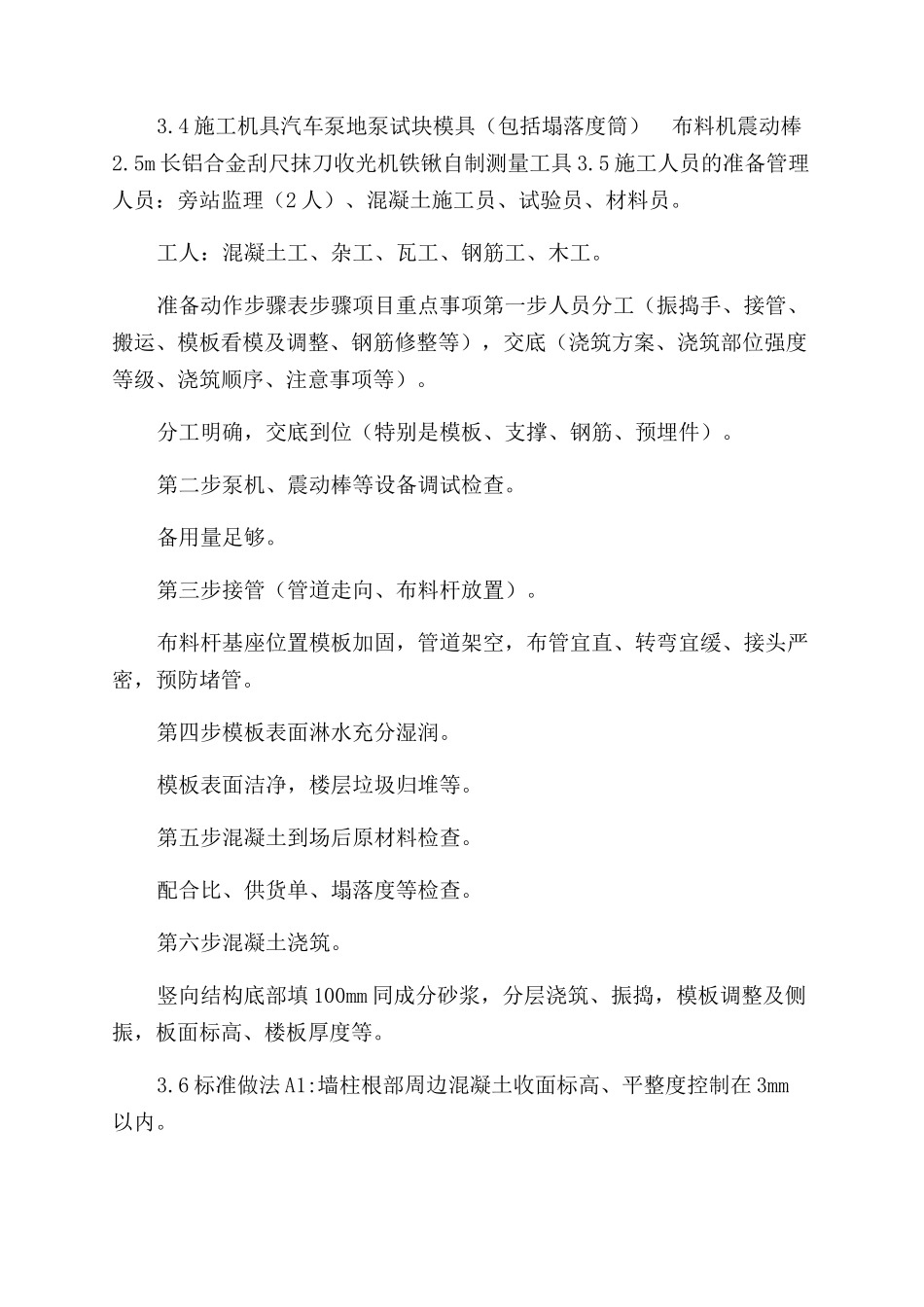

混凝土工程标准做法混凝土工程标准做法编制日期初审日期审核日期批准日期修订记录日期修订状态修改内容修改人审核人批准人 1 目的: 明确混凝土施工工艺标准控制流程,提升混凝土工程实体及观感质量,进而提升客户对于工程质量的满意度。2 适用范围: 适用于房屋建筑工程。3 混凝土工程标准做法: 3.1 原材料 n 水泥:采纳普通硅酸盐水泥(代号:P·O),强度等级分为:32.5、32.5R、42.5、42.5R、52.5、52.5R。用量≥300kg/m3。厚大体积混凝土优先选用矿渣硅酸盐水泥(代号:P·S),不宜使用硅酸盐水泥(代号:P·Ⅰ、P·Ⅱ)。n 粉煤灰:粉煤灰等级不低于Ⅱ级,掺量控制在 20%以内; 粉煤灰取代水泥率:1)、使用普通硅酸盐水泥时不超过 15%,2)、使用矿渣硅酸盐水泥时不超过 10%。n 塌落度:人工浇筑≤100mm,100mm≤泵送<200mm。3.2 主体结构混凝土不得进行现场搅拌(包括主体结构非受力构件,如窗台板、空调板、砌筑反坎、构造柱等),禁止在混凝土中加水; 砼强度等级<C20 的混凝土可以采纳现场搅拌(要有具备资质的试验室出具的配合比,现场要有计量保证措施)。3.3 原材料控制流程运输到现场查看配合比、送货单现场抽样序号检查项目检查内容 1 配合比强度等级、粉煤灰掺量与级别、外加剂用量、塌落度、快测强度、浇筑部位、单位、工程名称等。2 送货单强度等级、方量、塌落度、出厂时间、车牌号等。3 塌落度是否与配合比相符,和易性:流动性、黏聚性、保水性,最大塌落度控制在 200mm 以内(测试频率为三车一次)。3.4 施工机具汽车泵地泵试块模具(包括塌落度筒) 布料机震动棒2.5m 长铝合金刮尺抹刀收光机铁锹自制测量工具 3.5 施工人员的准备管理人员:旁站监理(2 人)、混凝土施工员、试验员、材料员。工人:混凝土工、杂工、瓦工、钢筋工、木工。准备动作步骤表步骤项目重点事项第一步人员分工(振捣手、接管、搬运、模板看模及调整、钢筋修整等),交底(浇筑方案、浇筑部位强度等级、浇筑顺序、注意事项等)。分工明确,交底到位(特别是模板、支撑、钢筋、预埋件)。第二步泵机、震动棒等设备调试检查。备用量足够。第三步接管(管道走向、布料杆放置)。布料杆基座位置模板加固,管道架空,布管宜直、转弯宜缓、接头严密,预防堵管。第四步模板表面淋水充分湿润。模板表面洁净,楼层垃圾归堆等。第五步混凝土到场后原材料检查。配合比、供货单、塌落度等检查。第六步混凝土浇筑。竖向结构底部...
