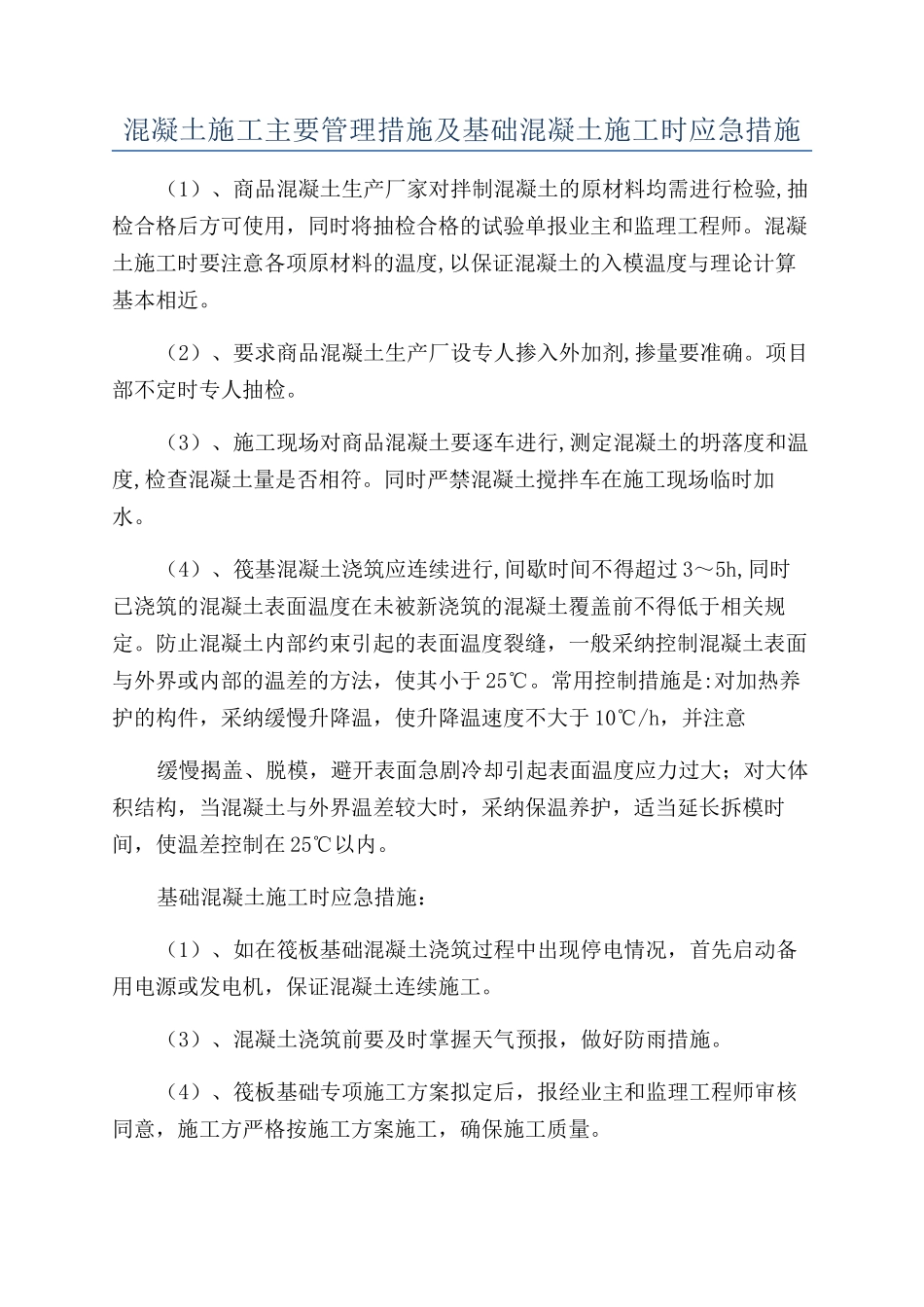

混凝土施工主要管理措施及基础混凝土施工时应急措施(1)、商品混凝土生产厂家对拌制混凝土的原材料均需进行检验,抽检合格后方可使用,同时将抽检合格的试验单报业主和监理工程师。混凝土施工时要注意各项原材料的温度,以保证混凝土的入模温度与理论计算基本相近。(2)、要求商品混凝土生产厂设专人掺入外加剂,掺量要准确。项目部不定时专人抽检。(3)、施工现场对商品混凝土要逐车进行,测定混凝土的坍落度和温度,检查混凝土量是否相符。同时严禁混凝土搅拌车在施工现场临时加水。(4)、筏基混凝土浇筑应连续进行,间歇时间不得超过 3~5h,同时已浇筑的混凝土表面温度在未被新浇筑的混凝土覆盖前不得低于相关规定。防止混凝土内部约束引起的表面温度裂缝,一般采纳控制混凝土表面与外界或内部的温差的方法,使其小于 25℃。常用控制措施是:对加热养护的构件,采纳缓慢升降温,使升降温速度不大于 10℃/h,并注意缓慢揭盖、脱模,避开表面急剧冷却引起表面温度应力过大;对大体积结构,当混凝土与外界温差较大时,采纳保温养护,适当延长拆模时间,使温差控制在 25℃以内。基础混凝土施工时应急措施:(1)、如在筏板基础混凝土浇筑过程中出现停电情况,首先启动备用电源或发电机,保证混凝土连续施工。(3)、混凝土浇筑前要及时掌握天气预报,做好防雨措施。(4)、筏板基础专项施工方案拟定后,报经业主和监理工程师审核同意,施工方严格按施工方案施工,确保施工质量。
