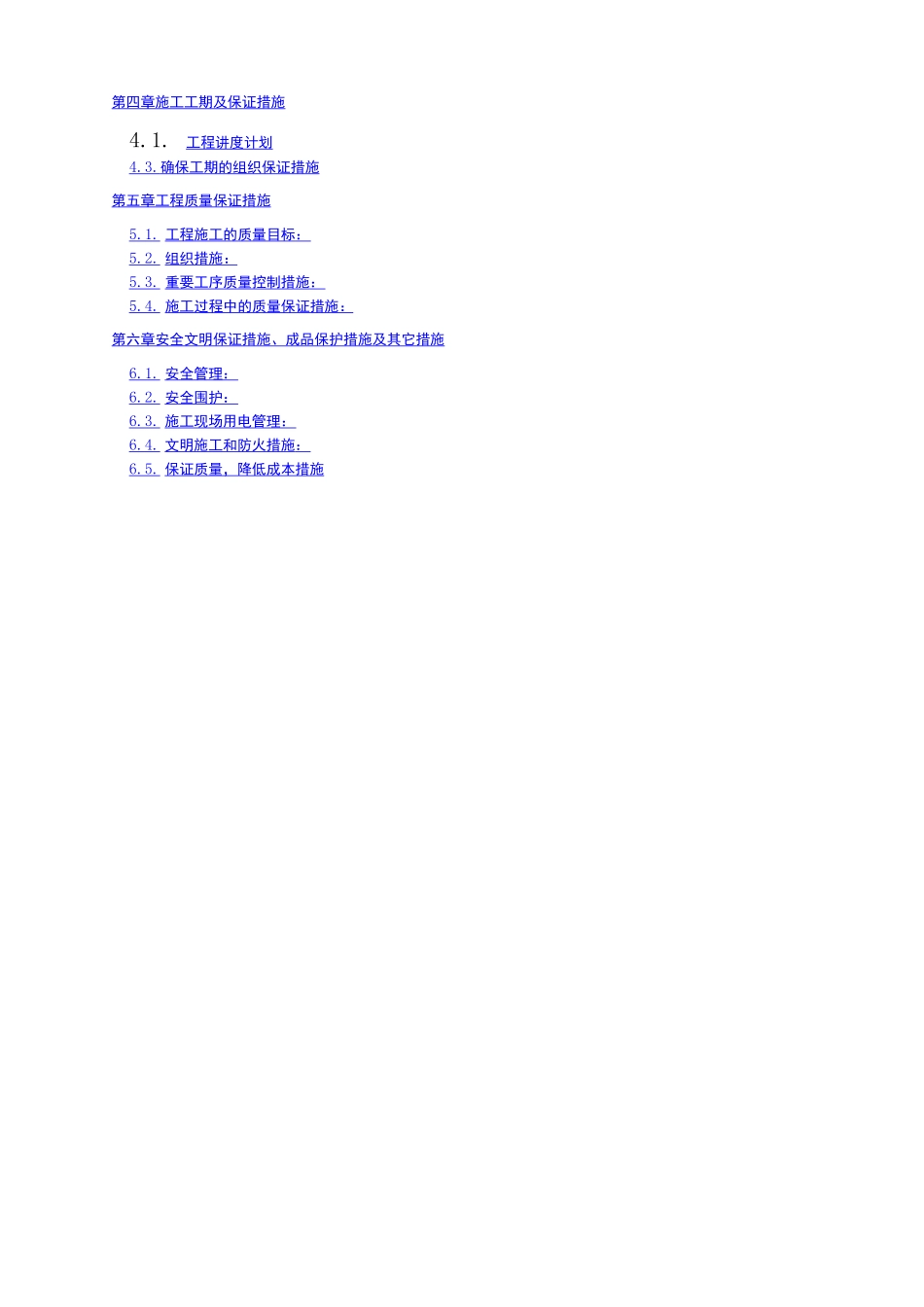

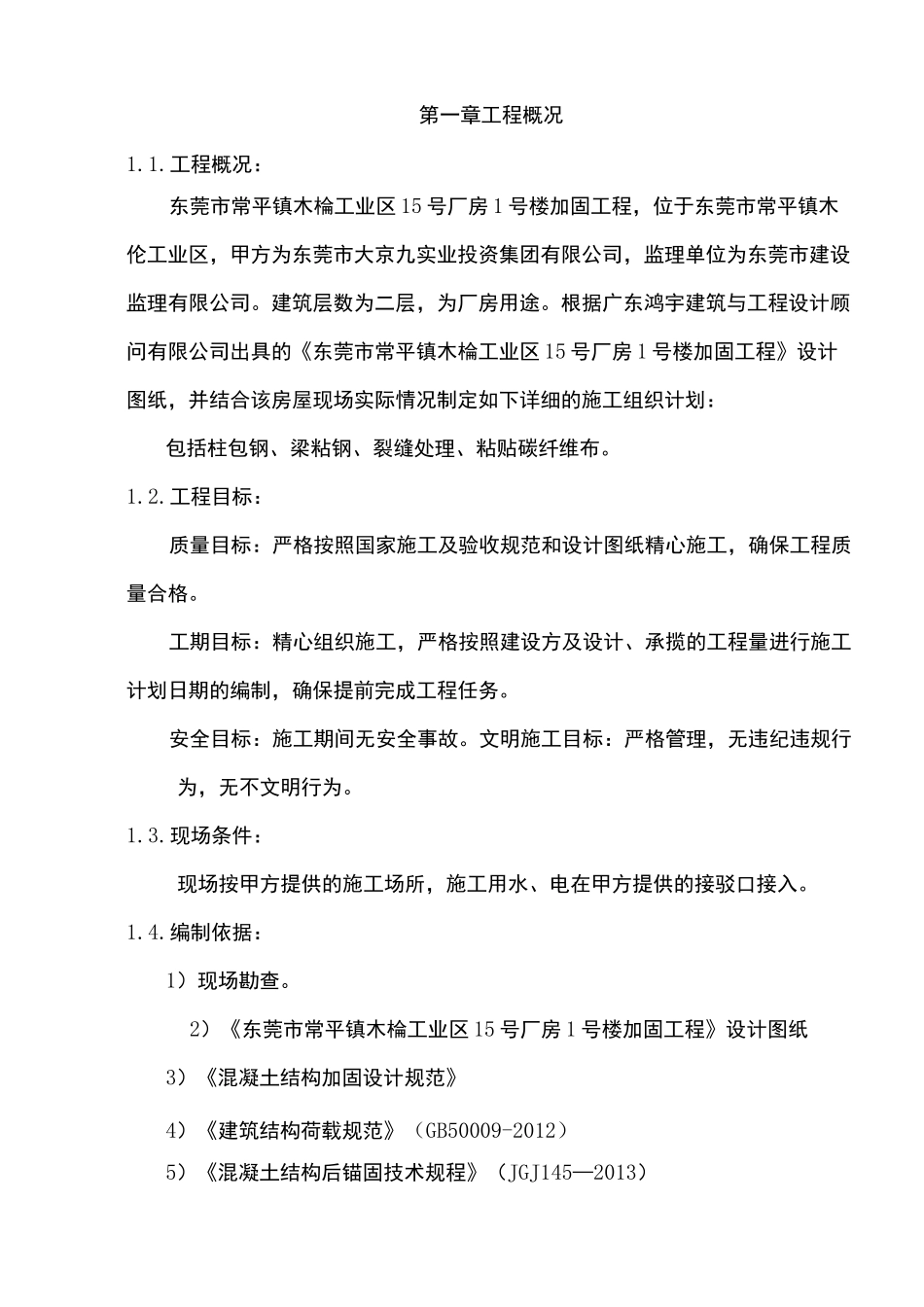

东莞市常平镇木棆工业区 15 号厂房 1 号楼加固工程施工组织设计(施工方案)单位(子单位)工程名称:东莞市常平镇木棆工业区 15 号厂房 1 号楼加固工程工程地点:东莞市常平镇木伦工业区编制单位:(章)东莞市桦业土木基础工程有限公司编制人:周昌亮审核人:金永革审批人:徐醒华编制日期:二 0 一七年六月十三日第一章工程概况1.1 • 工程概况: 1.2. 工程目标: 1.3. 现场条件: 1.4. 编制依据: 第二章:施工组织部署2.1. 组织管理措施: 2.2. 工程现场管理结构: 2.3 . 施工技术力量纟组织 2.4. 周转材料投入计划 2.5. 主要施工机械设备需用计划 第三章主要施工方案及施工工艺3.1. 植筋加固施工 3.2. 柱包钢工程 3.3. 梁粘贴钢板工程 3.4. 裂缝修补 第四章施工工期及保证措施4.1.工程讲度计划 4.3. 确保工期的组织保证措施 第五章工程质量保证措施5.1. 工程施工的质量目标 : 5.2. 组织措施: 5.3. 重要工序质量控制措施 : 5.4. 施工过程中的质量保证措施: 第六章安全文明保证措施、成品保护措施及其它措施6.1. 安全管理 : 6.2. 安全围护 : 6.3. 施工现场用电管理 : 6.4. 文明施工和防火措施 : 6.5. 保证质量,降低成本措施 第一章工程概况1.1.工程概况:东莞市常平镇木棆工业区 15 号厂房 1 号楼加固工程,位于东莞市常平镇木伦工业区,甲方为东莞市大京九实业投资集团有限公司,监理单位为东莞市建设监理有限公司。建筑层数为二层,为厂房用途。根据广东鸿宇建筑与工程设计顾问有限公司出具的《东莞市常平镇木棆工业区 15 号厂房 1 号楼加固工程》设计图纸,并结合该房屋现场实际情况制定如下详细的施工组织计划:包括柱包钢、梁粘钢、裂缝处理、粘贴碳纤维布。1.2.工程目标:质量目标:严格按照国家施工及验收规范和设计图纸精心施工,确保工程质量合格。工期目标:精心组织施工,严格按照建设方及设计、承揽的工程量进行施工计划日期的编制,确保提前完成工程任务。安全目标:施工期间无安全事故。文明施工目标:严格管理,无违纪违规行为,无不文明行为。1.3.现场条件:现场按甲方提供的施工场所,施工用水、电在甲方提供的接驳口接入。1.4.编制依据:1)现场勘查。2)《东莞市常平镇木棆工业区 15 号厂房 1 号楼加固工程》设计图纸3)《混凝土结构加固设计规范》4)《建筑结构荷载规范》(GB50009-2012)5)《混凝土结构后锚固技术规程》(JGJ14...
