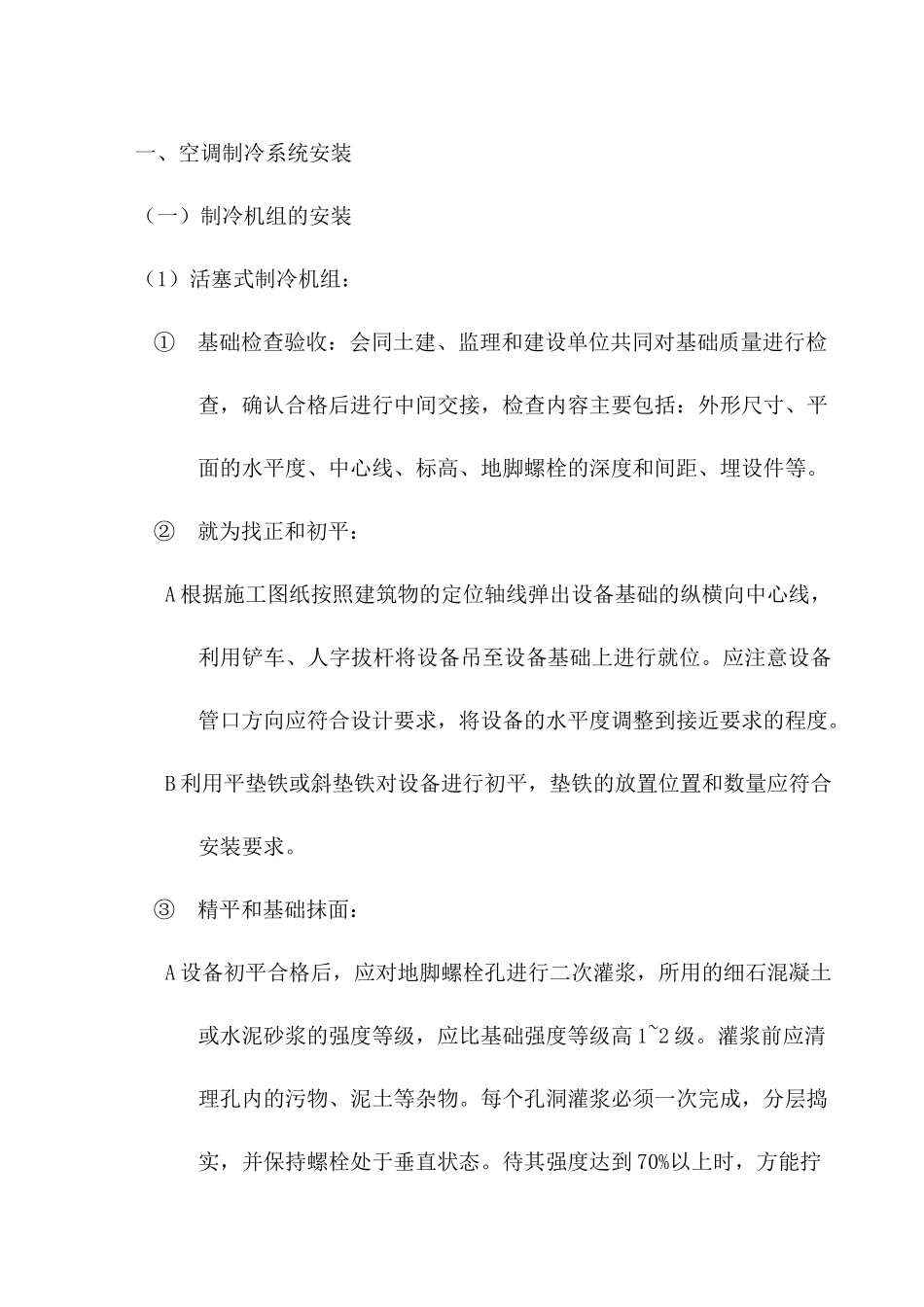

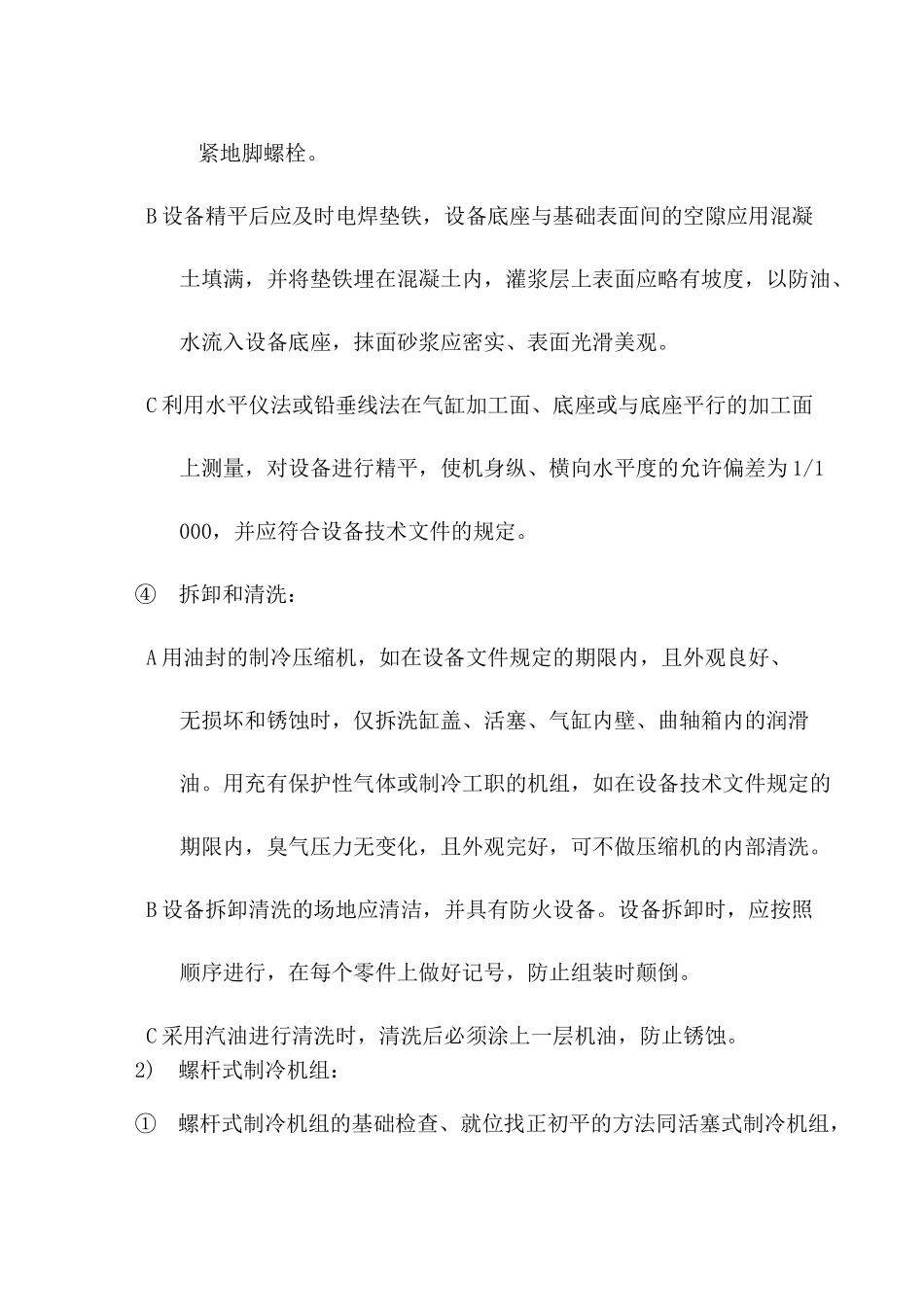

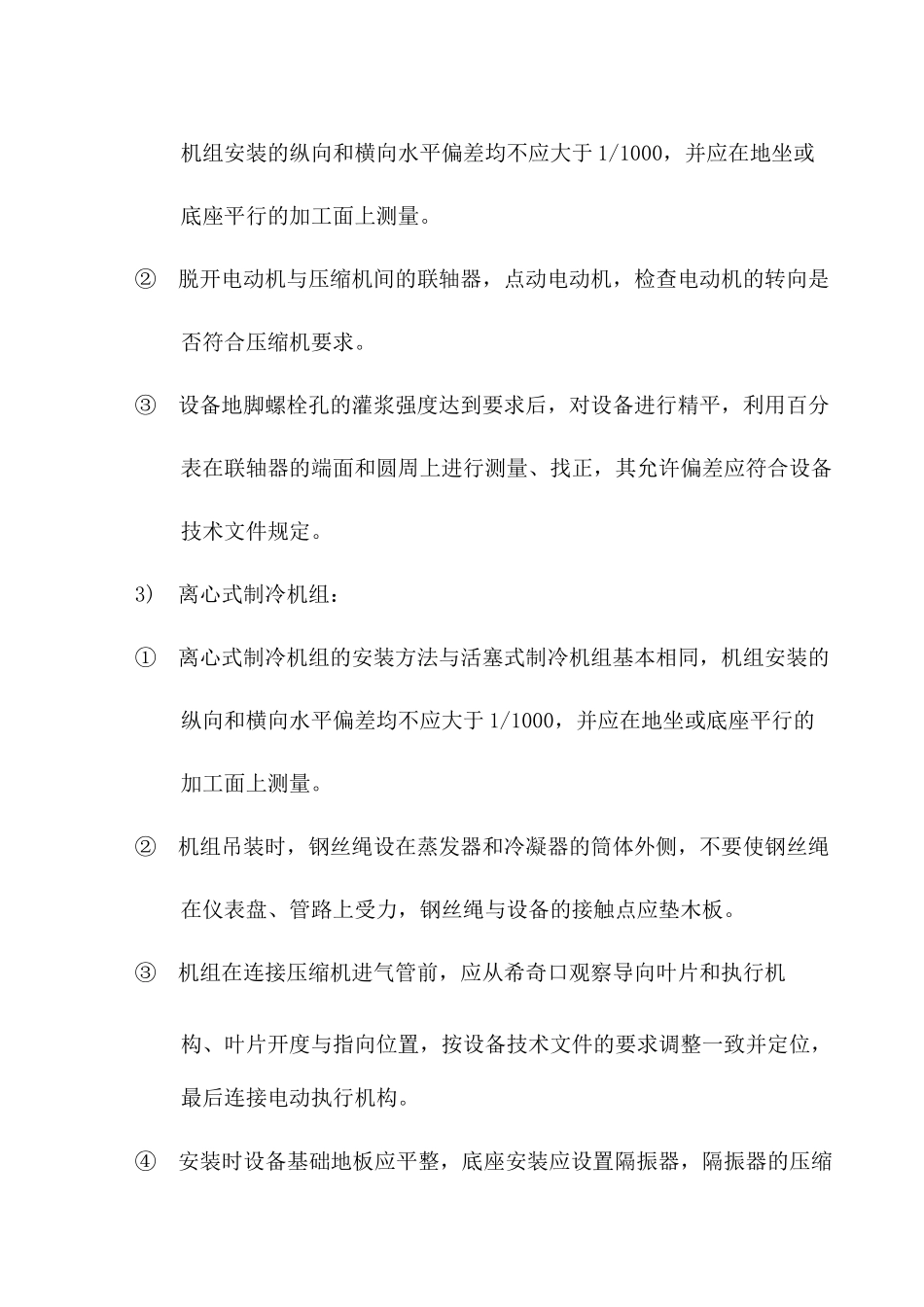

一、空调制冷系统安装(一)制冷机组的安装(1)活塞式制冷机组:①基础检查验收:会同土建、监理和建设单位共同对基础质量进行检查,确认合格后进行中间交接,检查内容主要包括:外形尺寸、平面的水平度、中心线、标高、地脚螺栓的深度和间距、埋设件等。②就为找正和初平:A 根据施工图纸按照建筑物的定位轴线弹出设备基础的纵横向中心线,利用铲车、人字拔杆将设备吊至设备基础上进行就位。应注意设备管口方向应符合设计要求,将设备的水平度调整到接近要求的程度。B 利用平垫铁或斜垫铁对设备进行初平,垫铁的放置位置和数量应符合安装要求。③精平和基础抹面:A 设备初平合格后,应对地脚螺栓孔进行二次灌浆,所用的细石混凝土或水泥砂浆的强度等级,应比基础强度等级高 1~2 级。灌浆前应清理孔内的污物、泥土等杂物。每个孔洞灌浆必须一次完成,分层捣实,并保持螺栓处于垂直状态。待其强度达到 70%以上时,方能拧紧地脚螺栓。B 设备精平后应及时电焊垫铁,设备底座与基础表面间的空隙应用混凝土填满,并将垫铁埋在混凝土内,灌浆层上表面应略有坡度,以防油、水流入设备底座,抹面砂浆应密实、表面光滑美观。C 利用水平仪法或铅垂线法在气缸加工面、底座或与底座平行的加工面上测量,对设备进行精平,使机身纵、横向水平度的允许偏差为 1/1000,并应符合设备技术文件的规定。④拆卸和清洗:A 用油封的制冷压缩机,如在设备文件规定的期限内,且外观良好、无损坏和锈蚀时,仅拆洗缸盖、活塞、气缸内壁、曲轴箱内的润滑油。用充有保护性气体或制冷工职的机组,如在设备技术文件规定的期限内,臭气压力无变化,且外观完好,可不做压缩机的内部清洗。B 设备拆卸清洗的场地应清洁,并具有防火设备。设备拆卸时,应按照顺序进行,在每个零件上做好记号,防止组装时颠倒。C 采用汽油进行清洗时,清洗后必须涂上一层机油,防止锈蚀。2)螺杆式制冷机组:①螺杆式制冷机组的基础检查、就位找正初平的方法同活塞式制冷机组,机组安装的纵向和横向水平偏差均不应大于 1/1000,并应在地坐或底座平行的加工面上测量。②脱开电动机与压缩机间的联轴器,点动电动机,检查电动机的转向是否符合压缩机要求。③设备地脚螺栓孔的灌浆强度达到要求后,对设备进行精平,利用百分表在联轴器的端面和圆周上进行测量、找正,其允许偏差应符合设备技术文件规定。3)离心式制冷机组:①离心式制冷机组的安装方法与活塞式制冷机组基本相同,机组安装的纵向和...
