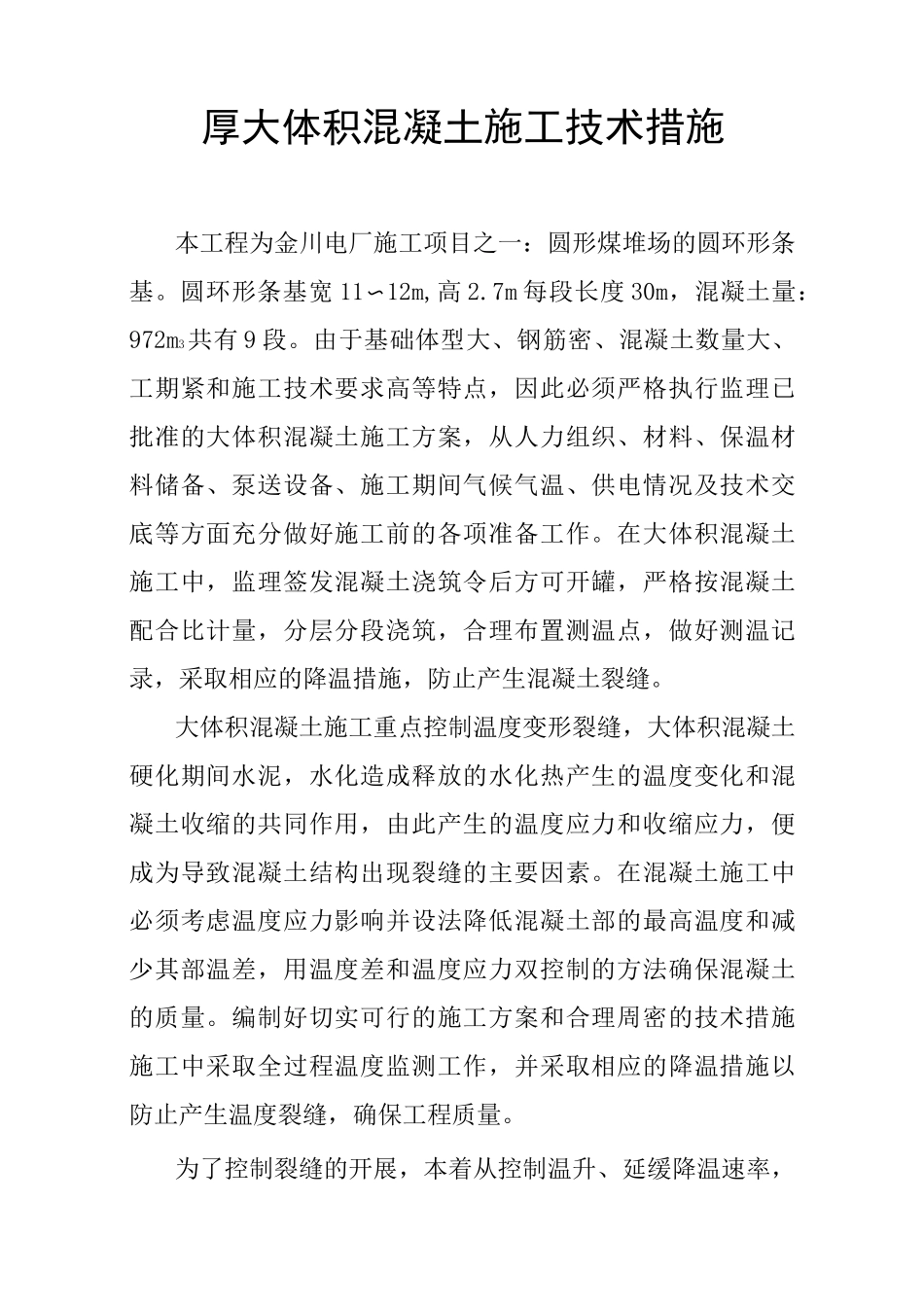

厚大体积混凝土施工技术措施本工程为金川电厂施工项目之一:圆形煤堆场的圆环形条基
圆环形条基宽 11〜12m,高 2
7m 每段长度 30m,混凝土量:972m3共有 9 段
由于基础体型大、钢筋密、混凝土数量大、工期紧和施工技术要求高等特点,因此必须严格执行监理已批准的大体积混凝土施工方案,从人力组织、材料、保温材料储备、泵送设备、施工期间气候气温、供电情况及技术交底等方面充分做好施工前的各项准备工作
在大体积混凝土施工中,监理签发混凝土浇筑令后方可开罐,严格按混凝土配合比计量,分层分段浇筑,合理布置测温点,做好测温记录,采取相应的降温措施,防止产生混凝土裂缝
大体积混凝土施工重点控制温度变形裂缝,大体积混凝土硬化期间水泥,水化造成释放的水化热产生的温度变化和混凝土收缩的共同作用,由此产生的温度应力和收缩应力,便成为导致混凝土结构出现裂缝的主要因素
在混凝土施工中必须考虑温度应力影响并设法降低混凝土部的最高温度和减少其部温差,用温度差和温度应力双控制的方法确保混凝土的质量
编制好切实可行的施工方案和合理周密的技术措施施工中采取全过程温度监测工作,并采取相应的降温措施以防止产生温度裂缝,确保工程质量
为了控制裂缝的开展,本着从控制温升、延缓降温速率,减少混凝土收缩,提高混凝土极限拉伸,改善约束程度等方面采取技术措施

一、原材料的控制措施1、优选混凝土原材料、配合比、外加剂,采取分层浇筑,根据气温采用塑性薄膜及毛毯覆盖,防止温差引起收缩裂缝
2、材料选用:(1)水泥选用低水化热的矿渣硅酸盐水泥,充分利用混凝土的后期强度,减少每立方米混凝土中水泥用量
试验表明每增减 10kg 水泥,其水化热将使混凝土的温度,相应升降「C
(2)使用粗骨料,尽量选用粒径较大,级配良好的粗骨料,采用热膨胀系数较低而强度较高未风化的卵石
砂石含泥量控制在 1%以
(3)细骨料采用不含有机质的粗砂
