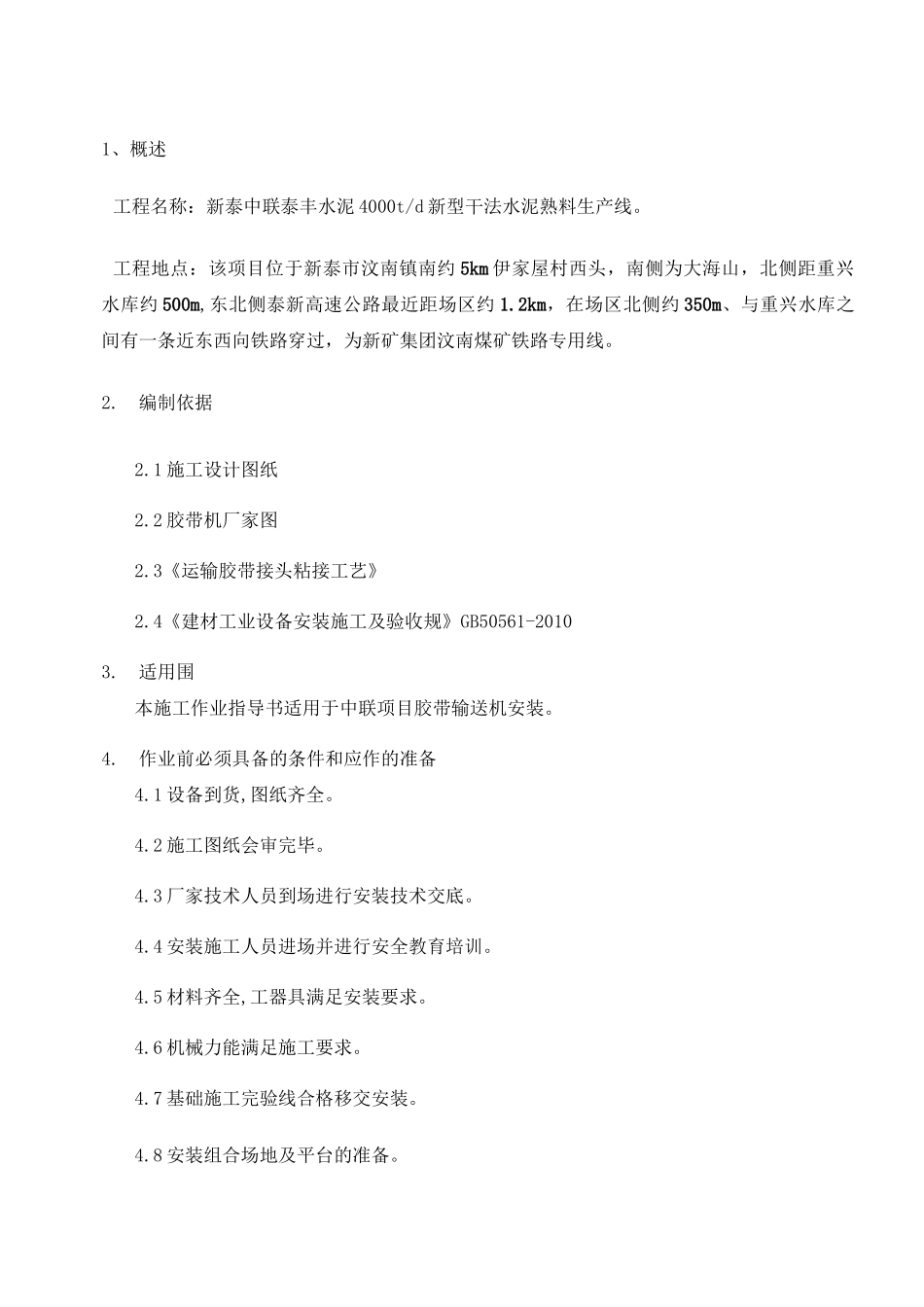

1、概述工程名称:新泰中联泰丰水泥 4000t/d 新型干法水泥熟料生产线
工程地点:该项目位于新泰市汶南镇南约 5km 伊家屋村西头,南侧为大海山,北侧距重兴水库约 500m,东北侧泰新高速公路最近距场区约 1
2km,在场区北侧约 350m、与重兴水库之间有一条近东西向铁路穿过,为新矿集团汶南煤矿铁路专用线
1 施工设计图纸2
2 胶带机厂家图2
3《运输胶带接头粘接工艺》2
4《建材工业设备安装施工及验收规》GB50561-20103
适用围本施工作业指导书适用于中联项目胶带输送机安装
作业前必须具备的条件和应作的准备4
1 设备到货,图纸齐全
2 施工图纸会审完毕
3 厂家技术人员到场进行安装技术交底
4 安装施工人员进场并进行安全教育培训
5 材料齐全,工器具满足安装要求
6 机械力能满足施工要求
7 基础施工完验线合格移交安装
8 安装组合场地及平台的准备

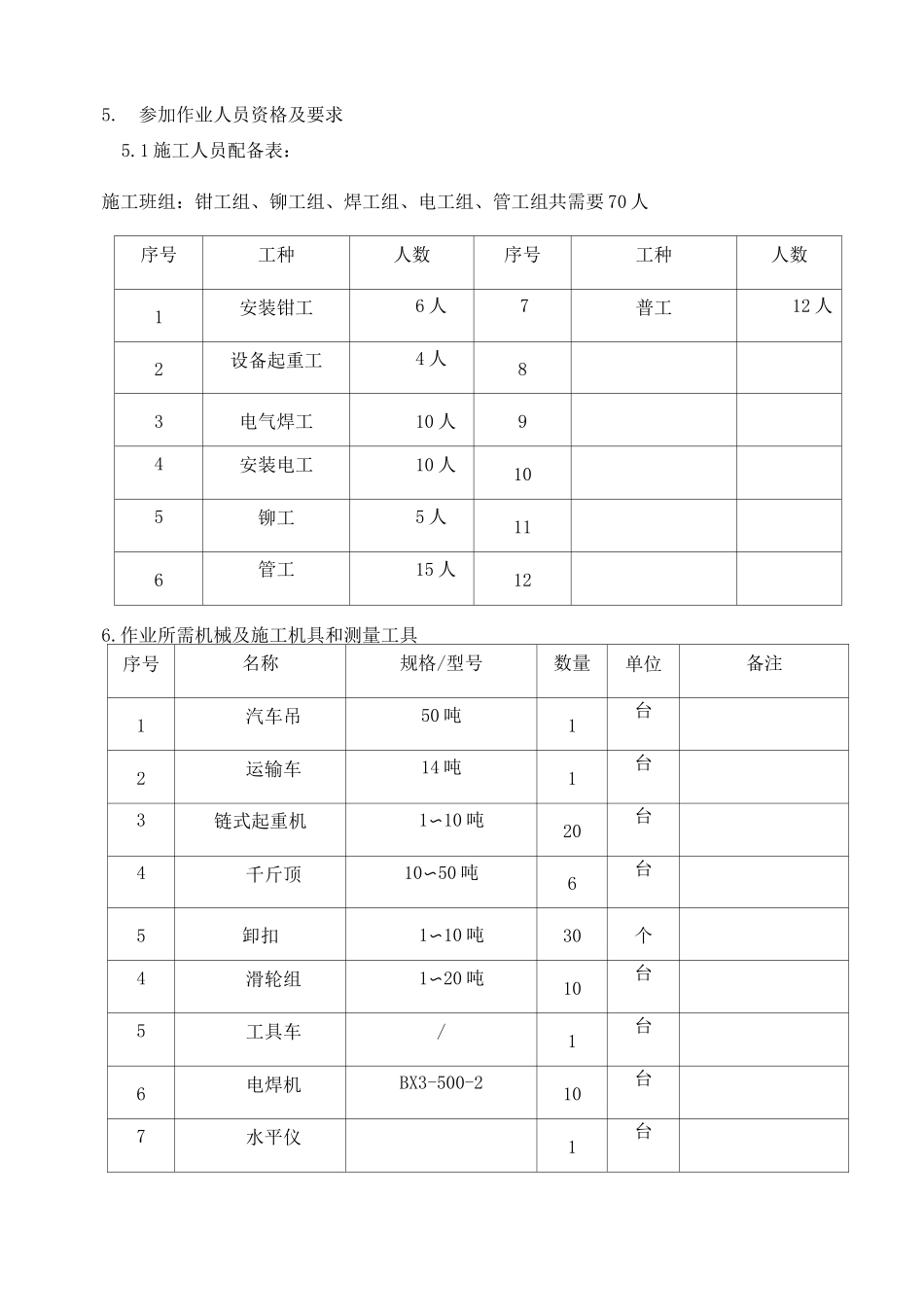

参加作业人员资格及要求5
1 施工人员配备表:施工班组:钳工组、铆工组、焊工组、电工组、管工组共需要 70 人序号工种人数序号工种人数1安装钳工6 人7普工12 人2设备起重工4 人83电气焊工10 人94安装电工10 人105铆工5 人116管工15 人126

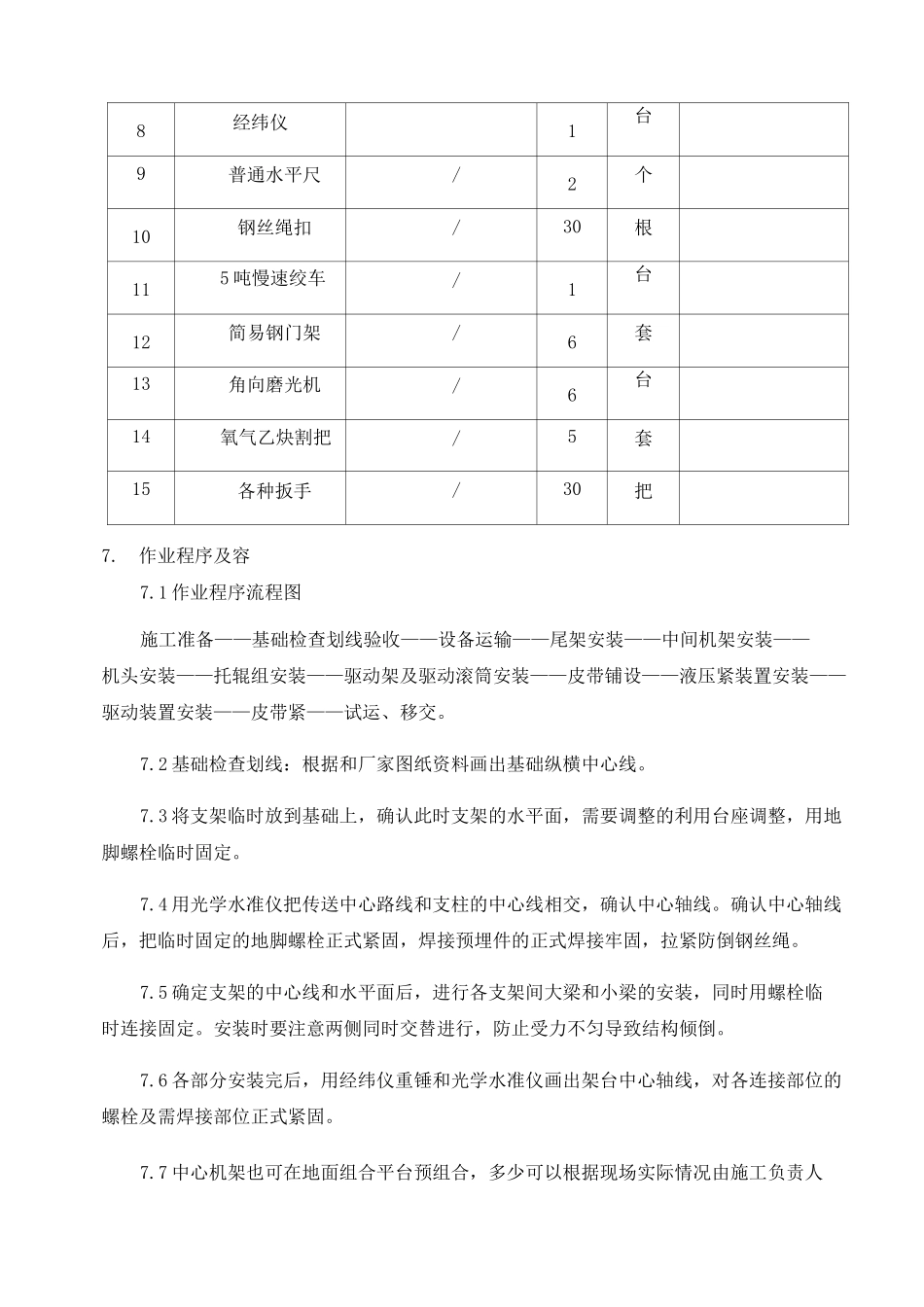

作业所需机械及施工机具和测量工具序号名称规格/型号数量单位备注1汽车吊50 吨1台2运输车14 吨1台3链式起重机1〜10 吨20台4千斤顶10〜50 吨6台5卸扣1〜10 吨30个4滑轮组1〜20 吨10台5工具车/1台6电焊机BX3-500-210台7水平仪1台8经纬仪1台9普通水平尺/2个10钢丝绳扣/30根115 吨慢速绞车/1台12简易钢门架/6套13角向磨光机/6台14氧气乙炔割把/5套15各种扳手/30把7
作业程序及容7
1 作业程序流程图施工准备——基础检查划线验收——设备运输——
