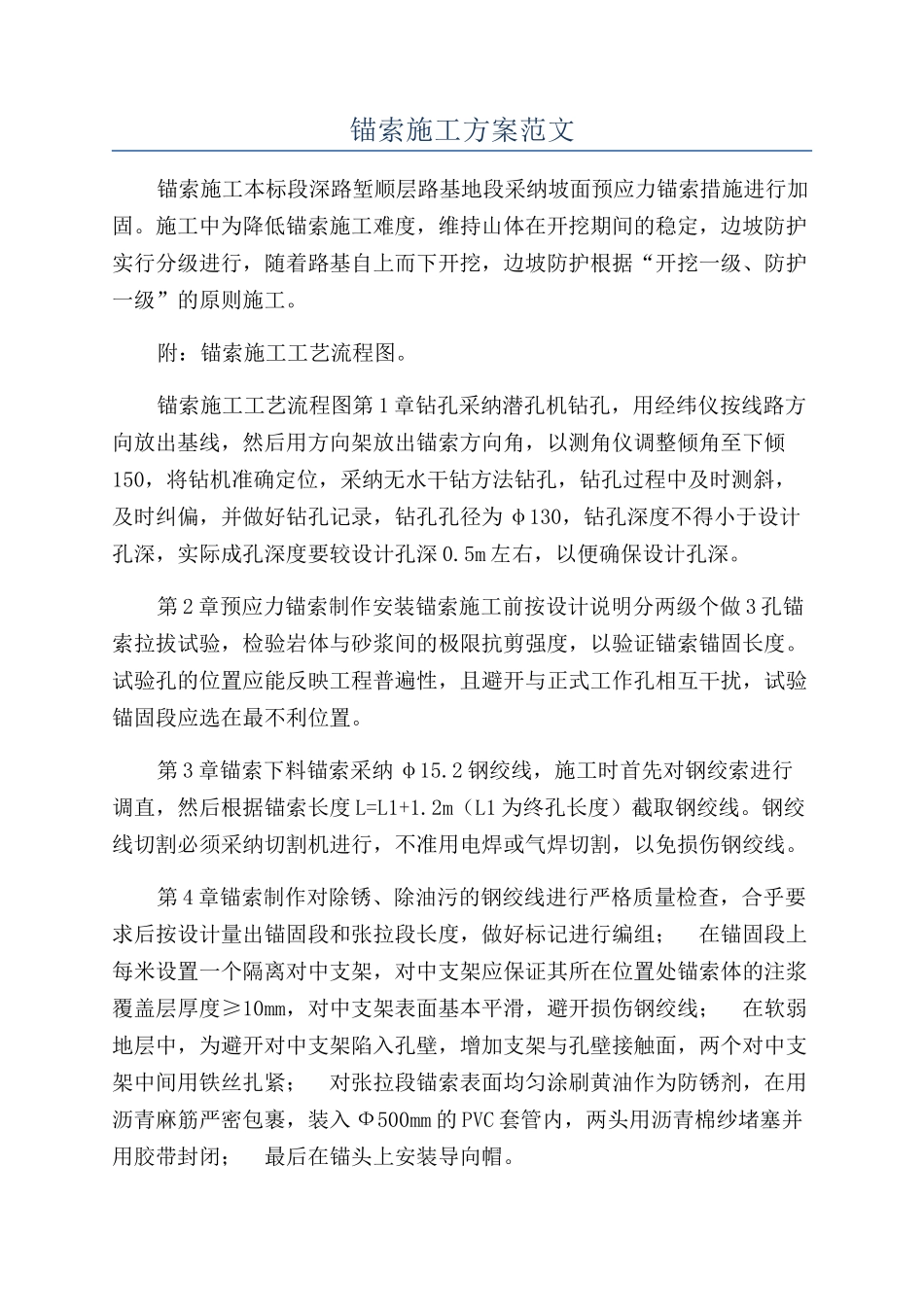

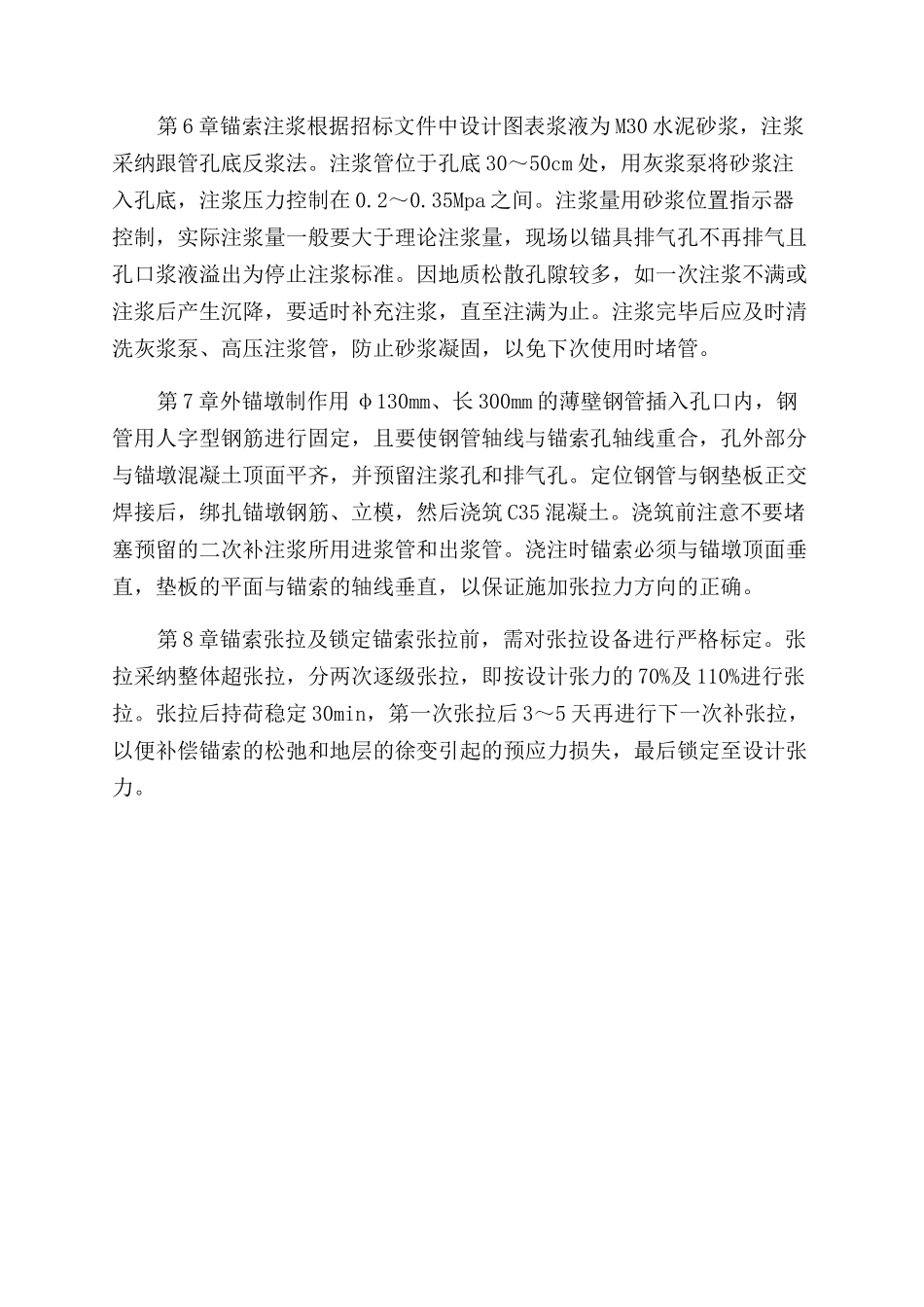

锚索施工方案范文锚索施工本标段深路堑顺层路基地段采纳坡面预应力锚索措施进行加固。施工中为降低锚索施工难度,维持山体在开挖期间的稳定,边坡防护实行分级进行,随着路基自上而下开挖,边坡防护根据“开挖一级、防护一级”的原则施工。附:锚索施工工艺流程图。锚索施工工艺流程图第 1 章钻孔采纳潜孔机钻孔,用经纬仪按线路方向放出基线,然后用方向架放出锚索方向角,以测角仪调整倾角至下倾150,将钻机准确定位,采纳无水干钻方法钻孔,钻孔过程中及时测斜,及时纠偏,并做好钻孔记录,钻孔孔径为 φ130,钻孔深度不得小于设计孔深,实际成孔深度要较设计孔深 0.5m 左右,以便确保设计孔深。第 2 章预应力锚索制作安装锚索施工前按设计说明分两级个做 3 孔锚索拉拔试验,检验岩体与砂浆间的极限抗剪强度,以验证锚索锚固长度。试验孔的位置应能反映工程普遍性,且避开与正式工作孔相互干扰,试验锚固段应选在最不利位置。第 3 章锚索下料锚索采纳 φ15.2 钢绞线,施工时首先对钢绞索进行调直,然后根据锚索长度 L=L1+1.2m(L1 为终孔长度)截取钢绞线。钢绞线切割必须采纳切割机进行,不准用电焊或气焊切割,以免损伤钢绞线。第 4 章锚索制作对除锈、除油污的钢绞线进行严格质量检查,合乎要求后按设计量出锚固段和张拉段长度,做好标记进行编组; 在锚固段上每米设置一个隔离对中支架,对中支架应保证其所在位置处锚索体的注浆覆盖层厚度≥10mm,对中支架表面基本平滑,避开损伤钢绞线; 在软弱地层中,为避开对中支架陷入孔壁,增加支架与孔壁接触面,两个对中支架中间用铁丝扎紧; 对张拉段锚索表面均匀涂刷黄油作为防锈剂,在用沥青麻筋严密包裹,装入 Ф500mm 的 PVC 套管内,两头用沥青棉纱堵塞并用胶带封闭; 最后在锚头上安装导向帽。第 6 章锚索注浆根据招标文件中设计图表浆液为 M30 水泥砂浆,注浆采纳跟管孔底反浆法。注浆管位于孔底 30~50cm 处,用灰浆泵将砂浆注入孔底,注浆压力控制在 0.2~0.35Mpa 之间。注浆量用砂浆位置指示器控制,实际注浆量一般要大于理论注浆量,现场以锚具排气孔不再排气且孔口浆液溢出为停止注浆标准。因地质松散孔隙较多,如一次注浆不满或注浆后产生沉降,要适时补充注浆,直至注满为止。注浆完毕后应及时清洗灰浆泵、高压注浆管,防止砂浆凝固,以免下次使用时堵管。第 7 章外锚墩制作用 φ130mm、长 300mm 的薄壁钢管插入孔口内,钢管用人字型钢筋进行...
